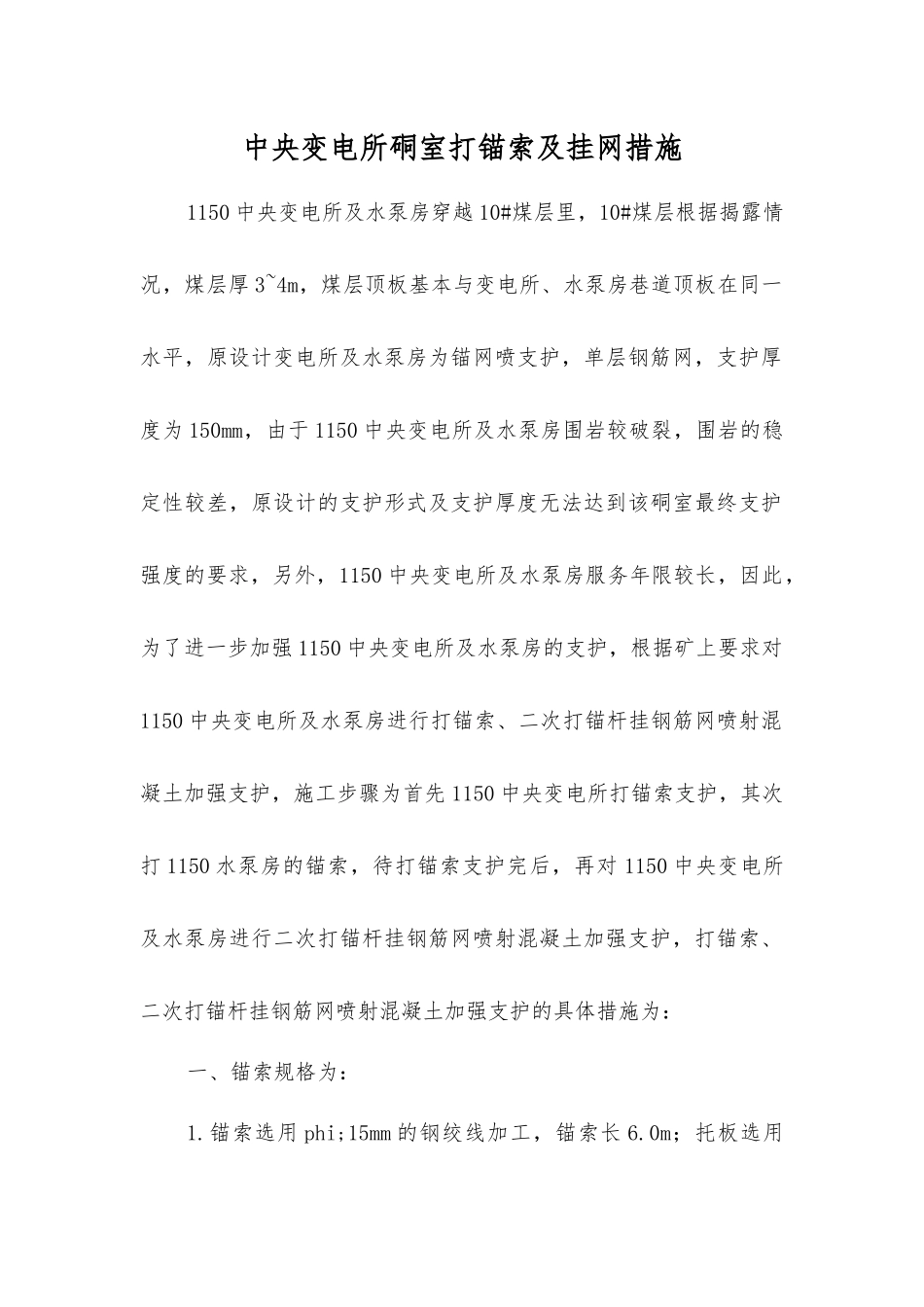

中央变电所硐室打锚索及挂网措施1150 中央变电所及水泵房穿越 10#煤层里,10#煤层根据揭露情况,煤层厚 3~4m,煤层顶板基本与变电所、水泵房巷道顶板在同一水平,原设计变电所及水泵房为锚网喷支护,单层钢筋网,支护厚度为 150mm,由于 1150 中央变电所及水泵房围岩较破裂,围岩的稳定性较差,原设计的支护形式及支护厚度无法达到该硐室最终支护强度的要求,另外,1150 中央变电所及水泵房服务年限较长,因此,为了进一步加强 1150 中央变电所及水泵房的支护,根据矿上要求对1150 中央变电所及水泵房进行打锚索、二次打锚杆挂钢筋网喷射混凝土加强支护,施工步骤为首先 1150 中央变电所打锚索支护,其次打 1150 水泵房的锚索,待打锚索支护完后,再对 1150 中央变电所及水泵房进行二次打锚杆挂钢筋网喷射混凝土加强支护,打锚索、二次打锚杆挂钢筋网喷射混凝土加强支护的具体措施为:一、锚索规格为:1.锚索选用 phi;15mm 的钢绞线加工,锚索长 6.0m;托板选用厚 12mm 的钢板加工而成、长 times;宽=300times;300mm、锚固剂采纳 树 脂 药 卷 , 每 个 索 眼 装 8 个 树 脂 药 卷 , 树 脂 药 卷 规 格 为phi;23times;35mm。2.锚索间距为 2.0m,排距为 2.0m,布置形式为交错布置,相邻两排成 4 个、5 个三花交错布置。二、工序技术要求:1.画眼:第一排首先沿巷道的断面正顶画好要打的索眼再按2.0m 间距沿断面方向依此画好要打的其它 4 个眼,再画第二排索眼,第二排 4 个索眼与第一排索眼相距 2.0m 交错布置。2.打眼:巷道正顶的索眼必须垂直向上打,拱肋位置的索眼要尽量垂直于拱肋岩面,当索眼打到预设深度后,应加大水量以确保索眼内的岩粉冲洗洁净,同时逐段推出钻杆。3.注锚索:先将树脂药卷依此装入索眼内,然后用锚索将树脂药卷推至眼底,用锚索搅拌头快速旋转将树脂药卷绞碎,使树脂与锚索和索眼紧紧的粘合在一起。4.托板必须紧贴岩面,予紧力 5.0T,过 12 小时后再紧索,紧索拉力要达到 30Mpa。三、二次打锚杆挂钢筋网喷射混凝土加强支护具体措施为:1.每次打完锚索后紧跟着二次打锚杆挂钢筋网支护,拱部钢筋网挂好后在移操作平台,操作平台移开后,再打墙部锚杆及挂钢筋网支护,当打锚索、二次打锚杆挂钢筋网支护了 4~6m 段时,最后进行喷射混凝土支护。2.二次打锚杆挂钢筋网支护要求锚杆为 phi;44mm 的管缝式锚杆,长 2000mm , 锚 杆 间 排 距 为 800mmti...
