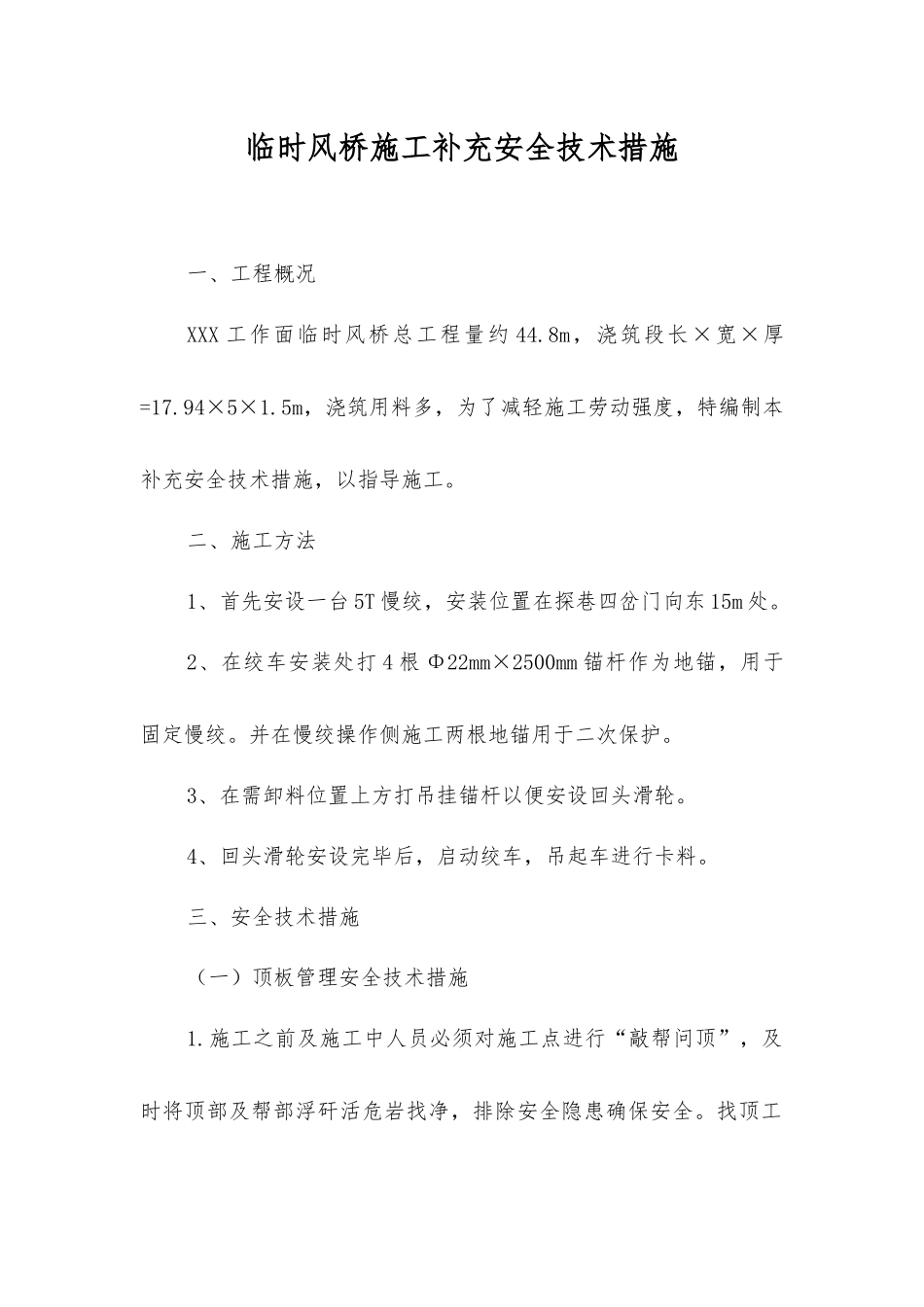

临时风桥施工补充安全技术措施一、工程概况XXX 工作面临时风桥总工程量约 44
8m,浇筑段长×宽×厚=17
94×5×1
5m,浇筑用料多,为了减轻施工劳动强度,特编制本补充安全技术措施,以指导施工
二、施工方法1、首先安设一台 5T 慢绞,安装位置在探巷四岔门向东 15m 处
2、在绞车安装处打 4 根 Φ22mm×2500mm 锚杆作为地锚,用于固定慢绞
并在慢绞操作侧施工两根地锚用于二次保护
3、在需卸料位置上方打吊挂锚杆以便安设回头滑轮
4、回头滑轮安设完毕后,启动绞车,吊起车进行卡料
三、安全技术措施(一)顶板管理安全技术措施1
施工之前及施工中人员必须对施工点进行“敲帮问顶”,及时将顶部及帮部浮矸活危岩找净,排除安全隐患确保安全
找顶工作必须严格遵守下述规定:(1)找顶工作应当由两名有经验的人员担任,一人找顶、一人观察顶板和退路
找顶人必须站在安全地点,观察人员应站在找顶人的侧后面,并保证退路畅通
(2)找顶人员应从有完好支护的地点开始,先顶部、后两帮依次进行,找顶范围以内严禁有找顶工作无关人员进入
(3)找顶工作人员应戴手套,找顶时防止矸石顺杆而下伤人
(二)绞车固定安全技术措施1
所有绞车地锚和起吊锚杆均采纳全长锚固,每根锚杆使用 1卷 MSK2850 树脂药卷和 3 卷 MSM2850 树脂药卷,绞车地锚和起吊锚杆外露 150-200mm
绞车安装好后用锚链将绞车与绞车操作侧的二次保护地锚连接牢固,对绞车进行二次保护
绞车地锚施工需打旱眼时,要干打湿喷,施工人员要佩戴好防尘口罩,做好防尘工作
(三)卸料安全技术措施1

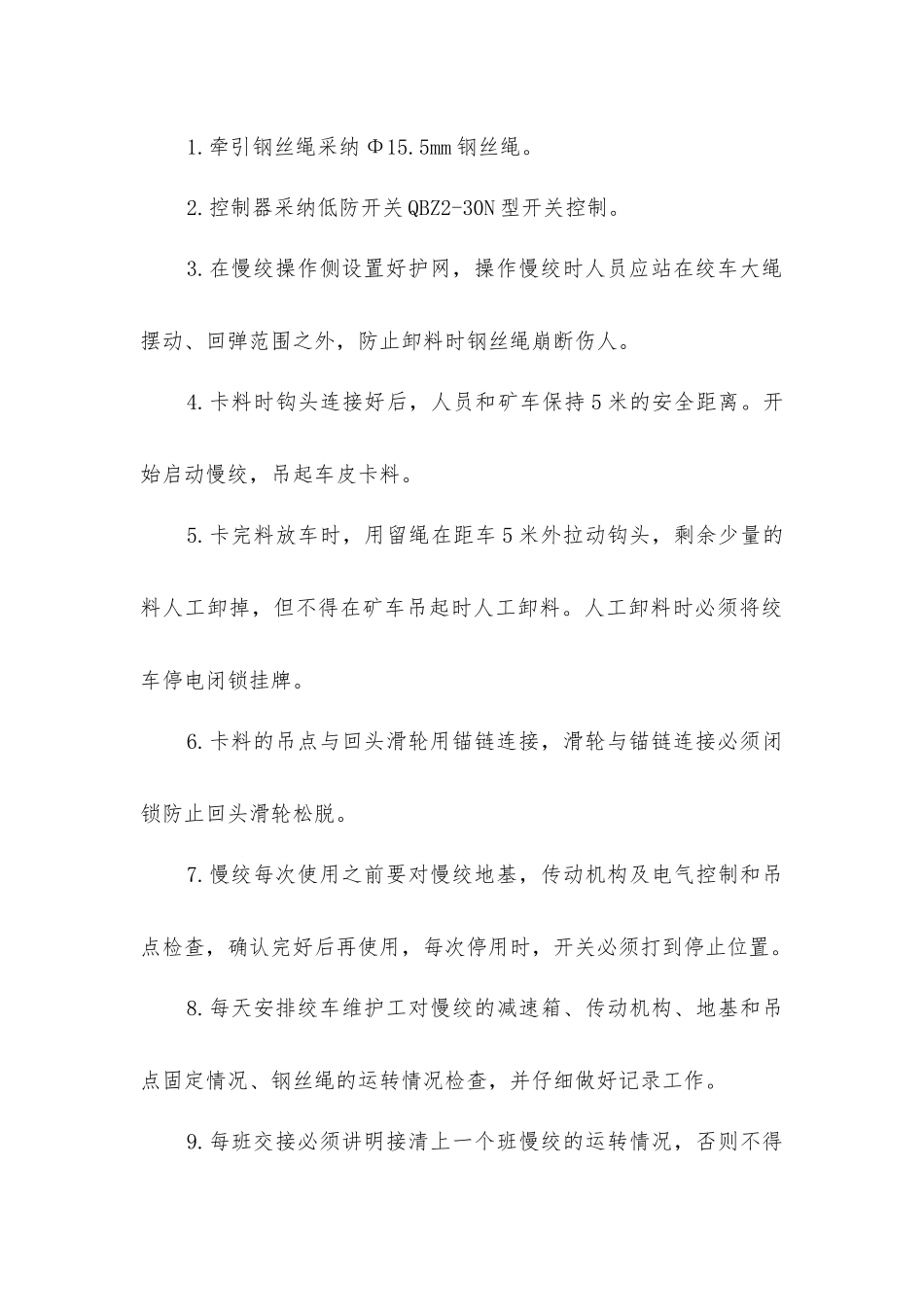

牵引钢丝绳采纳 Φ15
5mm 钢丝绳
控制器采纳低防开关 QBZ2-30N 型开关控制
在慢绞操作侧设置好护网,操作慢绞时人员应站在绞车大绳摆动、回弹范围之外,防止卸料时钢丝绳崩断伤人
卡料时钩头连接好后,人员和矿车保
