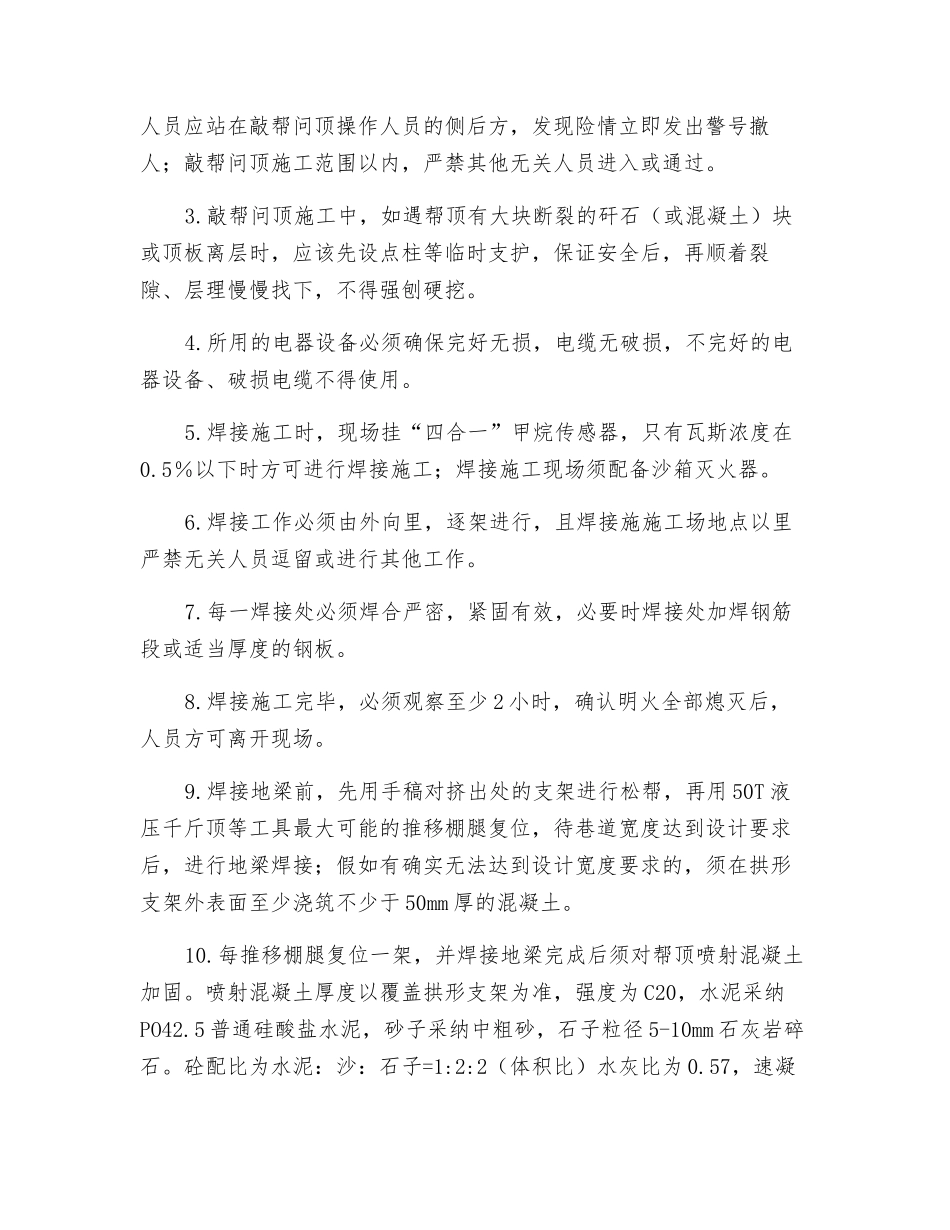

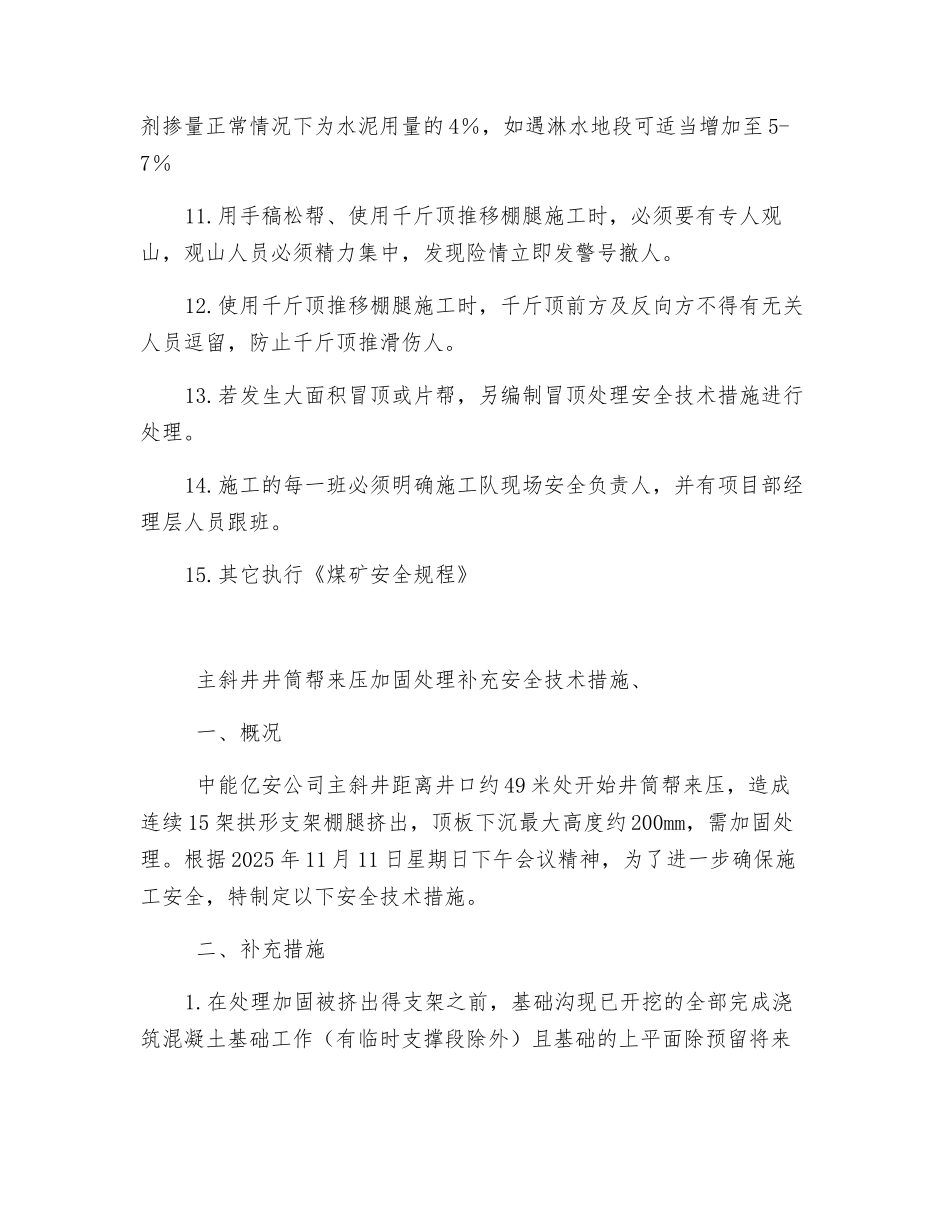

主井井筒帮来压加固处理安全技术措施一、概况 中能亿安公司主斜井距离井口约 49 米处开始井筒帮来压,造成连续 15 架拱形支架棚腿挤出,顶板下沉最大高度约 200mm,需加固处理。为了进一步确保施工安全,特制定以下安全技术措施。 二、施工方法 采纳支撑加固法。先根据现场巷道宽度,用 4 寸钢管楔入每架的两个棚腿之间,并将钢管焊接在棚腿上,对来压处棚腿进行“腿对腿”的临时支撑,采纳 U29 型钢作地梁进行支撑加固,地梁仍采纳焊接方式与两帮棚腿连接,并牢固埋入井筒底板(地坪以下);根据现场情况,井筒左帮可采纳打撞楔的方法防止帮部泥土冒落。 三、加固材料及加固质量要求 地梁长度原则上不少于 4890mm,可根据现场情况作适当取舍;所施工的地梁上平面距支架拱顶不低于 4150mm,可根据现场情况作适当取舍。 四、安全技术措施1.施工中,严格执行敲帮问顶制度,敲帮问顶工作贯穿每一道施工工序。及时找净帮顶危岩活矸,确认安全之后方可施工。2.敲帮问顶前清理退路,保持退路畅通;敲帮问顶工作必须由有经验的 2 名工人进行,一人敲帮问顶一人负责照明,观察顶板及两帮和警戒。敲帮问顶人员应站在支护完好的安全地点,手戴手套,手持长柄工具立眼向上,由外向里先顶后帮对角找净帮顶危岩活矸;警戒人员应站在敲帮问顶操作人员的侧后方,发现险情立即发出警号撤人;敲帮问顶施工范围以内,严禁其他无关人员进入或通过。3.敲帮问顶施工中,如遇帮顶有大块断裂的矸石(或混凝土)块或顶板离层时,应该先设点柱等临时支护,保证安全后,再顺着裂隙、层理慢慢找下,不得强刨硬挖。4.所用的电器设备必须确保完好无损,电缆无破损,不完好的电器设备、破损电缆不得使用。5.焊接施工时,现场挂“四合一”甲烷传感器,只有瓦斯浓度在0.5%以下时方可进行焊接施工;焊接施工现场须配备沙箱灭火器。6.焊接工作必须由外向里,逐架进行,且焊接施施工场地点以里严禁无关人员逗留或进行其他工作。7.每一焊接处必须焊合严密,紧固有效,必要时焊接处加焊钢筋段或适当厚度的钢板。8.焊接施工完毕,必须观察至少 2 小时,确认明火全部熄灭后,人员方可离开现场。9.焊接地梁前,先用手稿对挤出处的支架进行松帮,再用 50T 液压千斤顶等工具最大可能的推移棚腿复位,待巷道宽度达到设计要求后,进行地梁焊接;假如有确实无法达到设计宽度要求的,须在拱形支架外表面至少浇筑不少于 50mm 厚的混凝土。10.每推移棚腿复位一架,并焊接...
