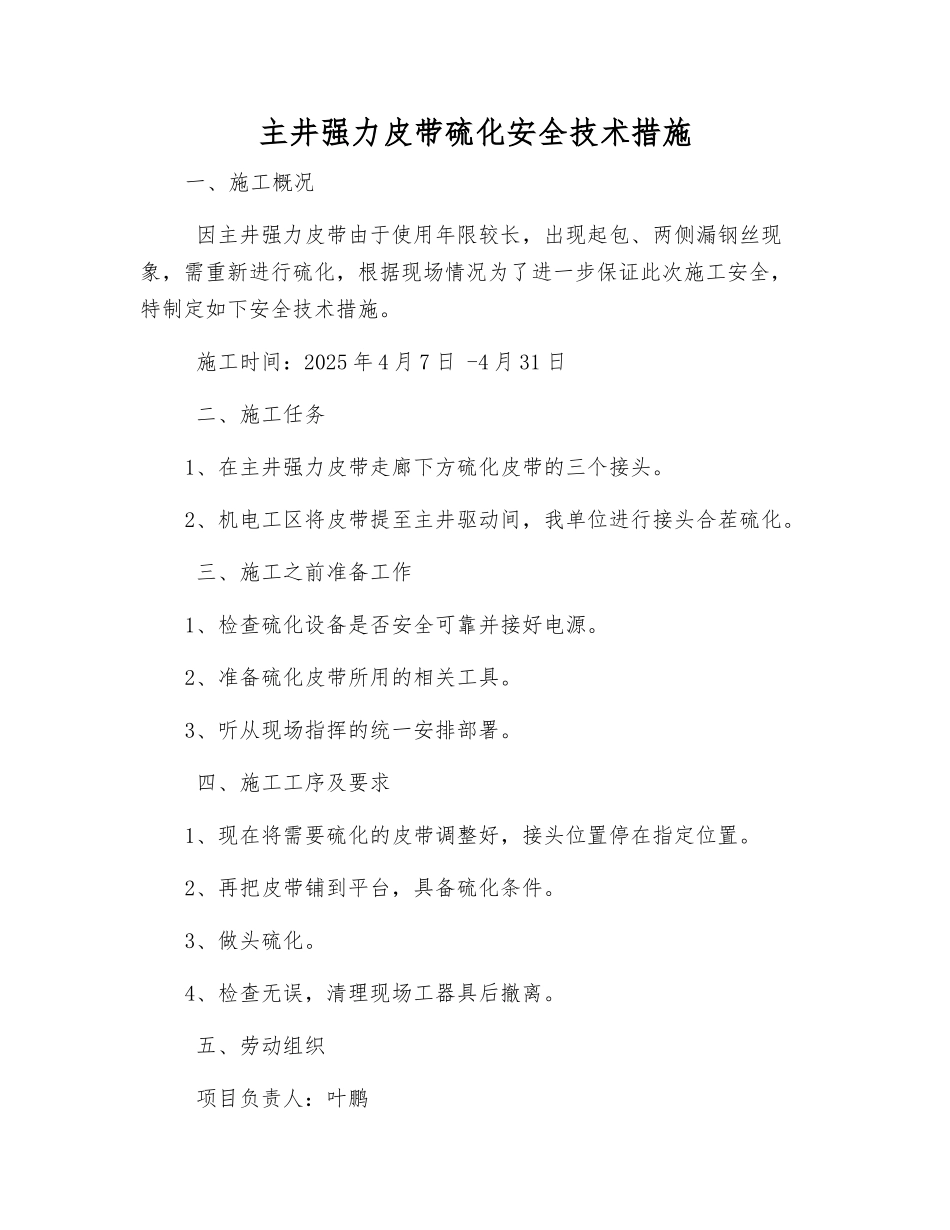

主井强力皮带硫化安全技术措施一、施工概况 因主井强力皮带由于使用年限较长,出现起包、两侧漏钢丝现象,需重新进行硫化,根据现场情况为了进一步保证此次施工安全,特制定如下安全技术措施
施工时间:2025 年 4 月 7 日 -4 月 31 日 二、施工任务1、在主井强力皮带走廊下方硫化皮带的三个接头
2、机电工区将皮带提至主井驱动间,我单位进行接头合茬硫化
三、施工之前准备工作1、检查硫化设备是否安全可靠并接好电源
2、准备硫化皮带所用的相关工具
3、听从现场指挥的统一安排部署
四、施工工序及要求1、现在将需要硫化的皮带调整好,接头位置停在指定位置
2、再把皮带铺到平台,具备硫化条件
3、做头硫化
4、检查无误,清理现场工器具后撤离

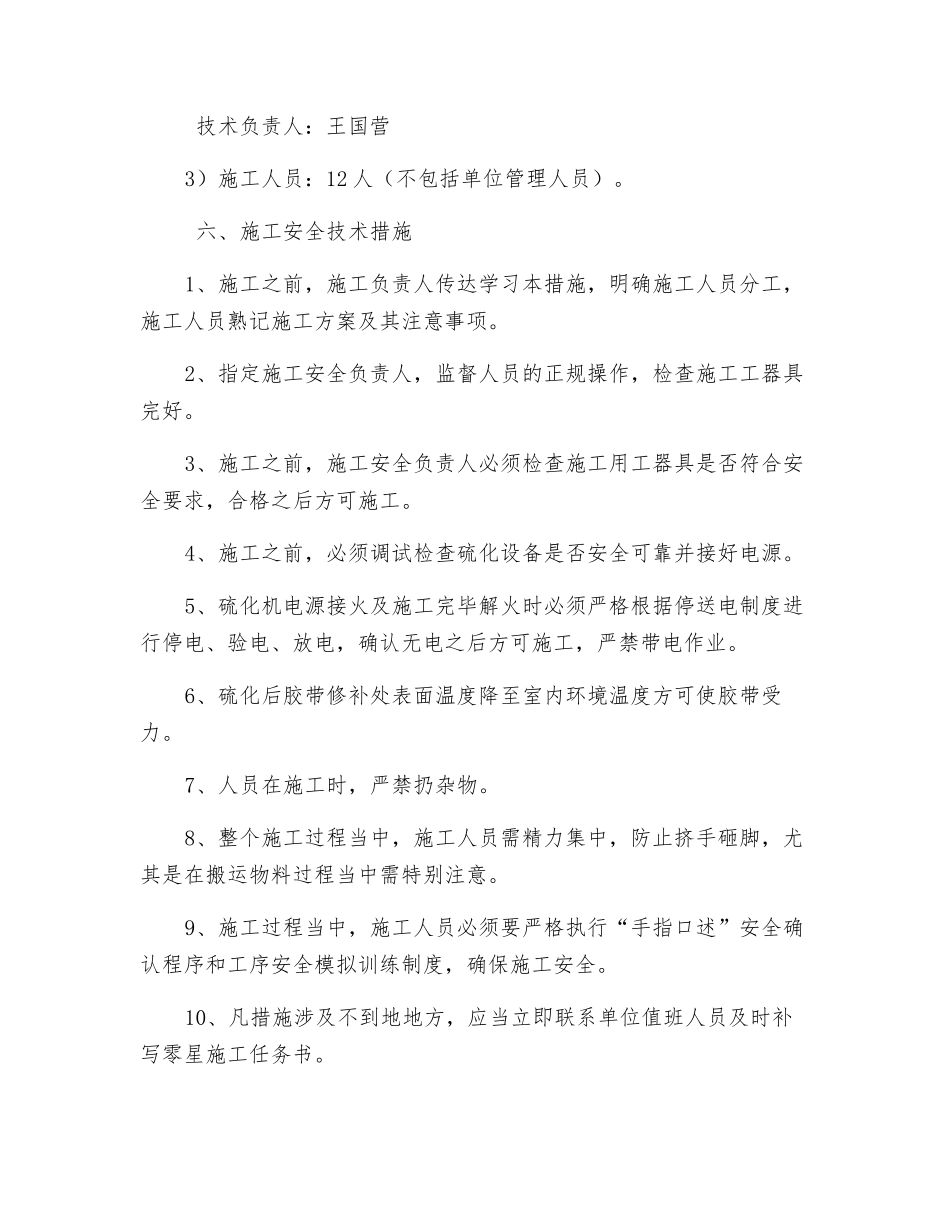

五、劳动组织 项目负责人:叶鹏 技术负责人:王国营3)施工人员:12 人(不包括单位管理人员)
六、施工安全技术措施1、施工之前,施工负责人传达学习本措施,明确施工人员分工,施工人员熟记施工方案及其注意事项
2、指定施工安全负责人,监督人员的正规操作,检查施工工器具完好
3、施工之前,施工安全负责人必须检查施工用工器具是否符合安全要求,合格之后方可施工
4、施工之前,必须调试检查硫化设备是否安全可靠并接好电源
5、硫化机电源接火及施工完毕解火时必须严格根据停送电制度进行停电、验电、放电,确认无电之后方可施工,严禁带电作业
6、硫化后胶带修补处表面温度降至室内环境温度方可使胶带受力
7、人员在施工时,严禁扔杂物
8、整个施工过程当中,施工人员需精力集中,防止挤手砸脚,尤其是在搬运物料过程当中需特别注意
9、施工过程当中,施工人员必须要严格执行“手指口述”安全确认程序和工序安全模拟训练制度,确保施工安全
10、凡措施涉及不到地地方,应当立即联系单位值班人员及时补写零星施工任务书

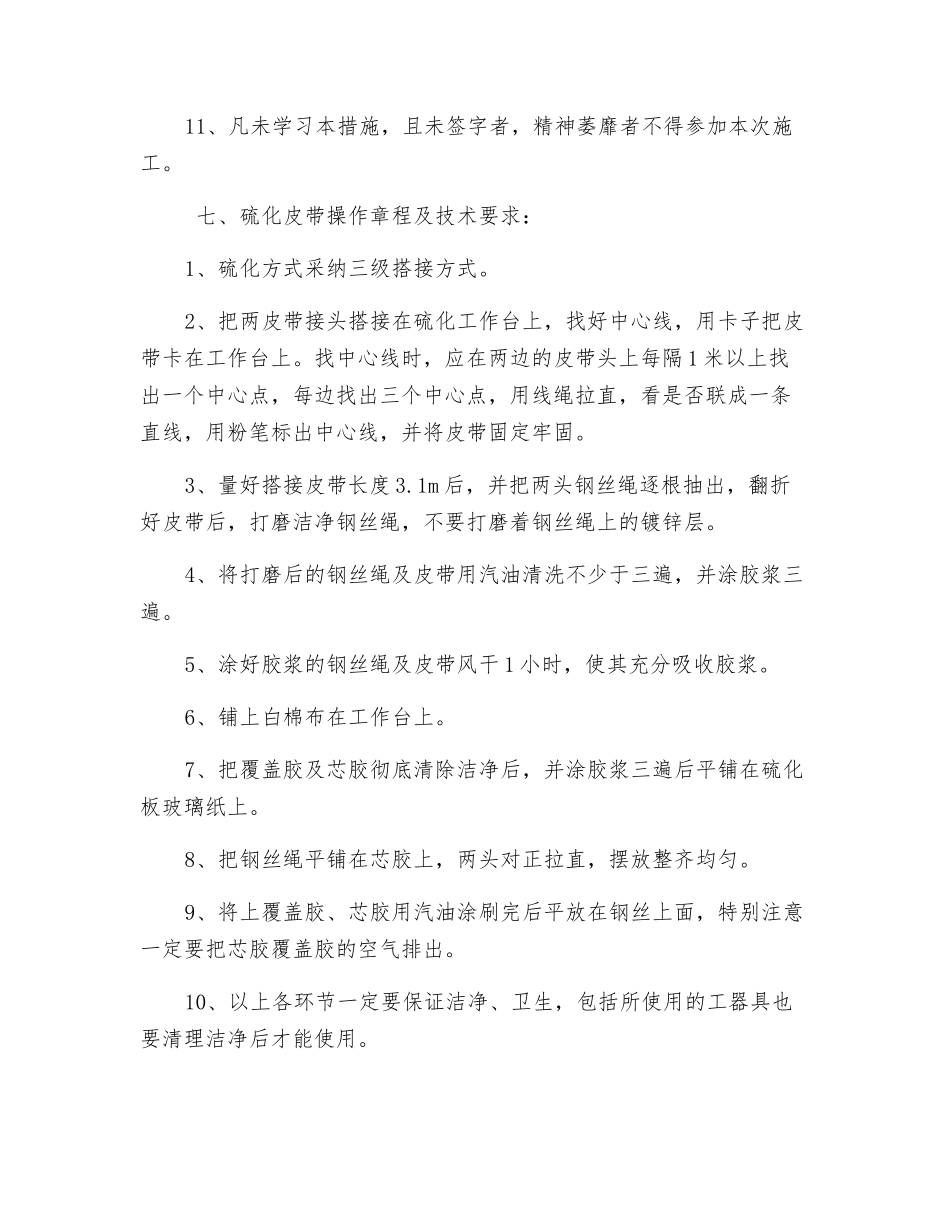

11、凡未学习本措施,且未签字者,精神萎靡者不得参加本次施工
