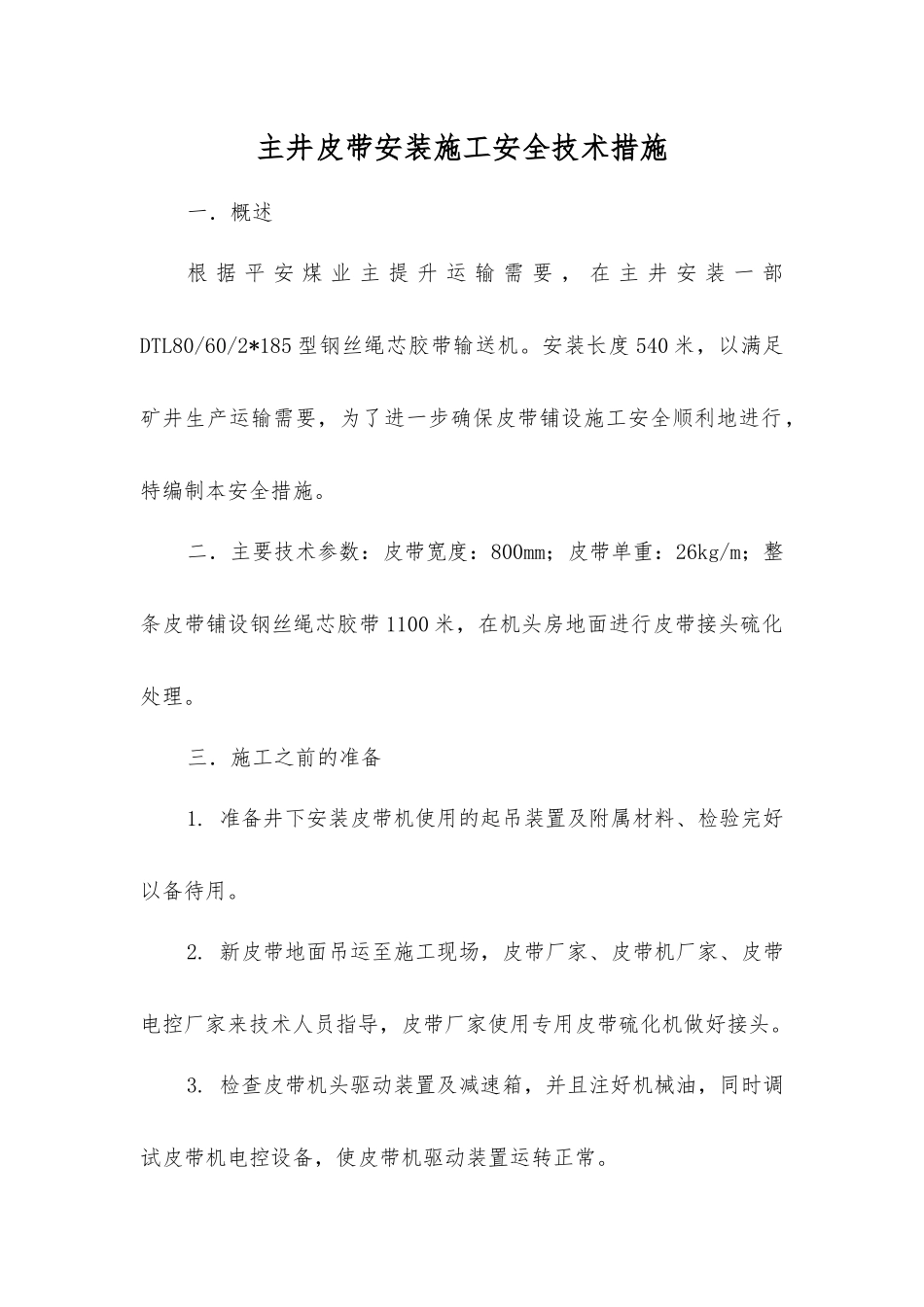

主井皮带安装施工安全技术措施一.概述根 据 平 安 煤 业 主 提 升 运 输 需 要 , 在 主 井 安 装 一 部DTL80/60/2*185 型钢丝绳芯胶带输送机
安装长度 540 米,以满足矿井生产运输需要,为了进一步确保皮带铺设施工安全顺利地进行,特编制本安全措施
二.主要技术参数:皮带宽度:800mm;皮带单重:26kg/m;整条皮带铺设钢丝绳芯胶带 1100 米,在机头房地面进行皮带接头硫化处理
三.施工之前的准备1
准备井下安装皮带机使用的起吊装置及附属材料、检验完好以备待用
新皮带地面吊运至施工现场,皮带厂家、皮带机厂家、皮带电控厂家来技术人员指导,皮带厂家使用专用皮带硫化机做好接头
检查皮带机头驱动装置及减速箱,并且注好机械油,同时调试皮带机电控设备,使皮带机驱动装置运转正常

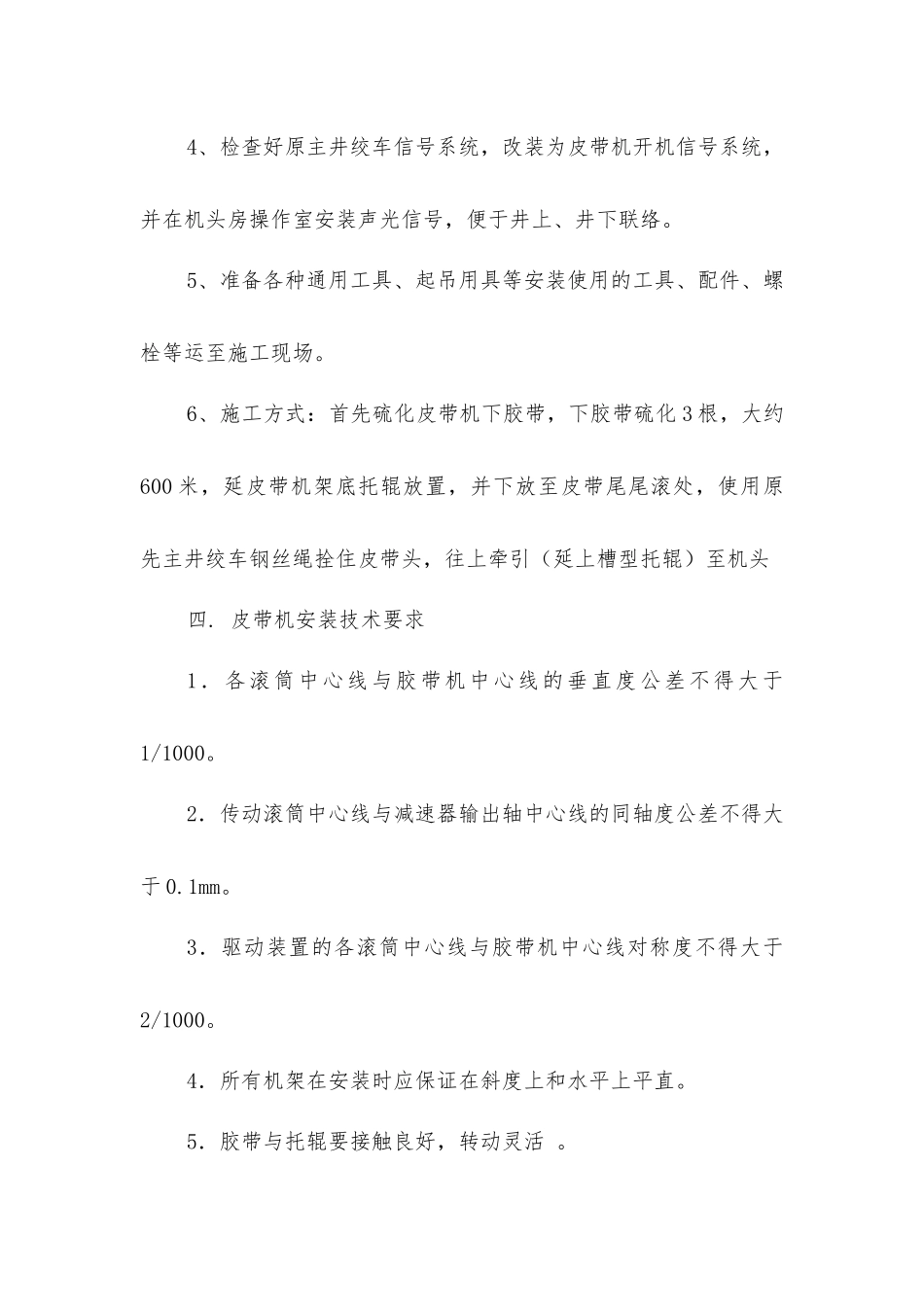

4、检查好原主井绞车信号系统,改装为皮带机开机信号系统,并在机头房操作室安装声光信号,便于井上、井下联络
5、准备各种通用工具、起吊用具等安装使用的工具、配件、螺栓等运至施工现场
6、施工方式:首先硫化皮带机下胶带,下胶带硫化 3 根,大约600 米,延皮带机架底托辊放置,并下放至皮带尾尾滚处,使用原先主井绞车钢丝绳拴住皮带头,往上牵引(延上槽型托辊)至机头四
皮带机安装技术要求1.各滚筒中心线与胶带机中心线的垂直度公差不得大于1/1000
2.传动滚筒中心线与减速器输出轴中心线的同轴度公差不得大于 0
3.驱动装置的各滚筒中心线与胶带机中心线对称度不得大于2/1000
4.所有机架在安装时应保证在斜度上和水平上平直
5.胶带与托辊要接触良好,转动灵活

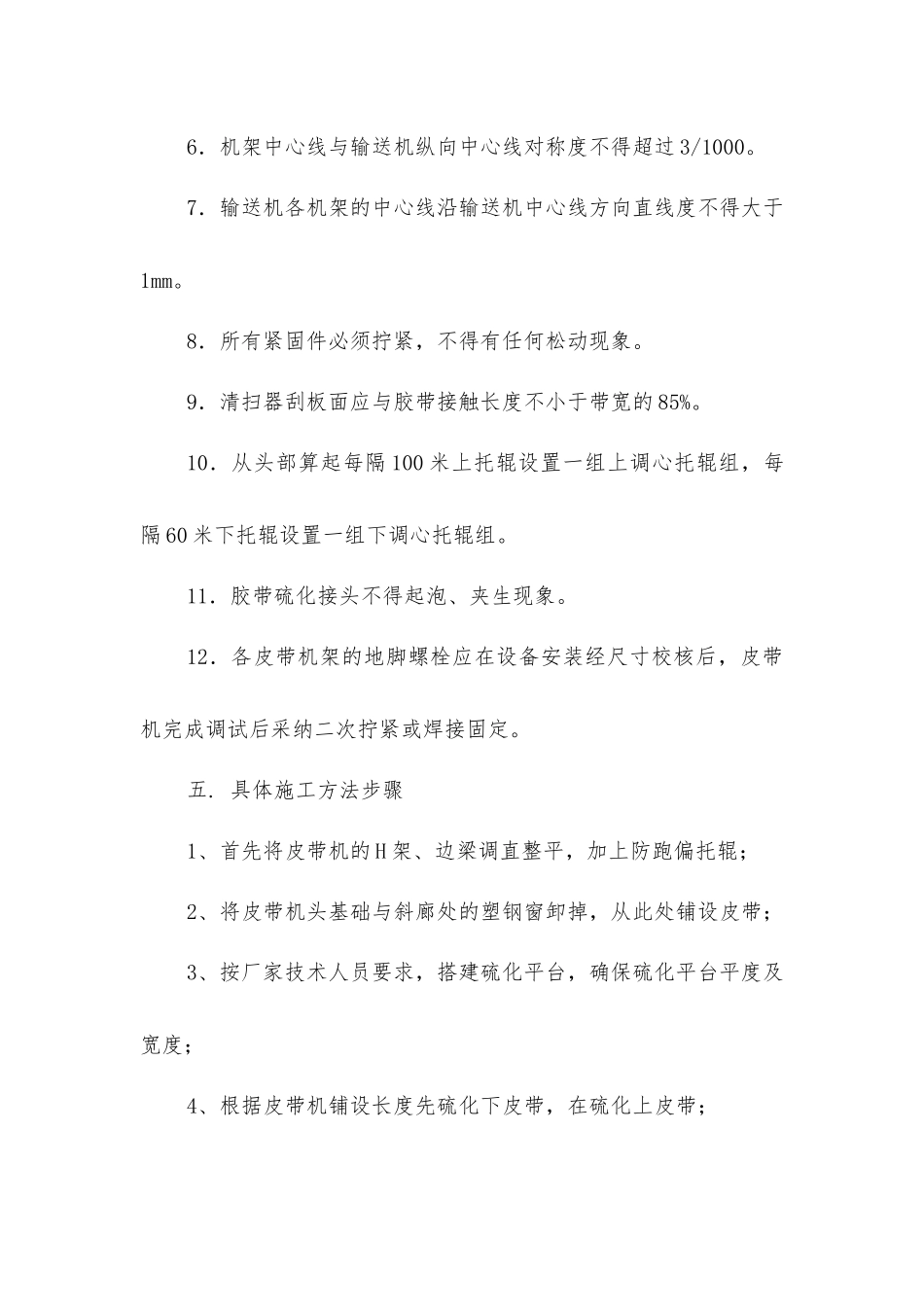

6.机架中心线与输送机纵向中心线对称度不得超过 3/1000
7.输送机各机架的中心线沿输送机中心线方向直线度不得大于1mm
8.所有紧固件必须拧紧,不得有任何松动现象
9.清扫器刮板面应与胶带接触长度不小
