主井筒加固维护安全技术措施第一章 概况 在矿井进行隐患排查的过程当中,发现主井筒内局部岩体风化、碹体局部出现变形脱落,支护强度降低,为保障巷道的完整性,消除安全隐患,经矿安全办公会讨论决定,对主井筒局部进行加固整修,特编制该施工安全技术措施
第二节 施工方式及工艺 首先由安全科检查标记需要处理的地段;然后制定出具体的施工方案,针对该次需要加固的井壁岩体,采纳打设锚杆挂网和焊制钢筋框架充填悬空地方
根据现场情况,计划安装钢筋框架一个
16mm 的钢筋制作焊接的钢筋框架在地面制作完毕后,由罐笼带到施工现场,首先固定在井壁上原有的支护锚杆上, 然后用木楔充填打紧
背帮工程:采纳锚杆挂网的方式处理
锚杆选用 Φ18mm、长度为1
8m 的等强度螺纹钢锚杆,在固定钢筋框架以下约 1
2m 处,根据现场施工条件打设锚杆,用锚网、木楔、背板等背实背严
打锚杆眼采纳煤电钻打眼,电源来自主井底配电室,电源线每隔10 米在罐梁上固定一道
在施工现场的煤电钻,连同进线口外 5 米电源线在闲置不用时,必须盘圈悬挂在地梁上,不得阻碍施工
电煤钻杆要用铁丝牢固的拴在地梁上,在打眼过程当中,特别要注意,不得让钻杆坠入井底
锚盘:方托盘采纳机制的,规格不小于 120×120 mm,厚度不小于6mm
锚固剂:每条锚杆使用锚固剂树脂锚固剂 2 卷,型号为 MSK2550,药卷 φ=25mm,L=500mm
金属网:采纳 φ=4mm 冷拔钢筋绑扎成径纬网,规格为长×宽=1000×1000mm,网孔规格 100×100mm
网与网相互搭接,搭接长度不小于 50mm,并用钢带压紧
钢带:钢带采纳厚度 6mm、宽度 60mm 的型材制作,L=1000mm 或者根据现场支护间距进行制作
施工时,利用罐笼作为施工平台,人员全部在罐笼内

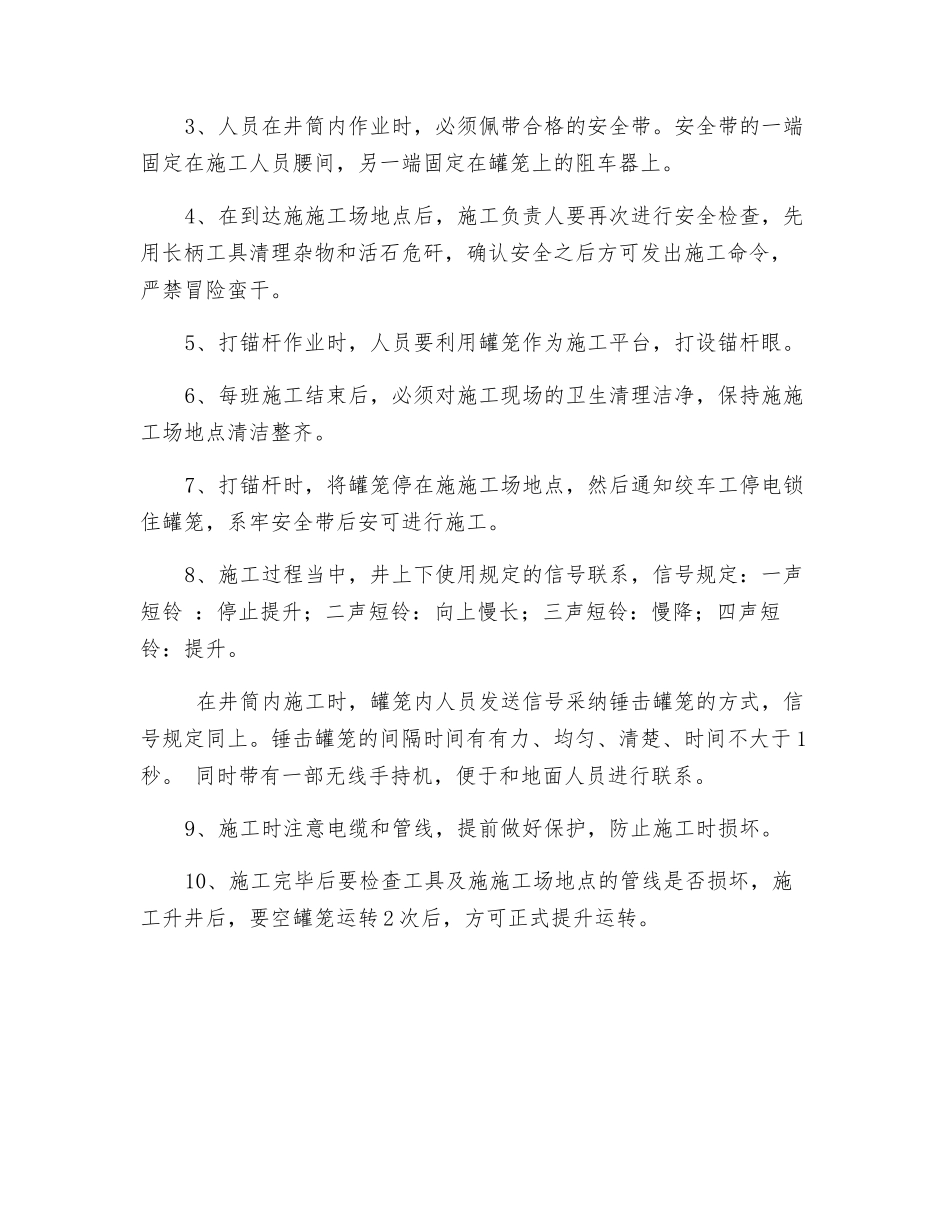

在罐笼到达施工位置后,施工人员发出信号,停止罐笼提升,绞车工将
