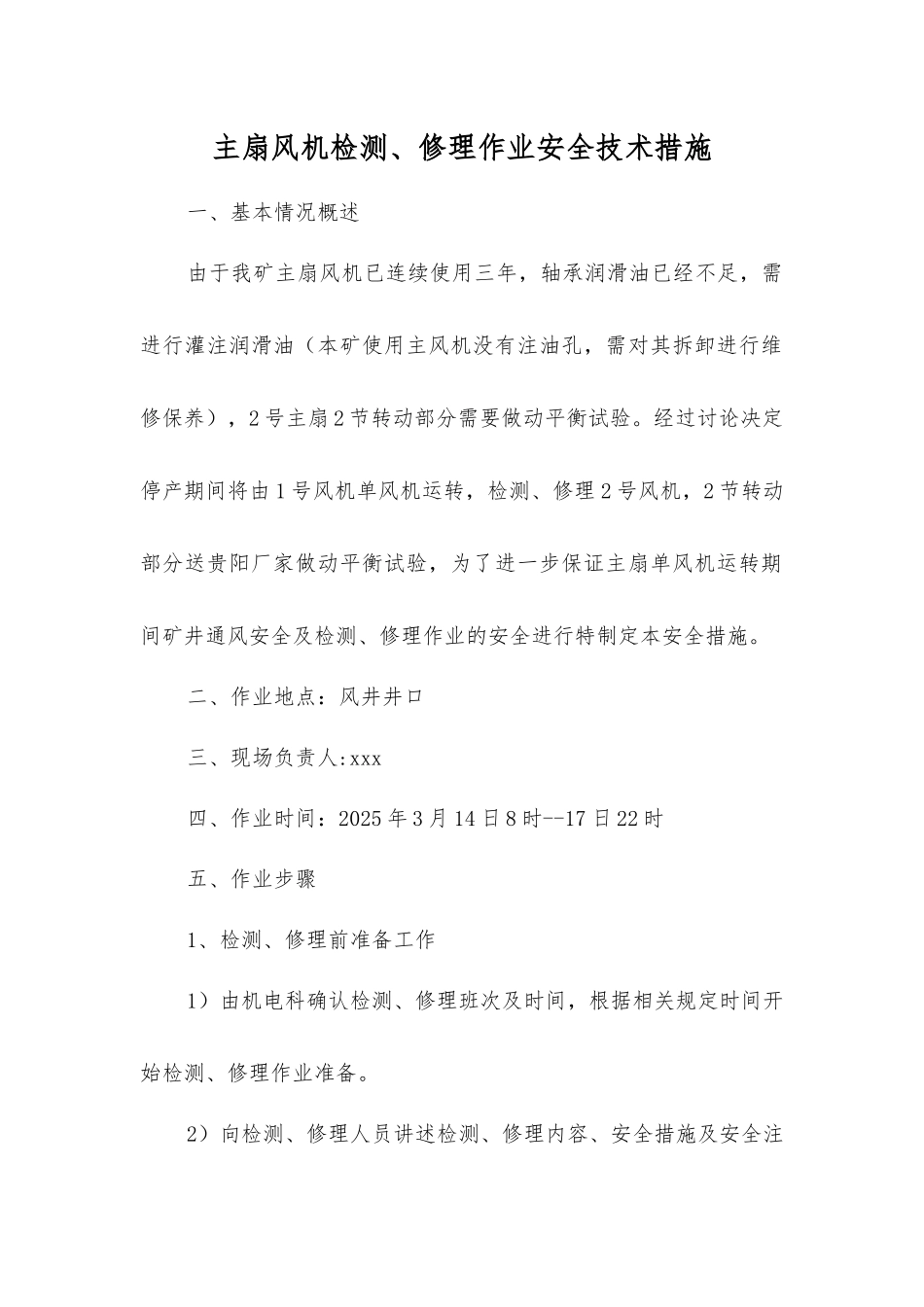

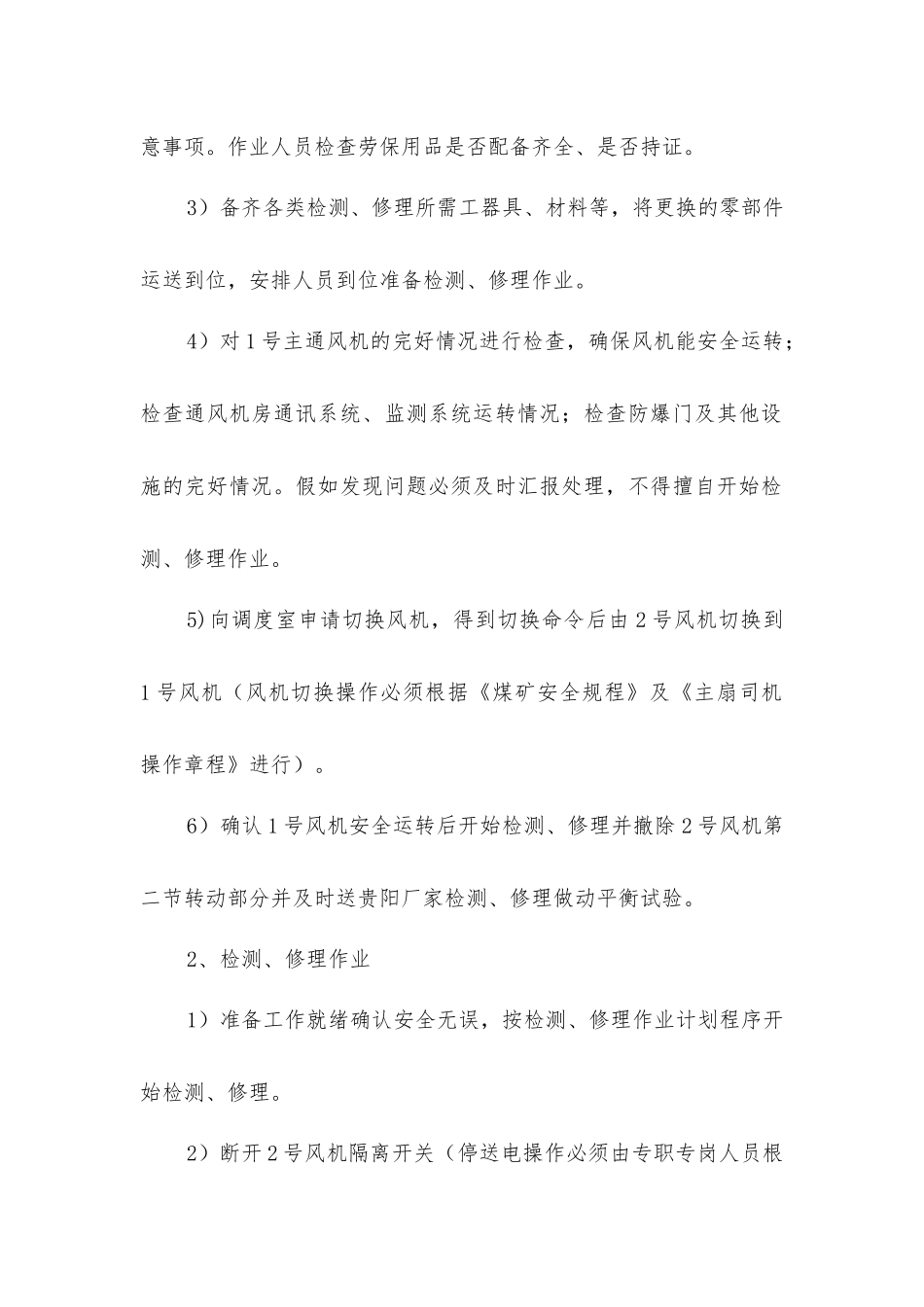

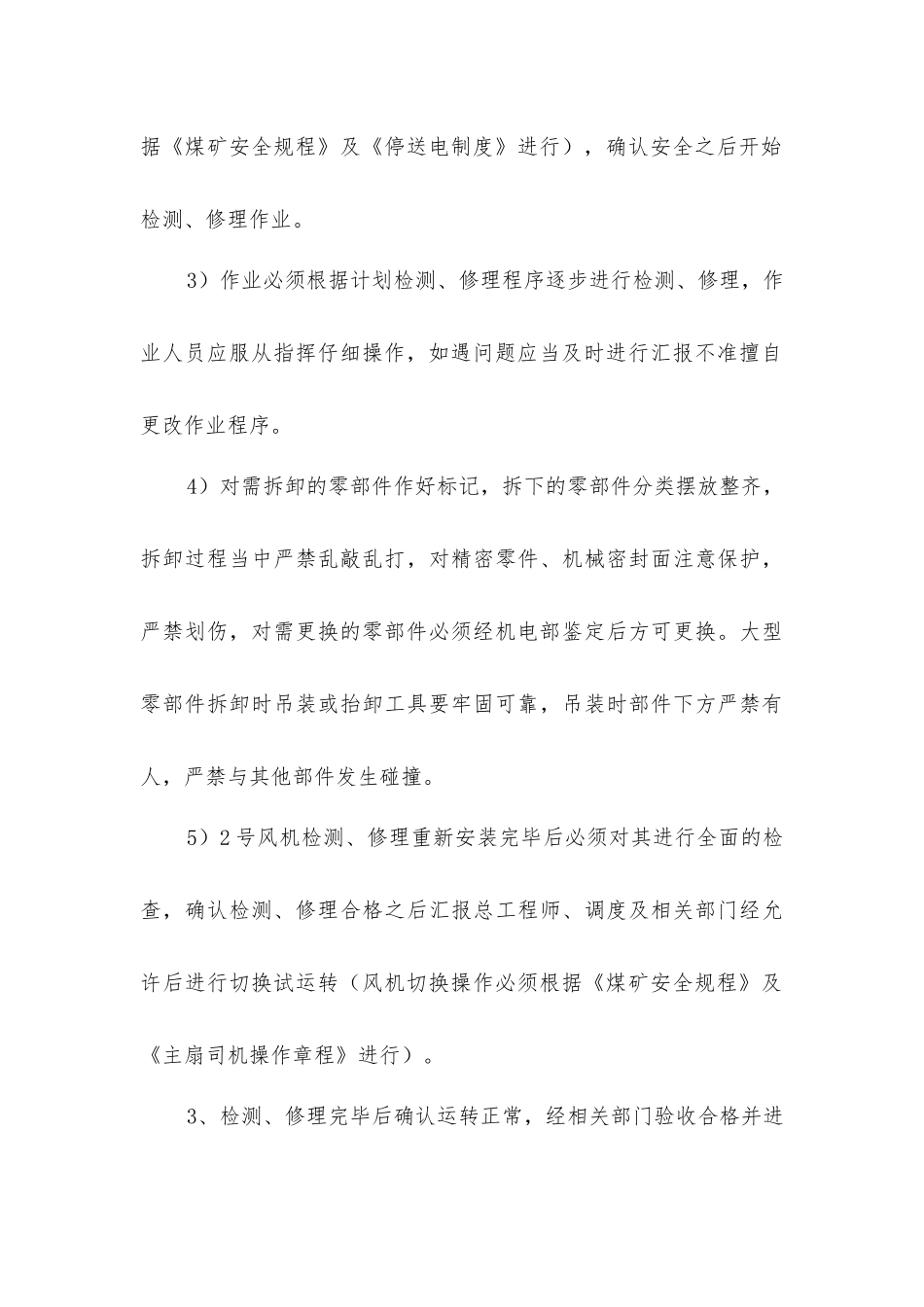

主扇风机检测、修理作业安全技术措施一、基本情况概述由于我矿主扇风机已连续使用三年,轴承润滑油已经不足,需进行灌注润滑油(本矿使用主风机没有注油孔,需对其拆卸进行维修保养),2 号主扇 2 节转动部分需要做动平衡试验。经过讨论决定停产期间将由 1 号风机单风机运转,检测、修理 2 号风机,2 节转动部分送贵阳厂家做动平衡试验,为了进一步保证主扇单风机运转期间矿井通风安全及检测、修理作业的安全进行特制定本安全措施。二、作业地点:风井井口三、现场负责人:xxx四、作业时间:2025 年 3 月 14 日 8 时--17 日 22 时五、作业步骤1、检测、修理前准备工作1)由机电科确认检测、修理班次及时间,根据相关规定时间开始检测、修理作业准备。2)向检测、修理人员讲述检测、修理内容、安全措施及安全注意事项。作业人员检查劳保用品是否配备齐全、是否持证。3)备齐各类检测、修理所需工器具、材料等,将更换的零部件运送到位,安排人员到位准备检测、修理作业。4)对 1 号主通风机的完好情况进行检查,确保风机能安全运转;检查通风机房通讯系统、监测系统运转情况;检查防爆门及其他设施的完好情况。假如发现问题必须及时汇报处理,不得擅自开始检测、修理作业。5)向调度室申请切换风机,得到切换命令后由 2 号风机切换到1 号风机(风机切换操作必须根据《煤矿安全规程》及《主扇司机操作章程》进行)。6)确认 1 号风机安全运转后开始检测、修理并撤除 2 号风机第二节转动部分并及时送贵阳厂家检测、修理做动平衡试验。2、检测、修理作业1)准备工作就绪确认安全无误,按检测、修理作业计划程序开始检测、修理。2)断开 2 号风机隔离开关(停送电操作必须由专职专岗人员根据《煤矿安全规程》及《停送电制度》进行),确认安全之后开始检测、修理作业。3)作业必须根据计划检测、修理程序逐步进行检测、修理,作业人员应服从指挥仔细操作,如遇问题应当及时进行汇报不准擅自更改作业程序。4)对需拆卸的零部件作好标记,拆下的零部件分类摆放整齐,拆卸过程当中严禁乱敲乱打,对精密零件、机械密封面注意保护,严禁划伤,对需更换的零部件必须经机电部鉴定后方可更换。大型零部件拆卸时吊装或抬卸工具要牢固可靠,吊装时部件下方严禁有人,严禁与其他部件发生碰撞。5)2 号风机检测、修理重新安装完毕后必须对其进行全面的检查,确认检测、修理合格之后汇报总工程师、调度及相关部门经允许后进行切换试运转...
