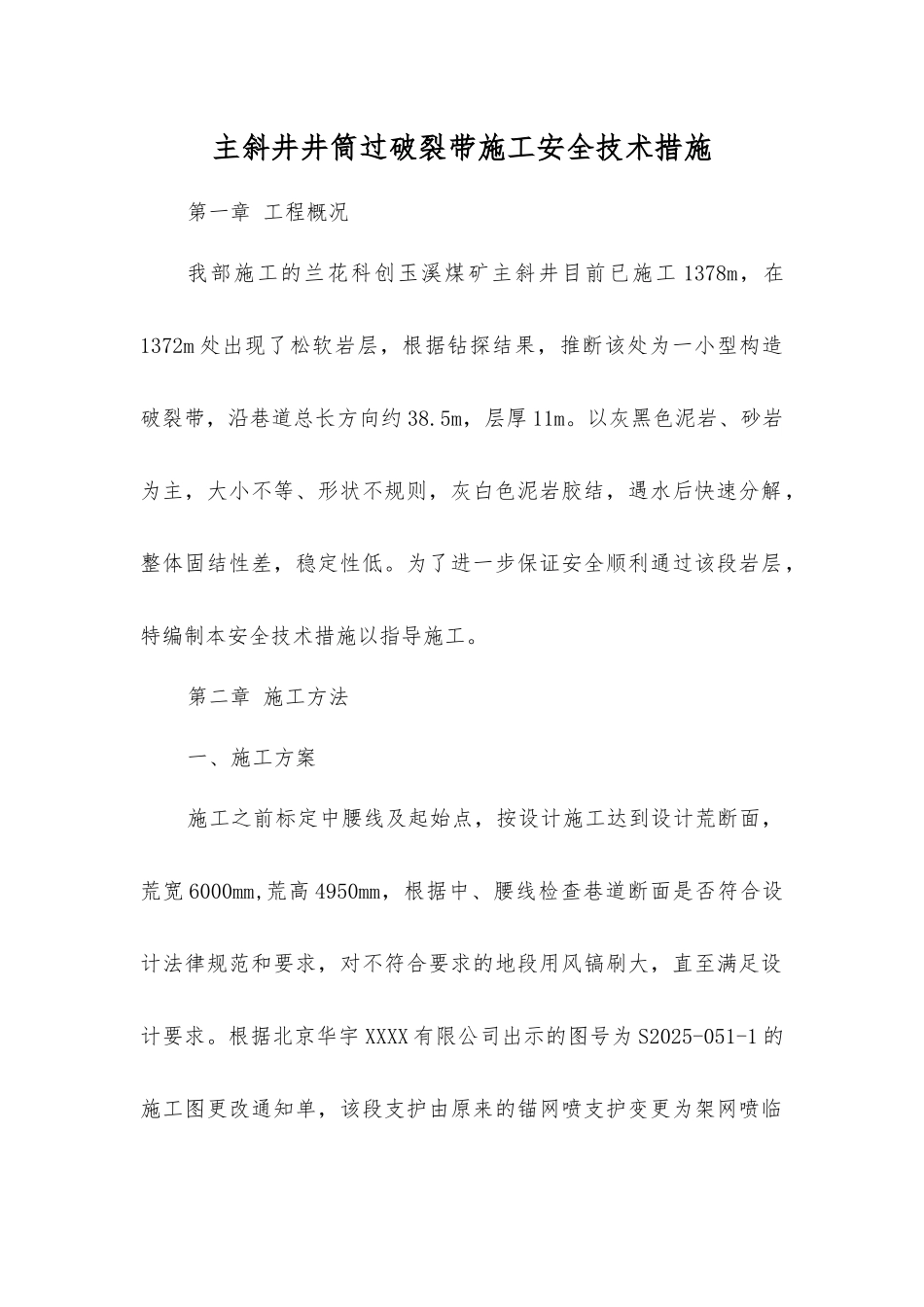

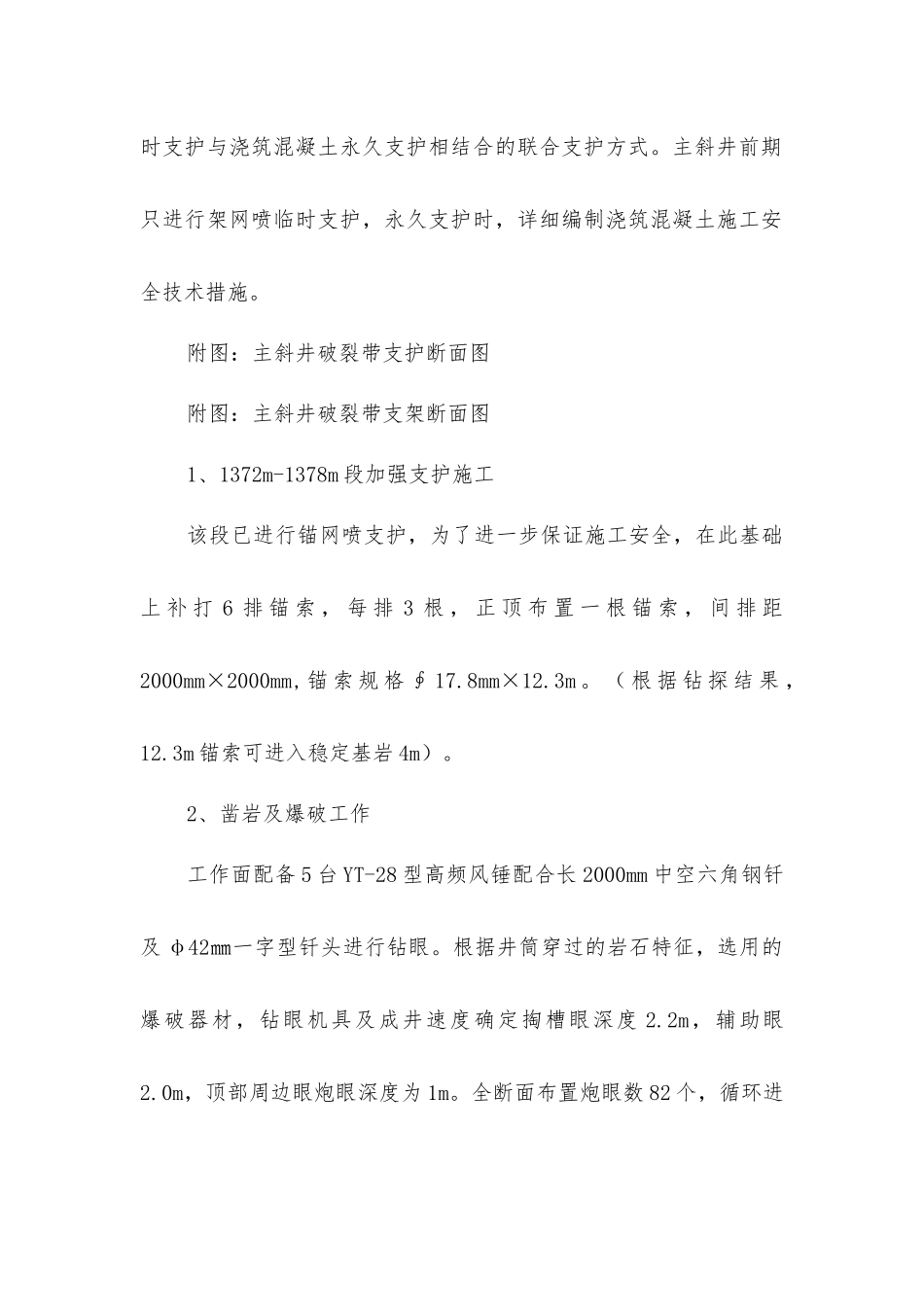

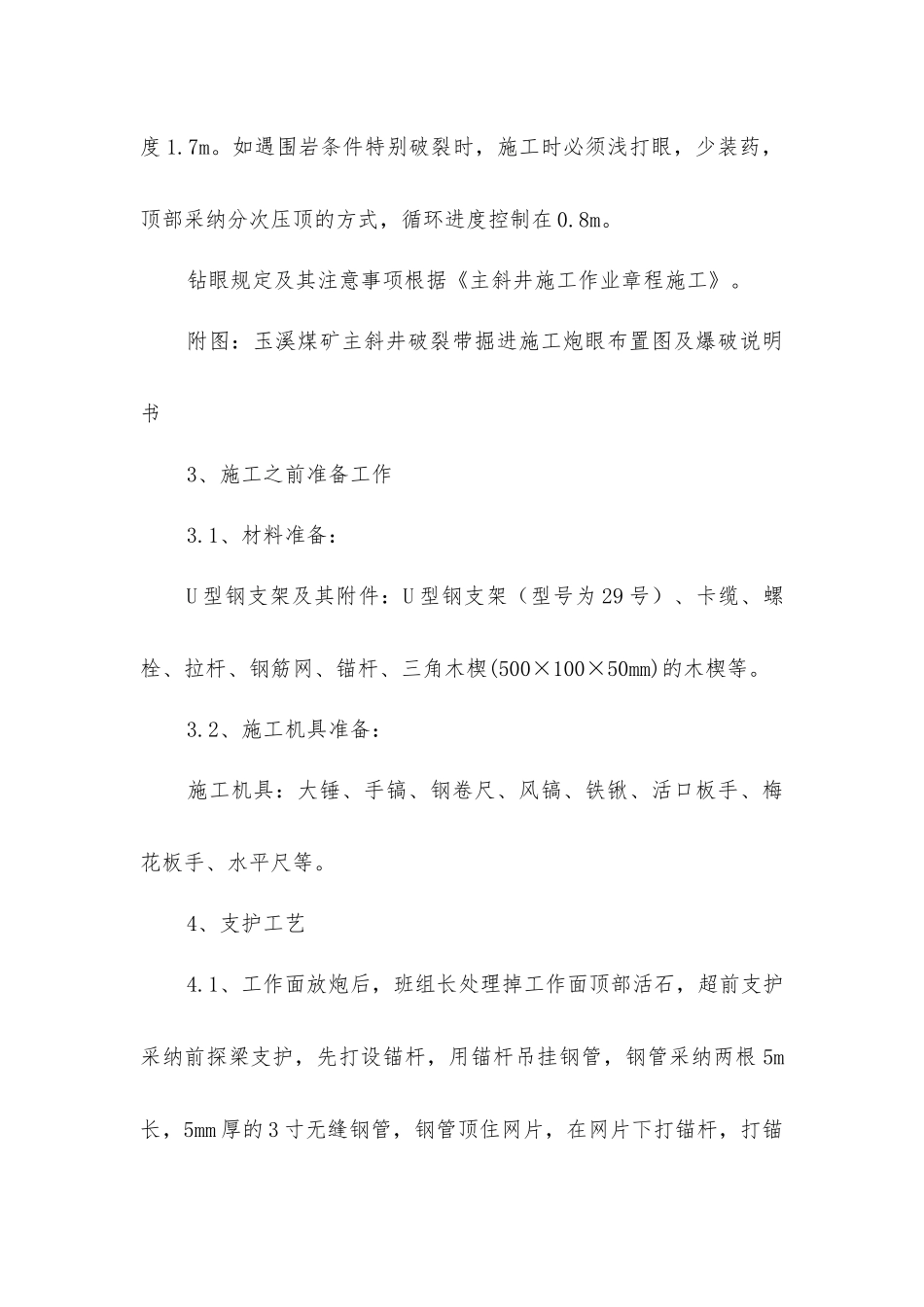

主斜井井筒过破裂带施工安全技术措施第一章 工程概况我部施工的兰花科创玉溪煤矿主斜井目前已施工 1378m,在1372m 处出现了松软岩层,根据钻探结果,推断该处为一小型构造破裂带,沿巷道总长方向约 38.5m,层厚 11m。以灰黑色泥岩、砂岩为主,大小不等、形状不规则,灰白色泥岩胶结,遇水后快速分解,整体固结性差,稳定性低。为了进一步保证安全顺利通过该段岩层,特编制本安全技术措施以指导施工。第二章 施工方法一、施工方案施工之前标定中腰线及起始点,按设计施工达到设计荒断面,荒宽 6000mm,荒高 4950mm,根据中、腰线检查巷道断面是否符合设计法律规范和要求,对不符合要求的地段用风镐刷大,直至满足设计要求。根据北京华宇 XXXX 有限公司出示的图号为 S2025-051-1 的施工图更改通知单,该段支护由原来的锚网喷支护变更为架网喷临时支护与浇筑混凝土永久支护相结合的联合支护方式。主斜井前期只进行架网喷临时支护,永久支护时,详细编制浇筑混凝土施工安全技术措施。附图:主斜井破裂带支护断面图附图:主斜井破裂带支架断面图1、1372m-1378m 段加强支护施工该段已进行锚网喷支护,为了进一步保证施工安全,在此基础上 补 打 6 排 锚 索 , 每 排 3 根 , 正 顶 布 置 一 根 锚 索 , 间 排 距2000mm×2000mm, 锚 索 规 格 ∮ 17.8mm×12.3m 。 ( 根 据 钻 探 结 果 ,12.3m 锚索可进入稳定基岩 4m)。2、凿岩及爆破工作工作面配备 5 台 YT-28 型高频风锤配合长 2000mm 中空六角钢钎及 φ42㎜一字型钎头进行钻眼。根据井筒穿过的岩石特征,选用的爆破器材,钻眼机具及成井速度确定掏槽眼深度 2.2m,辅助眼2.0m,顶部周边眼炮眼深度为 1m。全断面布置炮眼数 82 个,循环进度 1.7m。如遇围岩条件特别破裂时,施工时必须浅打眼,少装药,顶部采纳分次压顶的方式,循环进度控制在 0.8m。钻眼规定及其注意事项根据《主斜井施工作业章程施工》。附图:玉溪煤矿主斜井破裂带掘进施工炮眼布置图及爆破说明书3、施工之前准备工作3.1、材料准备:U 型钢支架及其附件:U 型钢支架(型号为 29 号)、卡缆、螺栓、拉杆、钢筋网、锚杆、三角木楔(500×100×50mm)的木楔等。3.2、施工机具准备:施工机具:大锤、手镐、钢卷尺、风镐、铁锹、活口板手、梅花板手、水平尺等。4、支护工艺4.1、工作面放炮后,班组长处理掉工作面顶部活石,超前支护采纳前探梁支护,先打设锚杆,用...
