主通风机安装安全技术措施一、工程概况根据 60 万吨设计要求,需在张家垣风井安装两台FBCDZ№21/2×132(功率 2×132KW ,风量范围 48-107m3/s,风压范围 679-2600Pa)对旋轴流式主通风机,作为矿井通风设备,其中一台工作,一台备用
二、施工单位:安装队三、施工负责人:四、施工技术负责人:五、施工时间:2025 年 4 月 25 日六、施工之前的准备工作:1、利用班前会组织参加施工人员进行相关安装理论技术知识学习,安全知识培训,传达施工安全技术措施,给工人进行技术交底
2、在地面车间加工施工中所需要的平垫铁、斜垫铁、起吊绳头、三角扒杆,起吊绳头采纳 6×19-18
5 的钢丝绳制作

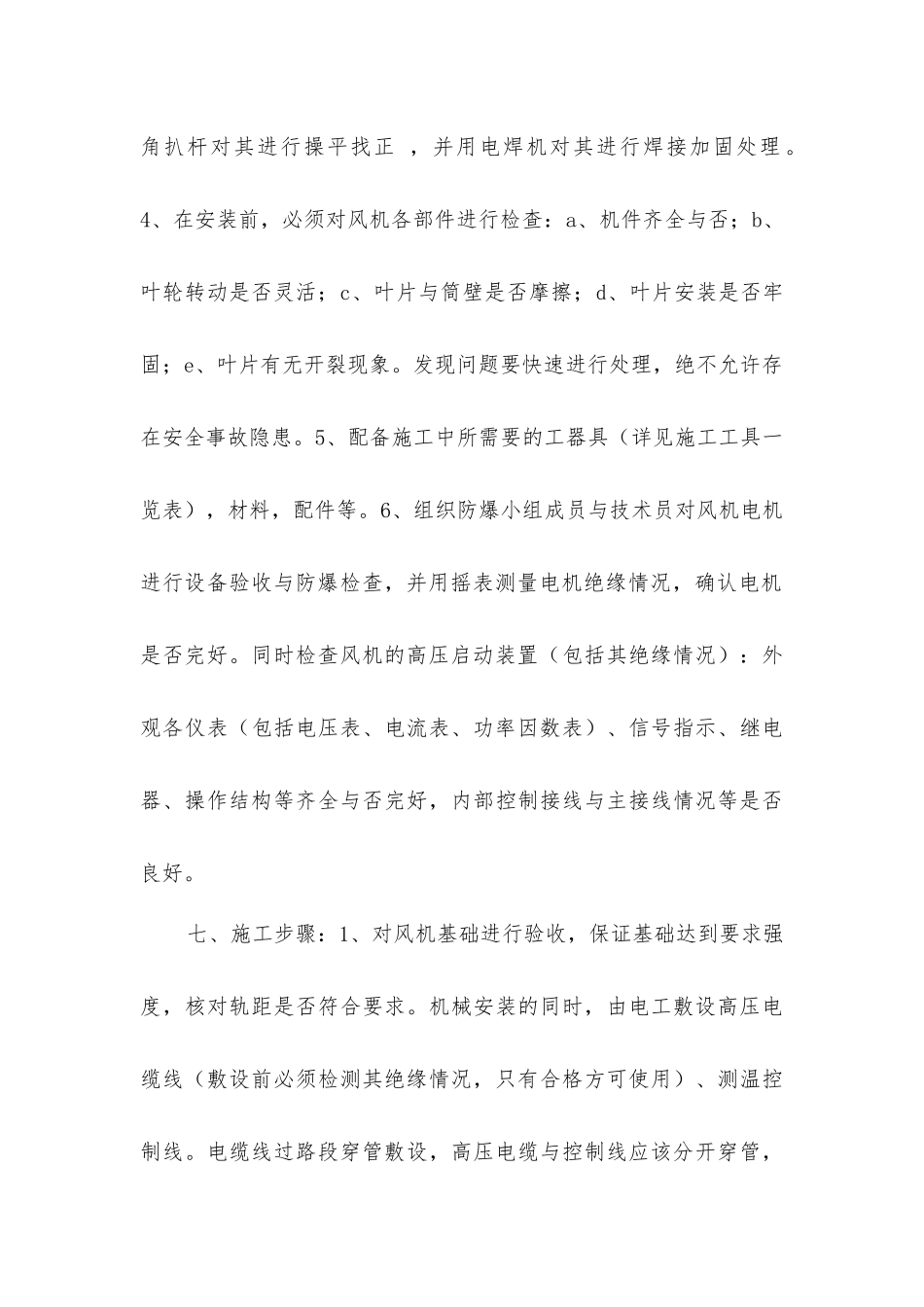

3、清扫施工场地中的杂物,将施工中所需要的钢梁、工字钢、道轨用吊车按顺序依次吊放在通风机基础上,然后利用三角扒杆对其进行操平找正 ,并用电焊机对其进行焊接加固处理
4、在安装前,必须对风机各部件进行检查:a、机件齐全与否;b、叶轮转动是否灵活;c、叶片与筒壁是否摩擦;d、叶片安装是否牢固;e、叶片有无开裂现象
发现问题要快速进行处理,绝不允许存在安全事故隐患
5、配备施工中所需要的工器具(详见施工工具一览表),材料,配件等
6、组织防爆小组成员与技术员对风机电机进行设备验收与防爆检查,并用摇表测量电机绝缘情况,确认电机是否完好
同时检查风机的高压启动装置(包括其绝缘情况):外观各仪表(包括电压表、电流表、功率因数表)、信号指示、继电器、操作结构等齐全与否完好,内部控制接线与主接线情况等是否良好
七、施工步骤:1、对风机基础进行验收,保证基础达到要求强度,核对轨距是否符合要求
机械安装的同时,由电工敷设高压电缆线(敷设前必须检测其绝缘情况,只有合格方可使用)、测温控制线
电缆线过路段穿管敷设,高压电缆与控制线应该分开穿管,其余均挖电缆沟直接埋设
其开关柜、高压启动装
