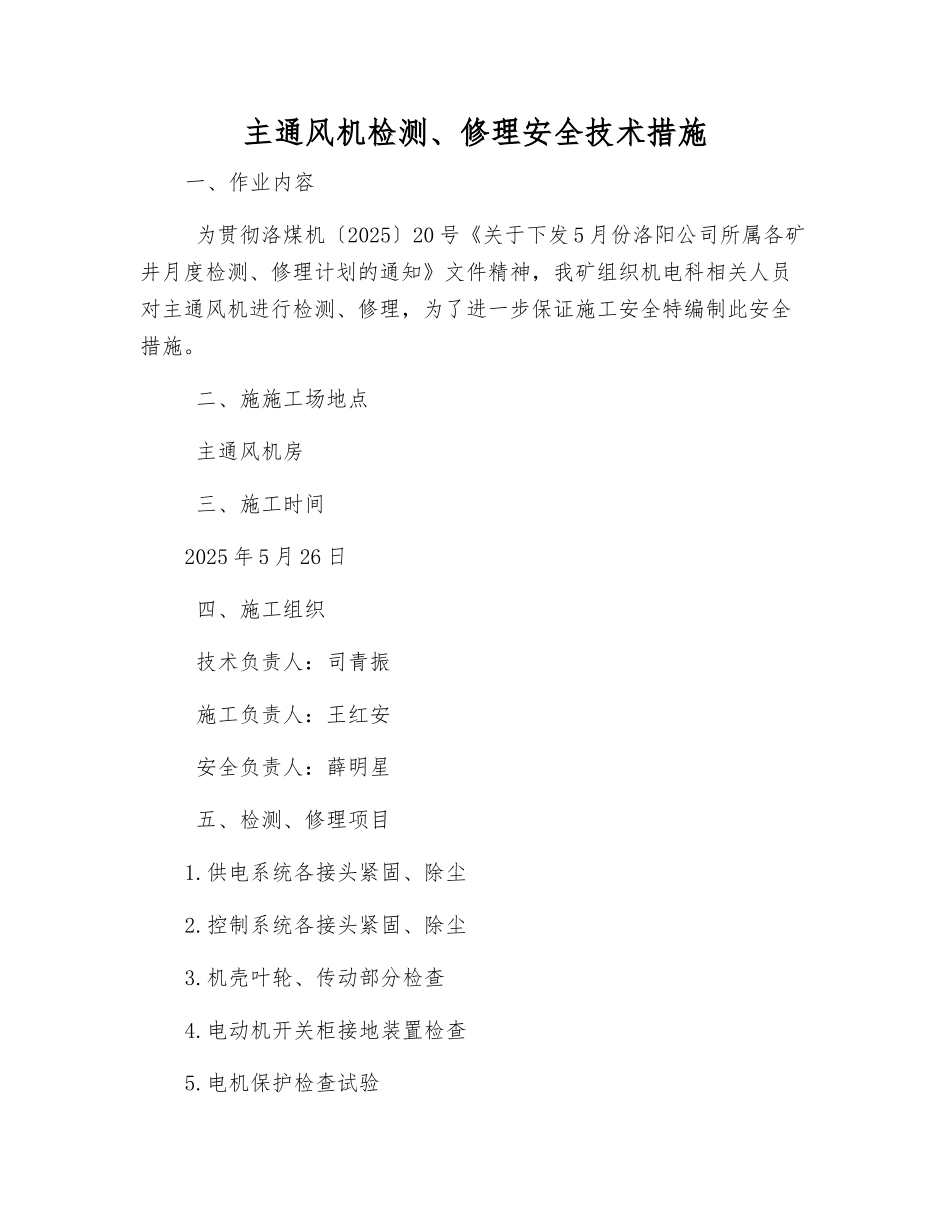

主通风机检测、修理安全技术措施一、作业内容 为贯彻洛煤机〔2025〕20 号《关于下发 5 月份洛阳公司所属各矿井月度检测、修理计划的通知》文件精神,我矿组织机电科相关人员对主通风机进行检测、修理,为了进一步保证施工安全特编制此安全措施
二、施施工场地点 主通风机房 三、施工时间2025 年 5 月 26 日 四、施工组织 技术负责人:司青振 施工负责人:王红安 安全负责人:薛明星 五、检测、修理项目1
供电系统各接头紧固、除尘2
控制系统各接头紧固、除尘3
机壳叶轮、传动部分检查4
电动机开关柜接地装置检查5
电机保护检查试验6

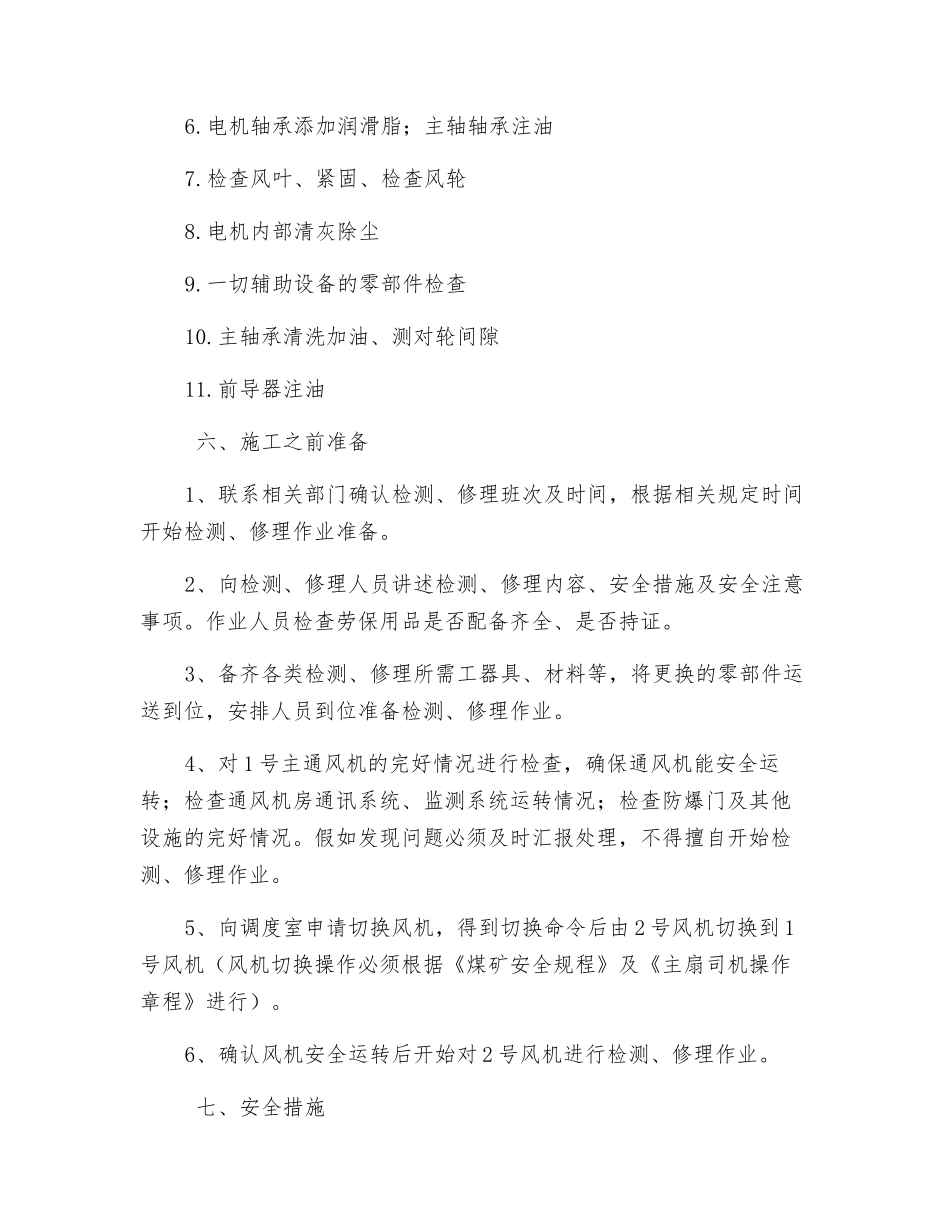

电机轴承添加润滑脂;主轴轴承注油7
检查风叶、紧固、检查风轮8
电机内部清灰除尘9
一切辅助设备的零部件检查10
主轴承清洗加油、测对轮间隙11
前导器注油 六、施工之前准备1、联系相关部门确认检测、修理班次及时间,根据相关规定时间开始检测、修理作业准备
2、向检测、修理人员讲述检测、修理内容、安全措施及安全注意事项
作业人员检查劳保用品是否配备齐全、是否持证
3、备齐各类检测、修理所需工器具、材料等,将更换的零部件运送到位,安排人员到位准备检测、修理作业
4、对 1 号主通风机的完好情况进行检查,确保通风机能安全运转;检查通风机房通讯系统、监测系统运转情况;检查防爆门及其他设施的完好情况
假如发现问题必须及时汇报处理,不得擅自开始检测、修理作业
5、向调度室申请切换风机,得到切换命令后由 2 号风机切换到 1号风机(风机切换操作必须根据《煤矿安全规程》及《主扇司机操作章程》进行)
6、确认风机安全运转后开始对 2 号风机进行检测、修理作业

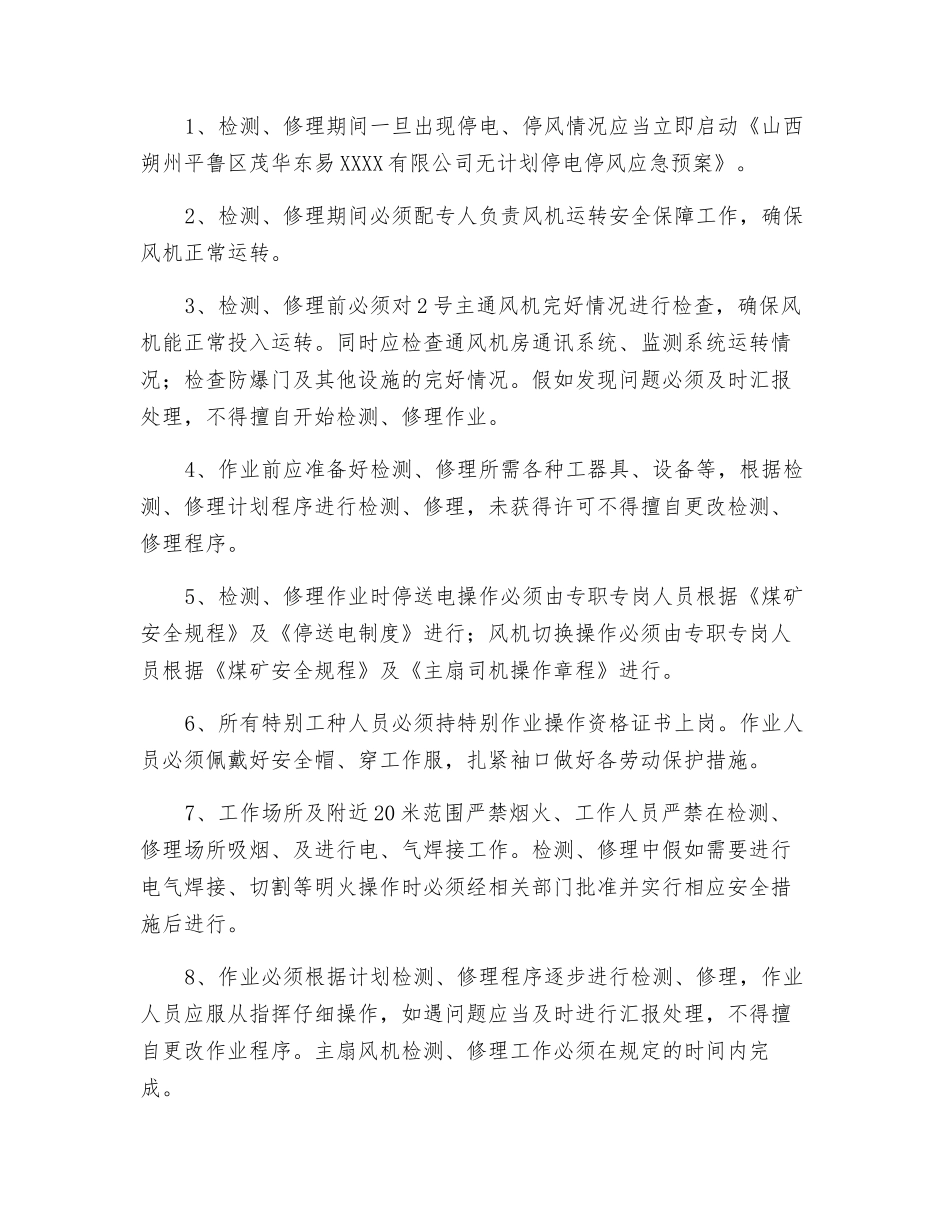

七、安全措施1、检测、修理期间一旦出现停电、停风情况应当立即启动《山西朔州平鲁区茂华东易 XXXX 有限公司无计划停电停风应急预案》
2、检测、修理期间必须配专人负责风机运转安全保障工作,确保风机正常运转
