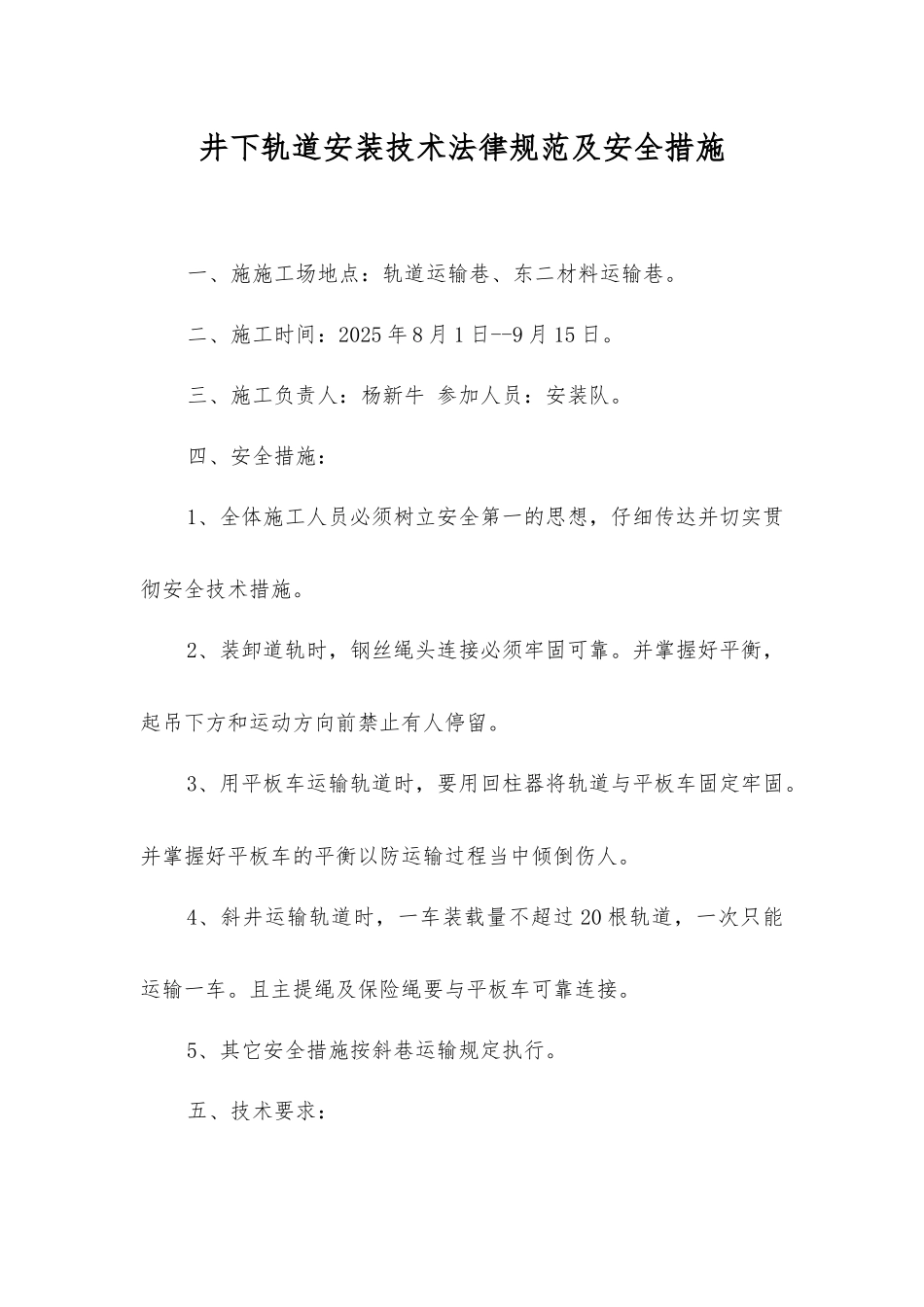

井下轨道安装技术法律规范及安全措施一、施施工场地点:轨道运输巷、东二材料运输巷
二、施工时间:2025 年 8 月 1 日--9 月 15 日
三、施工负责人:杨新牛 参加人员:安装队
四、安全措施:1、全体施工人员必须树立安全第一的思想,仔细传达并切实贯彻安全技术措施
2、装卸道轨时,钢丝绳头连接必须牢固可靠
并掌握好平衡,起吊下方和运动方向前禁止有人停留
3、用平板车运输轨道时,要用回柱器将轨道与平板车固定牢固
并掌握好平板车的平衡以防运输过程当中倾倒伤人
4、斜井运输轨道时,一车装载量不超过 20 根轨道,一次只能运输一车
且主提绳及保险绳要与平板车可靠连接
5、其它安全措施按斜巷运输规定执行
五、技术要求:1 、 直 线 轨 道 轨 距 600mm + 5mm - 2mm , 弯 道 轨 距620mmplusmn;5mm
2、直线轨道中心与轨道中心线应一致,偏差不大于 30mm
3、枕木中心距 800mmplusmn;50mm、两轨道接缝应错开,相对错距不小于 2m
4、扣件必须齐全,牢固并与轨型相符,轨道接头的间隙不得大于 5mm,高低和左右错差不得大于 2mm
5、直线段 2 条钢轨顶面的高低差、以及曲线段外轨按设计加高应与内轨顶面的高低偏差都不得大于 5mm
6、直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为-2mm
7、道渣的粒度及铺设厚度应当符合标准要求,轨枕下捣实
同一线路必须要使用同一型号钢轨,道岔的钢轨型号不的低于线路的钢轨型号
8、道钉以三花眼布置每处钉三个外边两个里边 1 个
9、主运输大巷及综采工作面运输巷轨距拉杆 8m 一个

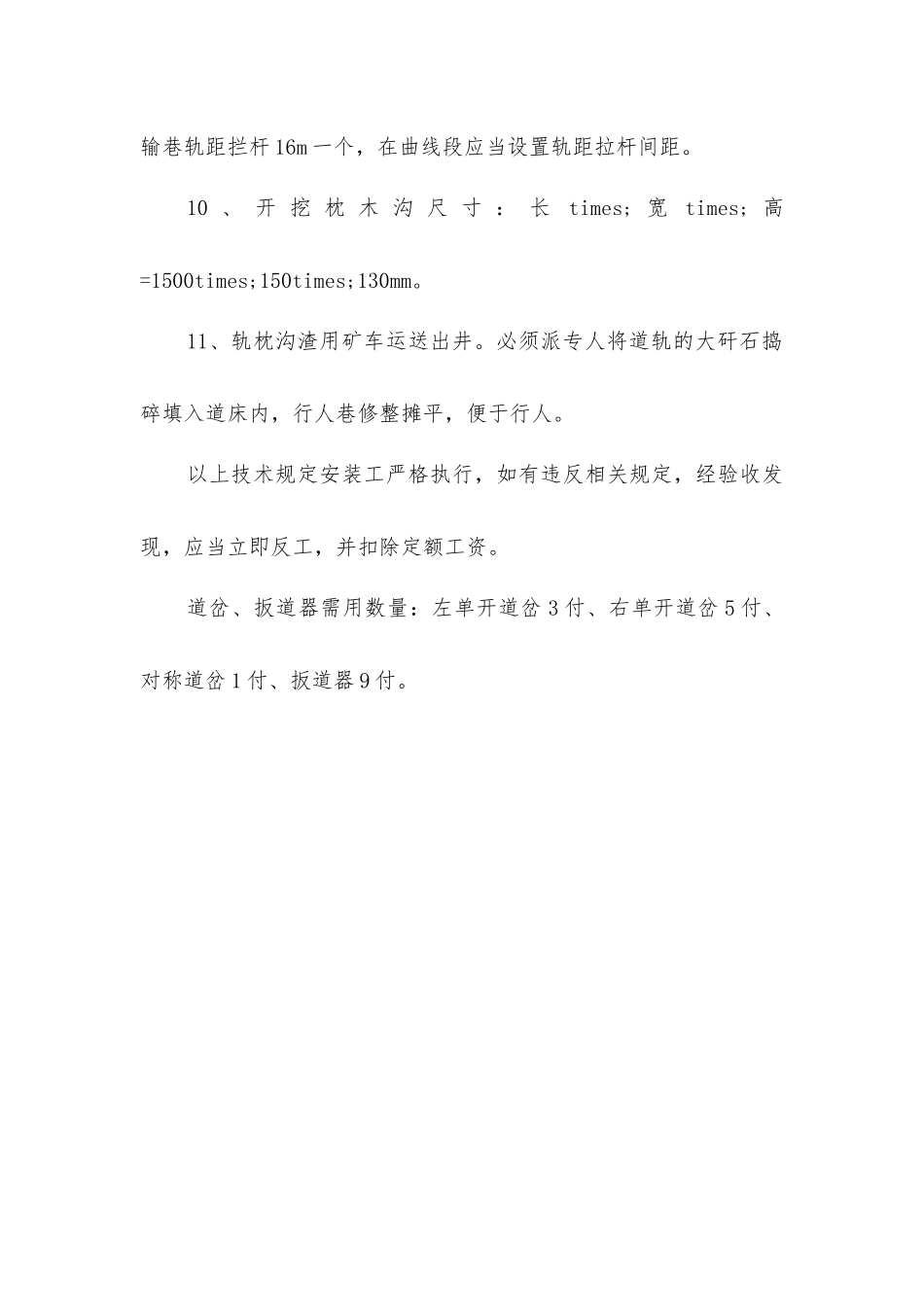

其他运输巷轨距拦杆 16m 一个,在曲线段应当设置轨距拉杆间距
10 、 开 挖 枕 木 沟 尺 寸 : 长times; 宽 times; 高=1500times;150times;130mm
11、轨枕沟渣用矿车
