井筒过膨胀粘土段施工安全技术措施一、概 况中风井井筒净径为 5
0m,井筒全深 522m,表土及基岩风化段采纳冻结法施工,冻结深度 242m;冻结段井壁采纳双层钢筋砼井壁,内、外壁厚度分别为 400、450mm,砼强度等级为 C40,内外层竖筋均为φ20 的螺纹钢,内外层环筋均为 φ22 的螺纹钢,间排距为300×300mm
现即将施工膨胀粉质粘土段,为了进一步保证顺利通过此段土层,保证井壁质量及安全,特编制此措施
二、地质情况根据《GK1 地层揭露》及《中风井勘察报告》可知 114
7m~124
8m为粉质粘土,灰绿色, 硬塑-坚硬,中等压缩性,具备弱膨胀潜势;无摇振反应,稍有光泽,干强度高;121
9~-122
3m 为细砂夹薄层;局部夹粘土薄层
6m~191
5m 为粉质粘土,灰绿色, 硬塑-坚硬,局部可塑;中等压缩性,局部具备弱膨胀潜势;无摇振反应,稍有光泽,干强度高;局部夹粘土及细砂薄层;但在南风井施工上述部位时发现此段岩层具备较强的膨胀性
三、施工方法1、强化冻结,提高冻结强度,控制黏土层井帮温度必须达到-8℃以下
①施工膨胀粘土段时分四个专业班,即“三掘一砌”
并根据揭露的膨胀粘土的实际情况增加掘进人员,尽量减少冻结井壁暴露时间,将一循环控制在 18-20 小时
首先由挖小井班掘进开挖2
5m,然后由开帮班进行刷开帮同时开挖释压槽,释压槽规格为宽×深×高=0
5m,共 4-8 个;再由全掘班全段面掘进 1
3m,并挖出释压槽,释压槽规格为宽×深×高=0
3m,共 4-8个
上下段释压槽挖设方向要交错布置,找平工作面

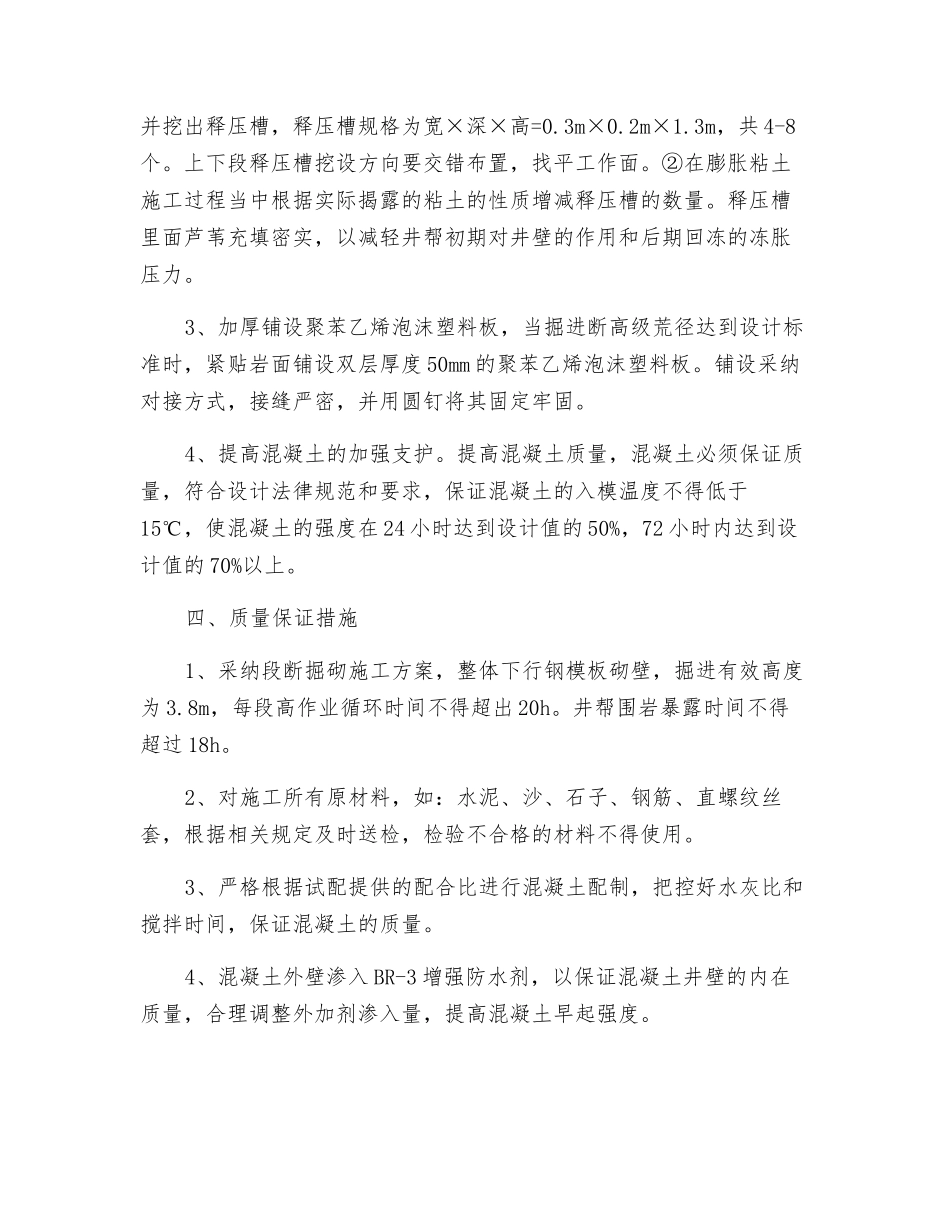

②在膨胀粘土施工过程当中根据实际揭露的粘土的性质增减释压槽的数量
释压槽里面芦苇充填密实,以减轻井帮初期对井壁的作用和后期回冻的冻胀压力

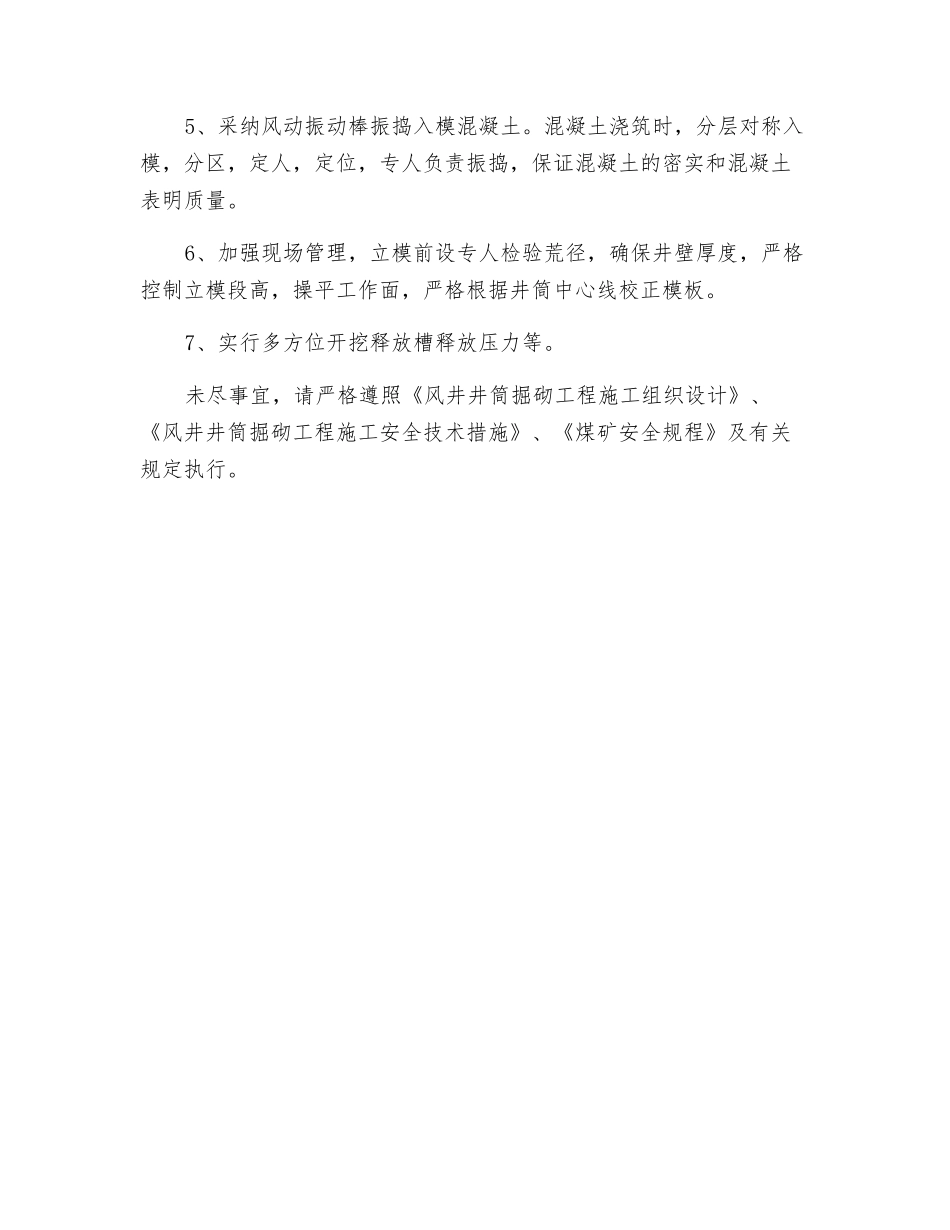

3、加厚铺设聚苯乙烯泡沫塑料板,当掘进断高级荒径达到
