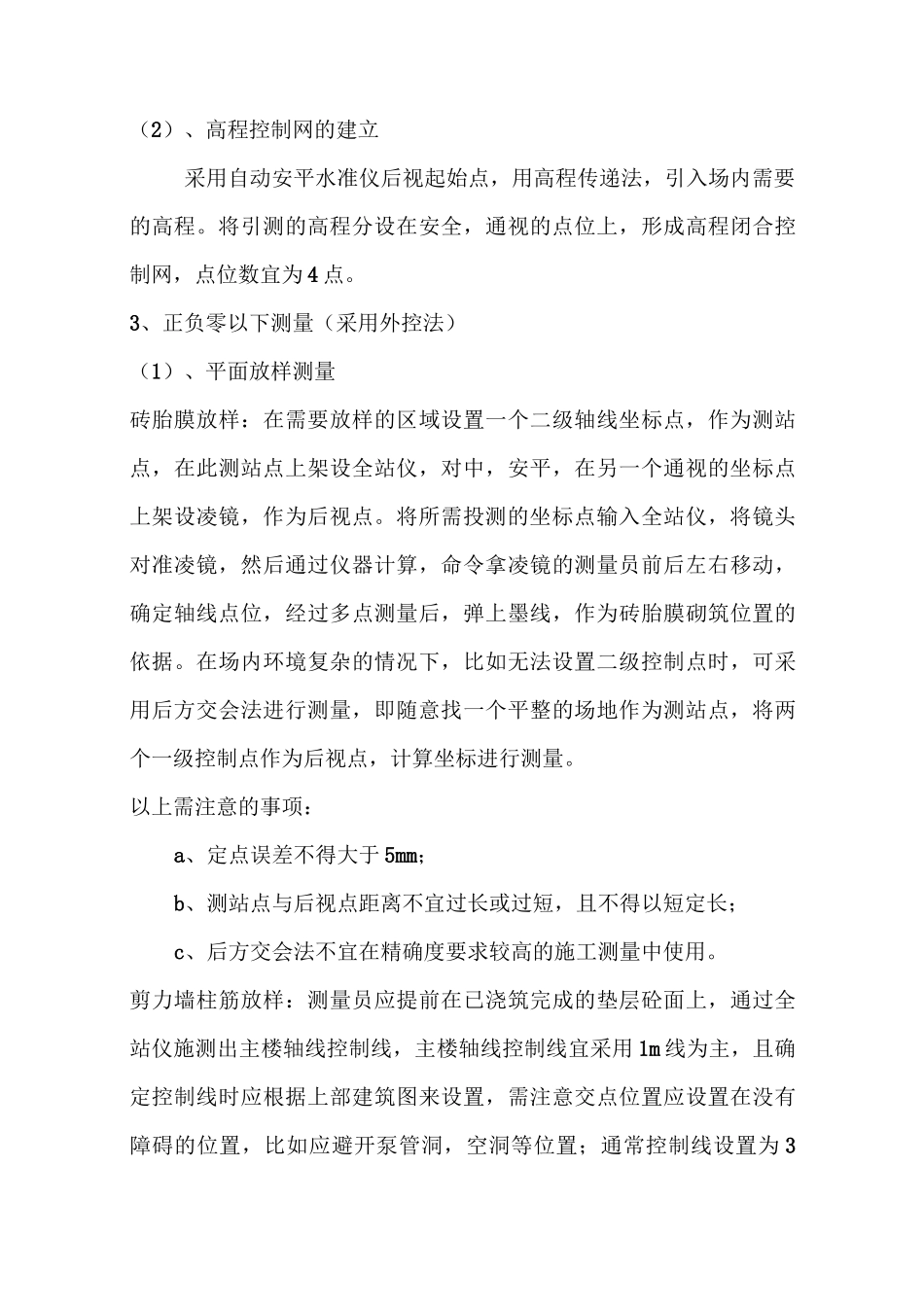

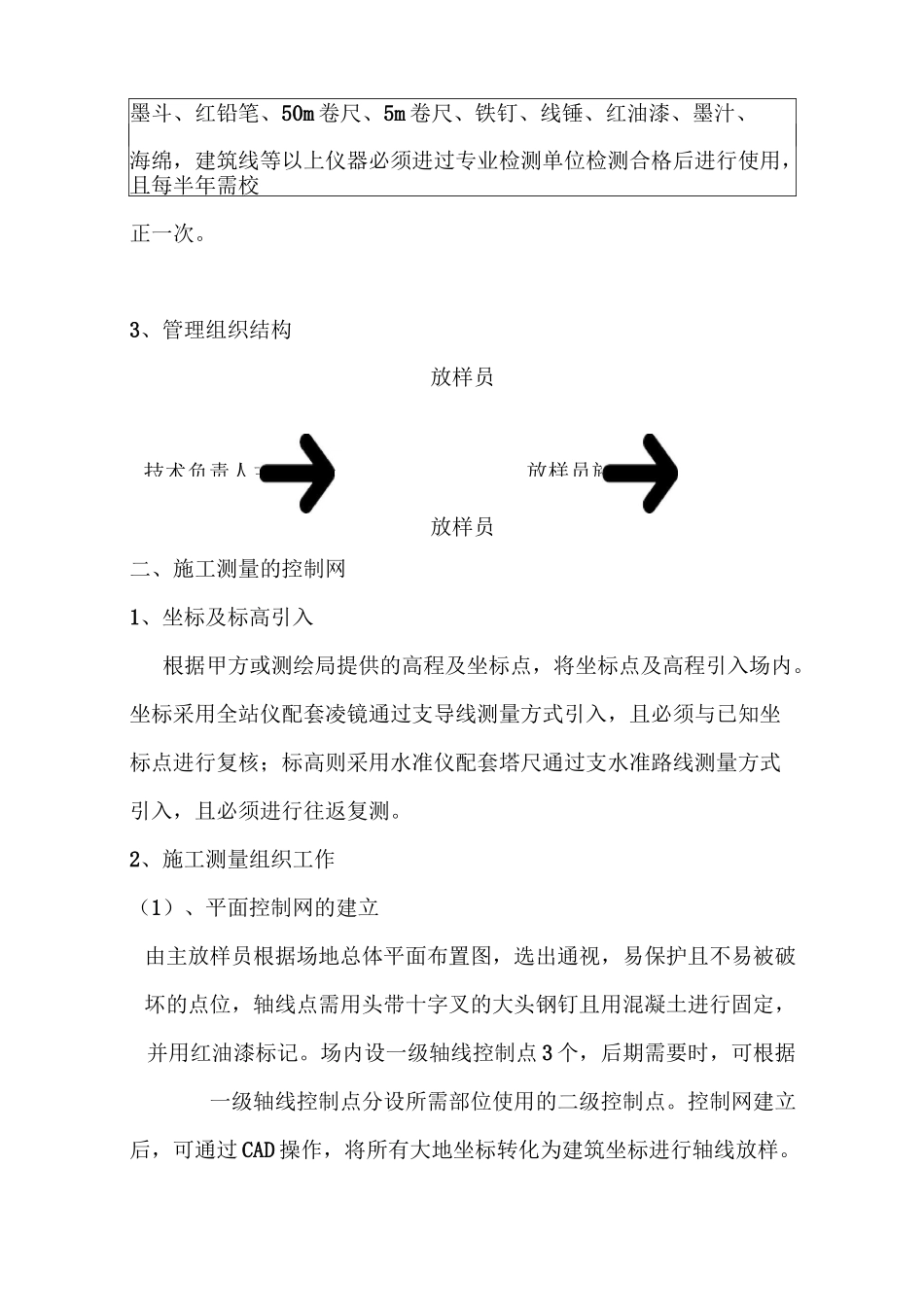

工程测量施工方案测量放线为工程施工开辟了道路,提供方向。准确,周密的测量工作不但关系到一个工程是否能顺利按图施工,而且还给施工质量提供重要的技术保证,为质量检查等工作提供方法和手段。可以这样比喻:如果没有测量,工程施工将寸步难行,施工质量将无从谈起。一、施工部署1、人员的组织:由项目部专业测量技术人员成立测量小组,设立责任人主放样员。根据测绘局提供的坐标及高程建立平面轴线控制网和高程控制网,组员有 3~4 人组成,要求分工明确,所有测量工作逐日进行安排,由责任人主放样员根据项目总进度计划进行安排。2、测量仪器准备仪器名称规格型号单位数量全站仪苏州光台1自动安平水准仪DSC32-1台2投线仪莱赛台3激光垂准仪DZJ20C-1台2塔尺5M把3对讲机SFE对1技术负责人主放样员放样员施工班组墨斗、红铅笔、50m 卷尺、5m 卷尺、铁钉、线锤、红油漆、墨汁、海绵,建筑线等以上仪器必须进过专业检测单位检测合格后进行使用,且每半年需校正一次。3、管理组织结构放样员放样员二、施工测量的控制网1、坐标及标高引入根据甲方或测绘局提供的高程及坐标点,将坐标点及高程引入场内。坐标采用全站仪配套凌镜通过支导线测量方式引入,且必须与已知坐标点进行复核;标高则采用水准仪配套塔尺通过支水准路线测量方式引入,且必须进行往返复测。2、施工测量组织工作(1)、平面控制网的建立由主放样员根据场地总体平面布置图,选出通视,易保护且不易被破坏的点位,轴线点需用头带十字叉的大头钢钉且用混凝土进行固定,并用红油漆标记。场内设一级轴线控制点 3 个,后期需要时,可根据一级轴线控制点分设所需部位使用的二级控制点。控制网建立后,可通过 CAD 操作,将所有大地坐标转化为建筑坐标进行轴线放样。(2)、高程控制网的建立采用自动安平水准仪后视起始点,用高程传递法,引入场内需要的高程。将引测的高程分设在安全,通视的点位上,形成高程闭合控制网,点位数宜为 4 点。3、正负零以下测量(采用外控法)(1)、平面放样测量砖胎膜放样:在需要放样的区域设置一个二级轴线坐标点,作为测站点,在此测站点上架设全站仪,对中,安平,在另一个通视的坐标点上架设凌镜,作为后视点。将所需投测的坐标点输入全站仪,将镜头对准凌镜,然后通过仪器计算,命令拿凌镜的测量员前后左右移动,确定轴线点位,经过多点测量后,弹上墨线,作为砖胎膜砌筑位置的依据。在场内环境复杂的情况下,比如无法设置二级控制点时,可采用...
