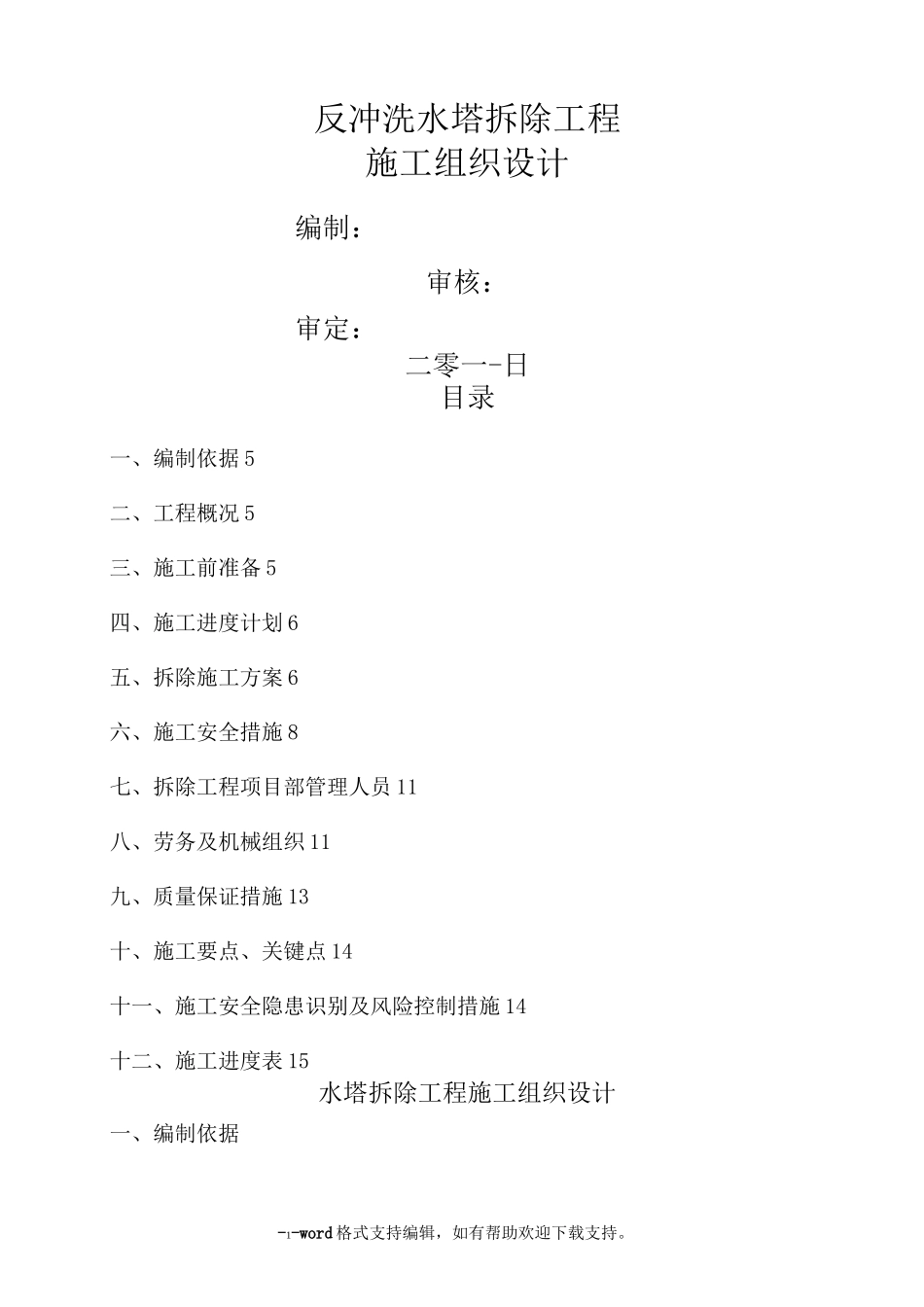

反冲洗水塔拆除工程施工组织设计编制:审核:审定:二零一-日目录一、编制依据 5二、工程概况 5三、施工前准备 5四、施工进度计划 6五、拆除施工方案 6六、施工安全措施 8七、拆除工程项目部管理人员 11八、劳务及机械组织 11九、质量保证措施 13十、施工要点、关键点 14十一、施工安全隐患识别及风险控制措施 14十二、施工进度表 15水塔拆除工程施工组织设计一、编制依据-2-word 格式支持编辑,如有帮助欢迎下载支持

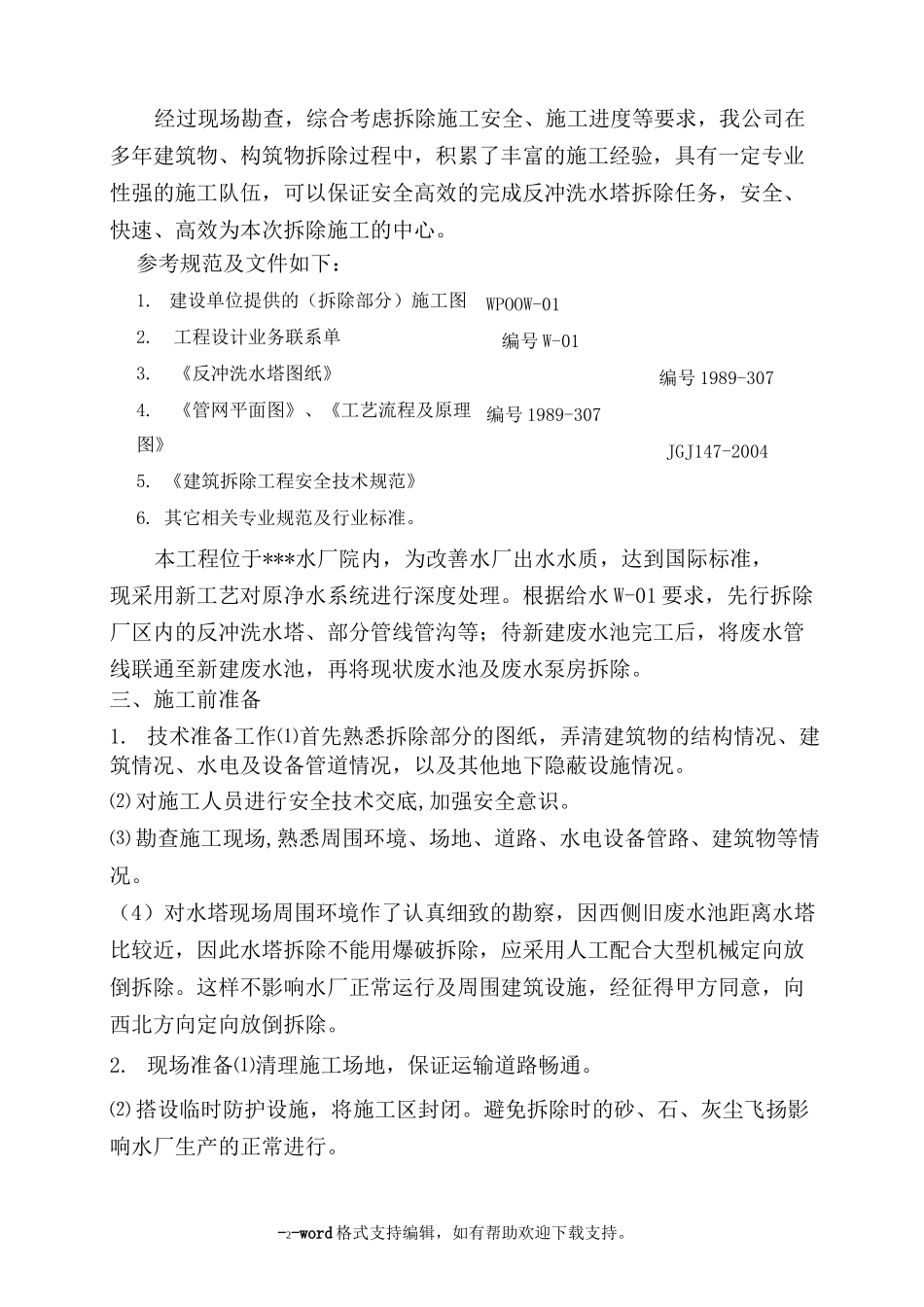

经过现场勘查,综合考虑拆除施工安全、施工进度等要求,我公司在多年建筑物、构筑物拆除过程中,积累了丰富的施工经验,具有一定专业性强的施工队伍,可以保证安全高效的完成反冲洗水塔拆除任务,安全、快速、高效为本次拆除施工的中心
本工程位于***水厂院内,为改善水厂出水水质,达到国际标准,现采用新工艺对原净水系统进行深度处理
根据给水 W-01 要求,先行拆除厂区内的反冲洗水塔、部分管线管沟等;待新建废水池完工后,将废水管线联通至新建废水池,再将现状废水池及废水泵房拆除
三、施工前准备1
技术准备工作⑴首先熟悉拆除部分的图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,以及其他地下隐蔽设施情况
⑵ 对施工人员进行安全技术交底,加强安全意识
⑶ 勘查施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物等情况
(4)对水塔现场周围环境作了认真细致的勘察,因西侧旧废水池距离水塔比较近,因此水塔拆除不能用爆破拆除,应采用人工配合大型机械定向放倒拆除
这样不影响水厂正常运行及周围建筑设施,经征得甲方同意,向西北方向定向放倒拆除
现场准备⑴清理施工场地,保证运输道路畅通
⑵ 搭设临时防护设施,将施工区封闭
避免拆除时的砂、石、灰尘飞扬影响水厂生产的正常进行
参考规范及文件如下:1

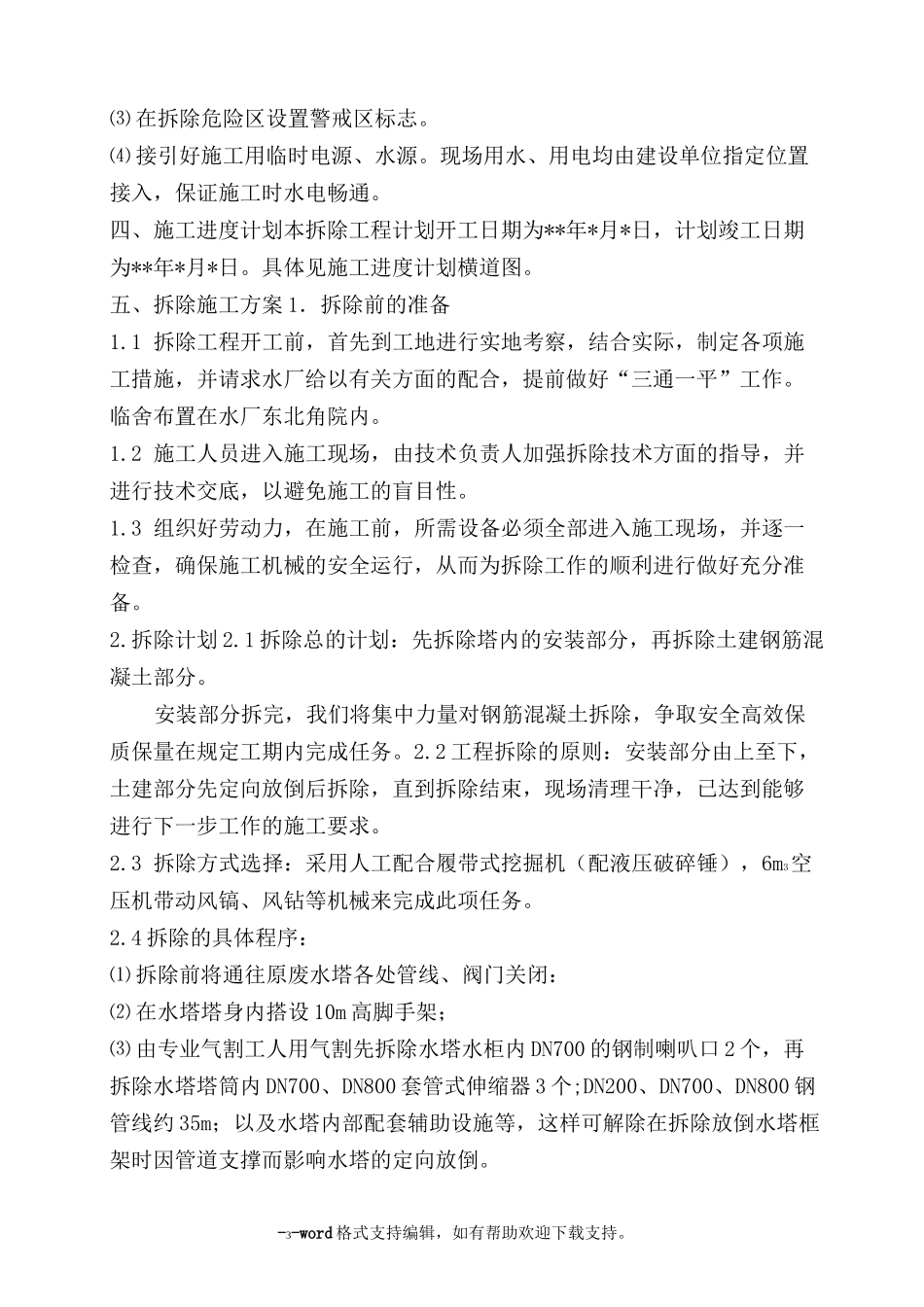

建设单位提供的(拆除部
