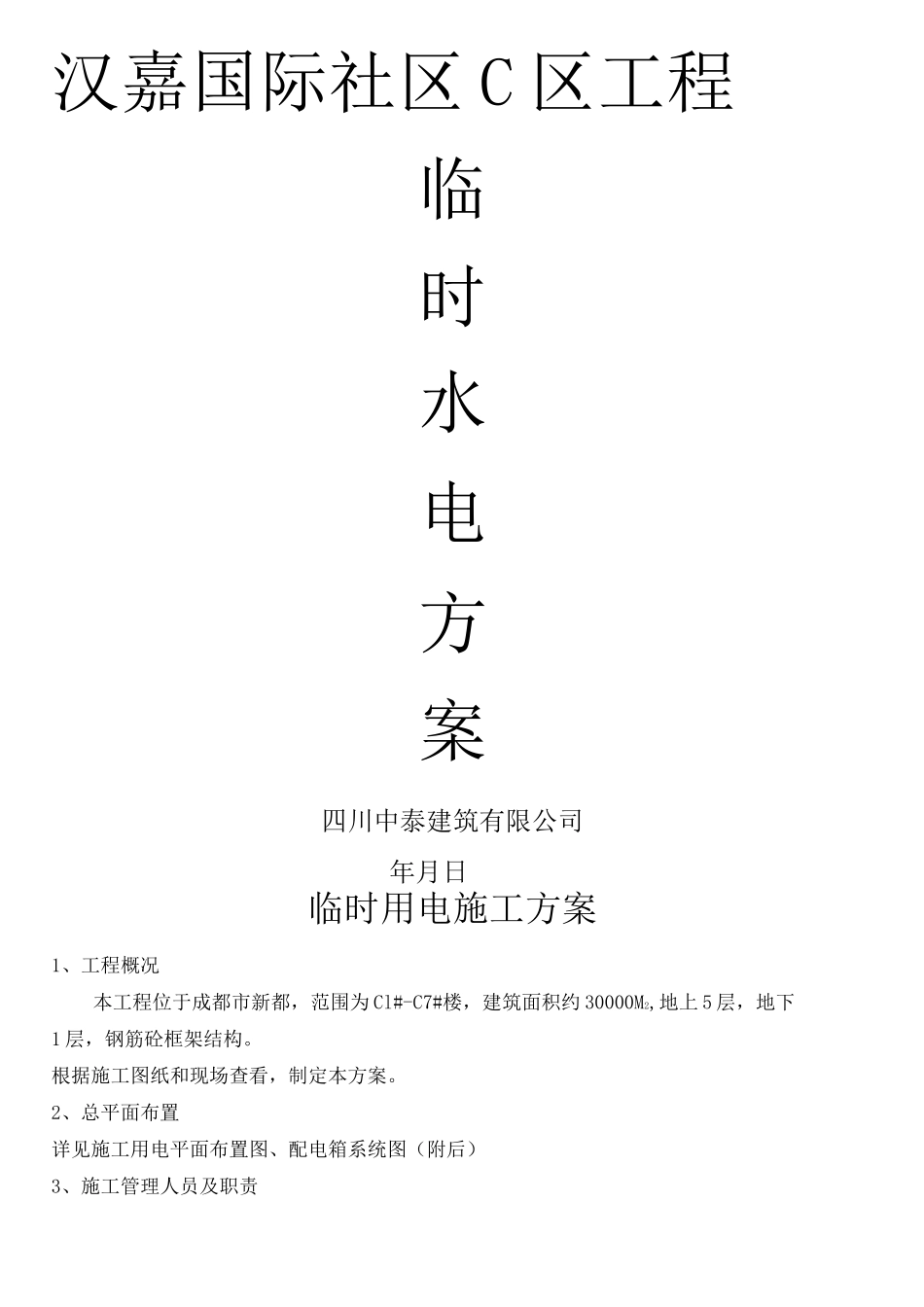

汉嘉国际社区 C 区工程临时水电方案四川中泰建筑有限公司年月日临时用电施工方案1、工程概况本工程位于成都市新都,范围为 Cl#-C7#楼,建筑面积约 30000M2,地上 5 层,地下1 层,钢筋砼框架结构
根据施工图纸和现场查看,制定本方案

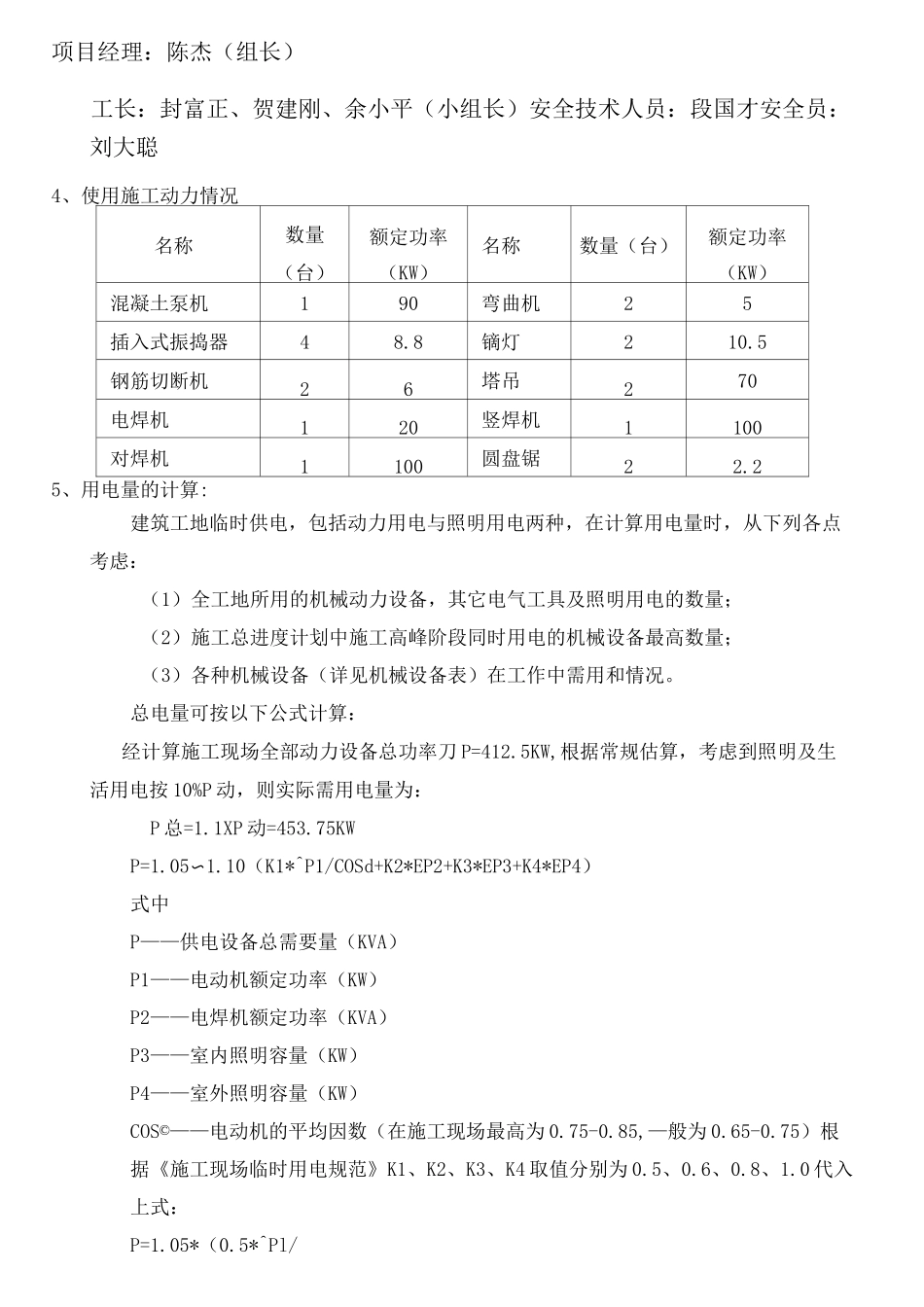

2、总平面布置详见施工用电平面布置图、配电箱系统图(附后)3、施工管理人员及职责项目经理:陈杰(组长)工长:封富正、贺建刚、余小平(小组长)安全技术人员:段国才安全员:刘大聪4、使用施工动力情况名称数量(台)额定功率(KW)名称数量(台)额定功率(KW)混凝土泵机190弯曲机25插入式振捣器48
8镝灯210
5钢筋切断机26塔吊270电焊机120竖焊机1100对焊机1100圆盘锯22
25、用电量的计算:建筑工地临时供电,包括动力用电与照明用电两种,在计算用电量时,从下列各点考虑:(1)全工地所用的机械动力设备,其它电气工具及照明用电的数量;(2)施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;(3)各种机械设备(详见机械设备表)在工作中需用和情况
总电量可按以下公式计算:经计算施工现场全部动力设备总功率刀 P=412
5KW,根据常规估算,考虑到照明及生活用电按 10%P 动,则实际需用电量为:P 总=1
1XP 动=453
75KWP=1
10(K1*^P1/COSd+K2*EP2+K3*EP3+K4*EP4)式中P——供电设备总需要量(KVA)P1——电动机额定功率(KW)P2——电焊机额定功率(KVA)P3——室内照明容量(KW)P4——室外照明容量(KW)COS©——电动机的平均因数(在施工现场最高为 0
85,—般为 0
75)根据《施工现场临时用电规范》K1、K2、K3、K4 取值分别为 0
0 代入上式:P=1

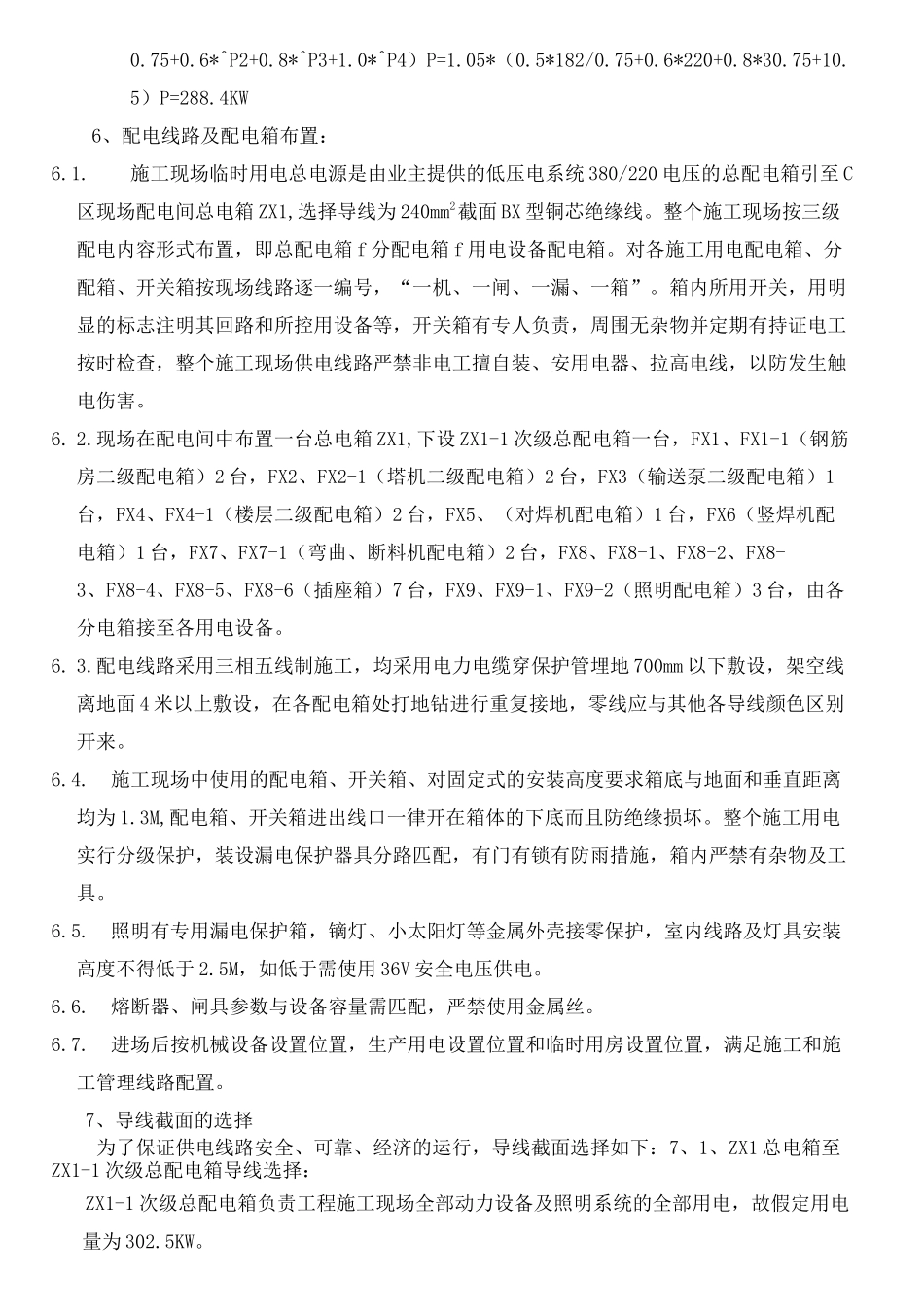

5*^Pl/0
