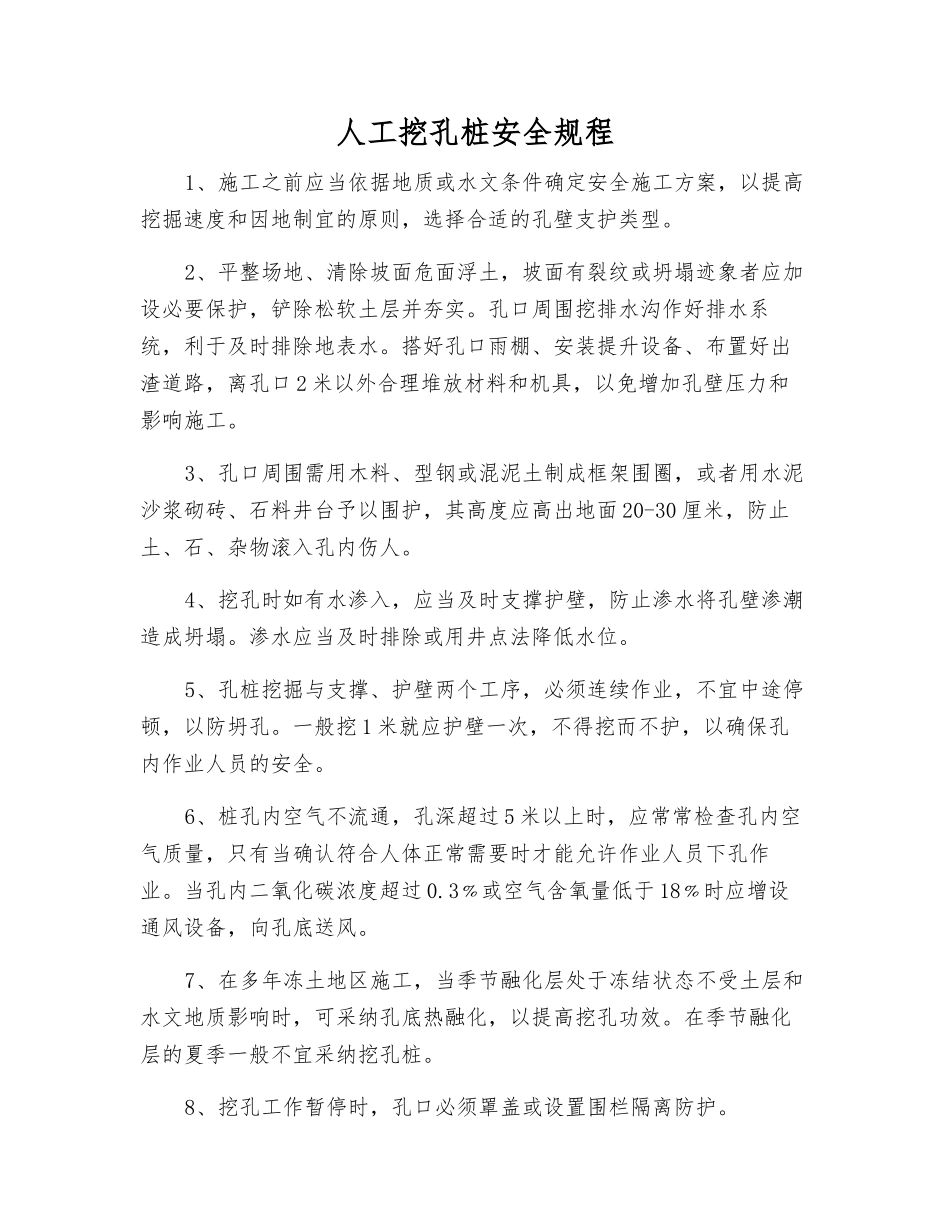

人工挖孔桩安全规程1、施工之前应当依据地质或水文条件确定安全施工方案,以提高挖掘速度和因地制宜的原则,选择合适的孔壁支护类型。2、平整场地、清除坡面危面浮土,坡面有裂纹或坍塌迹象者应加设必要保护,铲除松软土层并夯实。孔口周围挖排水沟作好排水系统,利于及时排除地表水。搭好孔口雨棚、安装提升设备、布置好出渣道路,离孔口 2 米以外合理堆放材料和机具,以免增加孔壁压力和影响施工。3、孔口周围需用木料、型钢或混泥土制成框架围圈,或者用水泥沙浆砌砖、石料井台予以围护,其高度应高出地面 20-30 厘米,防止土、石、杂物滚入孔内伤人。4、挖孔时如有水渗入,应当及时支撑护壁,防止渗水将孔壁渗潮造成坍塌。渗水应当及时排除或用井点法降低水位。5、孔桩挖掘与支撑、护壁两个工序,必须连续作业,不宜中途停顿,以防坍孔。一般挖 1 米就应护壁一次,不得挖而不护,以确保孔内作业人员的安全。6、桩孔内空气不流通,孔深超过 5 米以上时,应常常检查孔内空气质量,只有当确认符合人体正常需要时才能允许作业人员下孔作业。当孔内二氧化碳浓度超过 0.3﹪或空气含氧量低于 18﹪时应增设通风设备,向孔底送风。7、在多年冻土地区施工,当季节融化层处于冻结状态不受土层和水文地质影响时,可采纳孔底热融化,以提高挖孔功效。在季节融化层的夏季一般不宜采纳挖孔桩。8、挖孔工作暂停时,孔口必须罩盖或设置围栏隔离防护。9、支撑形式依据土质、工期、施工场地条件而定。对岩层,较坚硬密度土层不渗水,开挖后短期不会坍孔者可不设支撑。在其余土质情况下,应支撑护壁,以策安全。10、采纳木支撑,均应与孔壁密贴、顶紧,若有不贴密处,须用草帘、树枝等塞紧。遇流沙时,加草袋堵塞。11、一般采纳就地灌注混泥土护壁,适用于各类土层,多用于有渗水的土层和薄层流沙,淤泥土质层中在穿过石块、孤石的堆积层需要放炮时,也可使用。每挖掘 1.2-1.5 米深时,即立模灌注混泥土护壁,厚度 10-15 厘米,标号一般用 15 号,为加速混泥土的凝聚,可掺入速凝剂。若土层松软或需多次放炮,开挖时可在护壁内设置钢筋(8号钢筋靠内径放)。12、孔口应挖排水渠,以防止地表水进入孔内。孔内有水时必须用抽水泵将水抽出。如发现大量涌水人员应快速撤离,找有关技术人员进行技术分析,制定出安全技术措施,并得到落实后方可继续进行挖掘。13、孔内爆破采纳导火线起爆必须要有人工快速撤离的设备;导火线应作燃烧速度试验,决定导火线...
