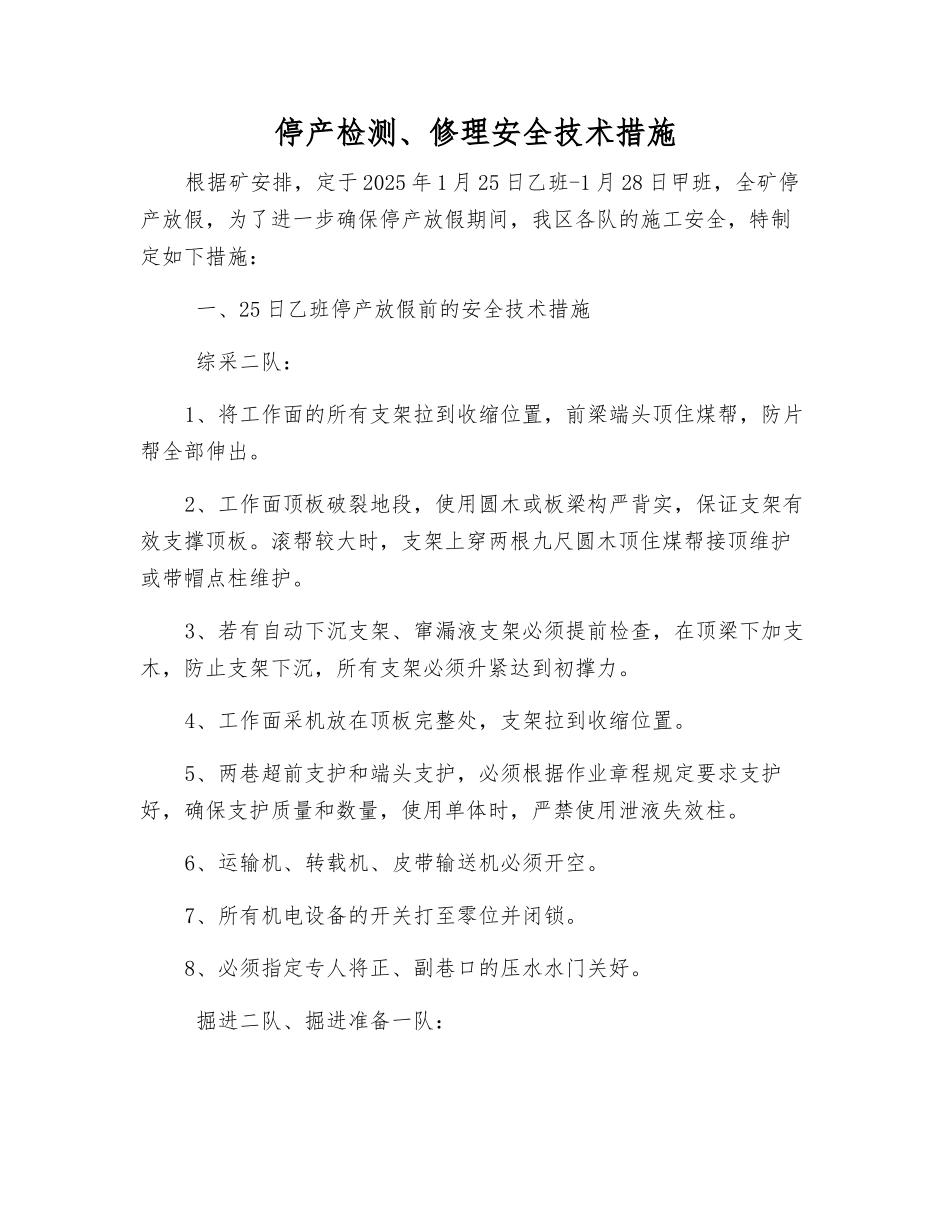

停产检测、修理安全技术措施根据矿安排,定于 2025 年 1 月 25 日乙班-1 月 28 日甲班,全矿停产放假,为了进一步确保停产放假期间,我区各队的施工安全,特制定如下措施: 一、25 日乙班停产放假前的安全技术措施 综采二队:1、将工作面的所有支架拉到收缩位置,前梁端头顶住煤帮,防片帮全部伸出。2、工作面顶板破裂地段,使用圆木或板梁构严背实,保证支架有效支撑顶板。滚帮较大时,支架上穿两根九尺圆木顶住煤帮接顶维护或带帽点柱维护。3、若有自动下沉支架、窜漏液支架必须提前检查,在顶梁下加支木,防止支架下沉,所有支架必须升紧达到初撑力。4、工作面采机放在顶板完整处,支架拉到收缩位置。5、两巷超前支护和端头支护,必须根据作业章程规定要求支护好,确保支护质量和数量,使用单体时,严禁使用泄液失效柱。6、运输机、转载机、皮带输送机必须开空。7、所有机电设备的开关打至零位并闭锁。8、必须指定专人将正、副巷口的压水水门关好。 掘进二队、掘进准备一队:1、工作面的锚杆和棚子永久支护必须紧跟至工作面端头,严禁空顶。2、巷道中的隐患必须提前检查并处理,对于压力较大处的巷道区段必须提前加强维护。3、巷道中的风、水门必须指定专人关好。4、所有的运输设备开空,电气设备开关打至“零”位闭锁。 其它事项:1、各队工作面的火药雷管提前送库并登记清楚。工作面严禁存放火工品。2、煤库上方的水门由保运队负责指派专人关好,严格防范煤库进水。3、机电队保运队所管辖的电气设备,由队长指定专人将开关打至“零”,并闭锁。4、风峪沟口水门由机电队负责指派专人关好。5、保运队所管辖的运输设备必须开空。 二、放假停产检测、修理期间的安全措施:1、25 日甲班放假前的最后一个班,各队将下井人数如实汇报调度,升井后清点人数并汇报值班领导。2、放假期间二机电的配电点人员和排水人员正常下井上班。所以,队值班领导,对下井人员班前必须按排好,班中有检点,班后有落实,对井下情况及时掌握,有问题时必须立即进行处理。3、井下所有使用的联络电话必须始终保持畅通无阻,有问题时及时汇报调度。4、所有下井人员严禁单独行动,严禁进入独头巷道、盲巷、尾巷及情况不明的巷道。所有下井人员必须携带自救器。所有下井人员必须在规定的工作范围活动,不得脱岗、串岗。 三、放假开工后的安全技术措施:1、开工送电,由机电副区长负责,逐级送电,先外后里,各队由队长负责,谁停谁送。2、开工送水试运转,...
