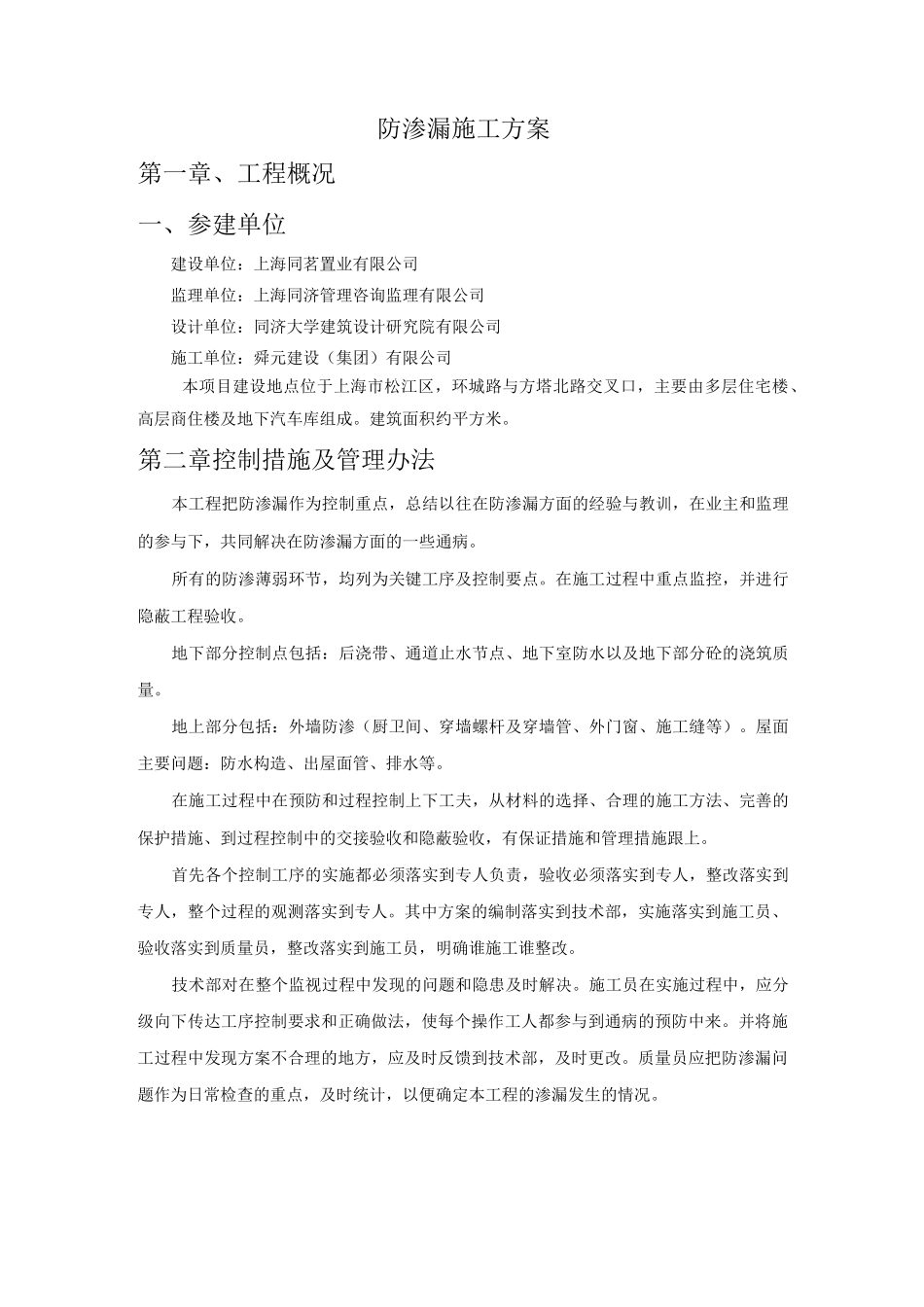

防渗漏施工方案第一章、工程概况一、参建单位建设单位:上海同茗置业有限公司监理单位:上海同济管理咨询监理有限公司设计单位:同济大学建筑设计研究院有限公司施工单位:舜元建设(集团)有限公司本项目建设地点位于上海市松江区,环城路与方塔北路交叉口,主要由多层住宅楼、高层商住楼及地下汽车库组成
建筑面积约平方米
第二章控制措施及管理办法本工程把防渗漏作为控制重点,总结以往在防渗漏方面的经验与教训,在业主和监理的参与下,共同解决在防渗漏方面的一些通病
所有的防渗薄弱环节,均列为关键工序及控制要点
在施工过程中重点监控,并进行隐蔽工程验收
地下部分控制点包括:后浇带、通道止水节点、地下室防水以及地下部分砼的浇筑质量
地上部分包括:外墙防渗(厨卫间、穿墙螺杆及穿墙管、外门窗、施工缝等)
屋面主要问题:防水构造、出屋面管、排水等
在施工过程中在预防和过程控制上下工夫,从材料的选择、合理的施工方法、完善的保护措施、到过程控制中的交接验收和隐蔽验收,有保证措施和管理措施跟上
首先各个控制工序的实施都必须落实到专人负责,验收必须落实到专人,整改落实到专人,整个过程的观测落实到专人
其中方案的编制落实到技术部,实施落实到施工员、验收落实到质量员,整改落实到施工员,明确谁施工谁整改
技术部对在整个监视过程中发现的问题和隐患及时解决
施工员在实施过程中,应分级向下传达工序控制要求和正确做法,使每个操作工人都参与到通病的预防中来
并将施工过程中发现方案不合理的地方,应及时反馈到技术部,及时更改
质量员应把防渗漏问题作为日常检查的重点,及时统计,以便确定本工程的渗漏发生的情况

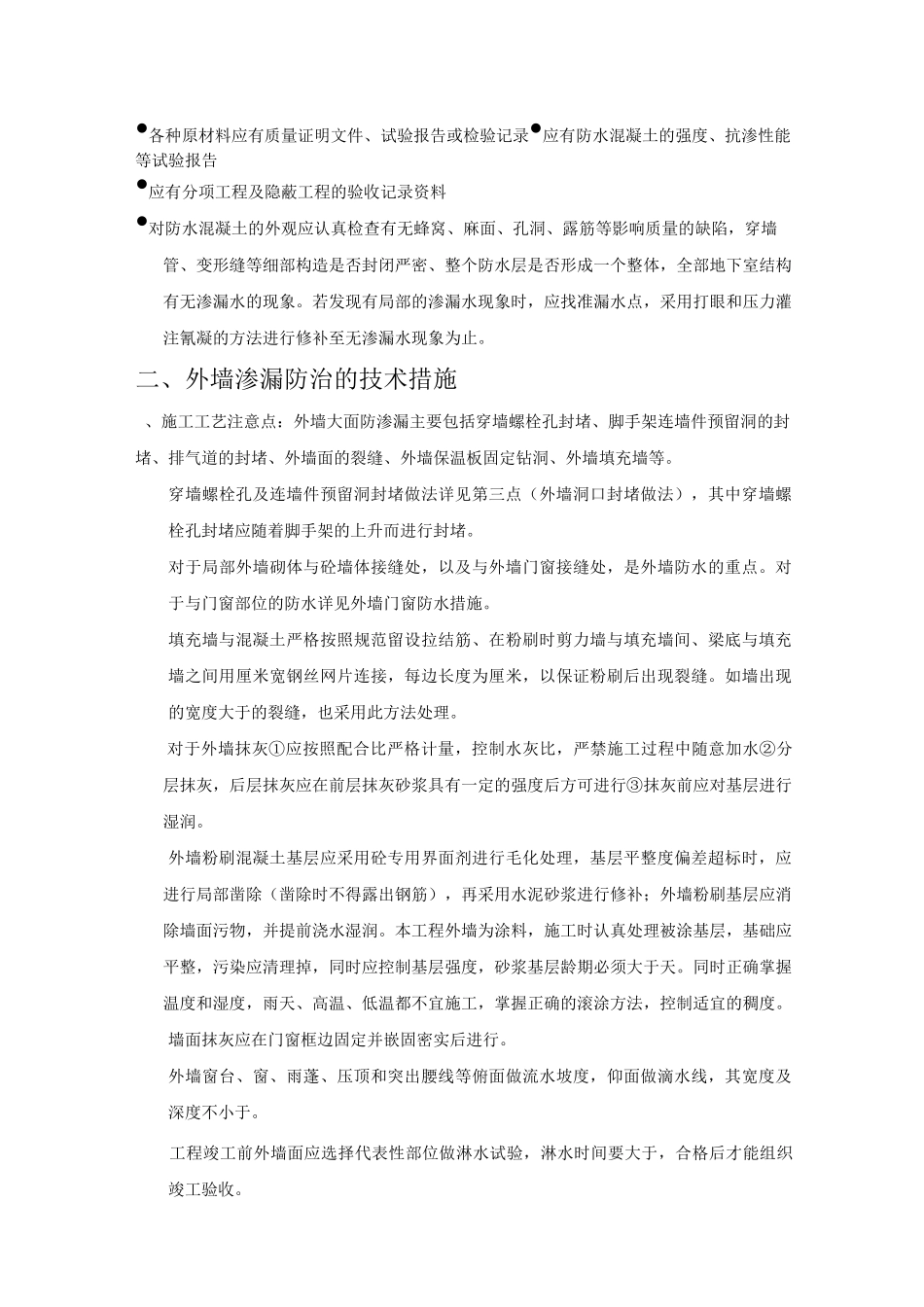

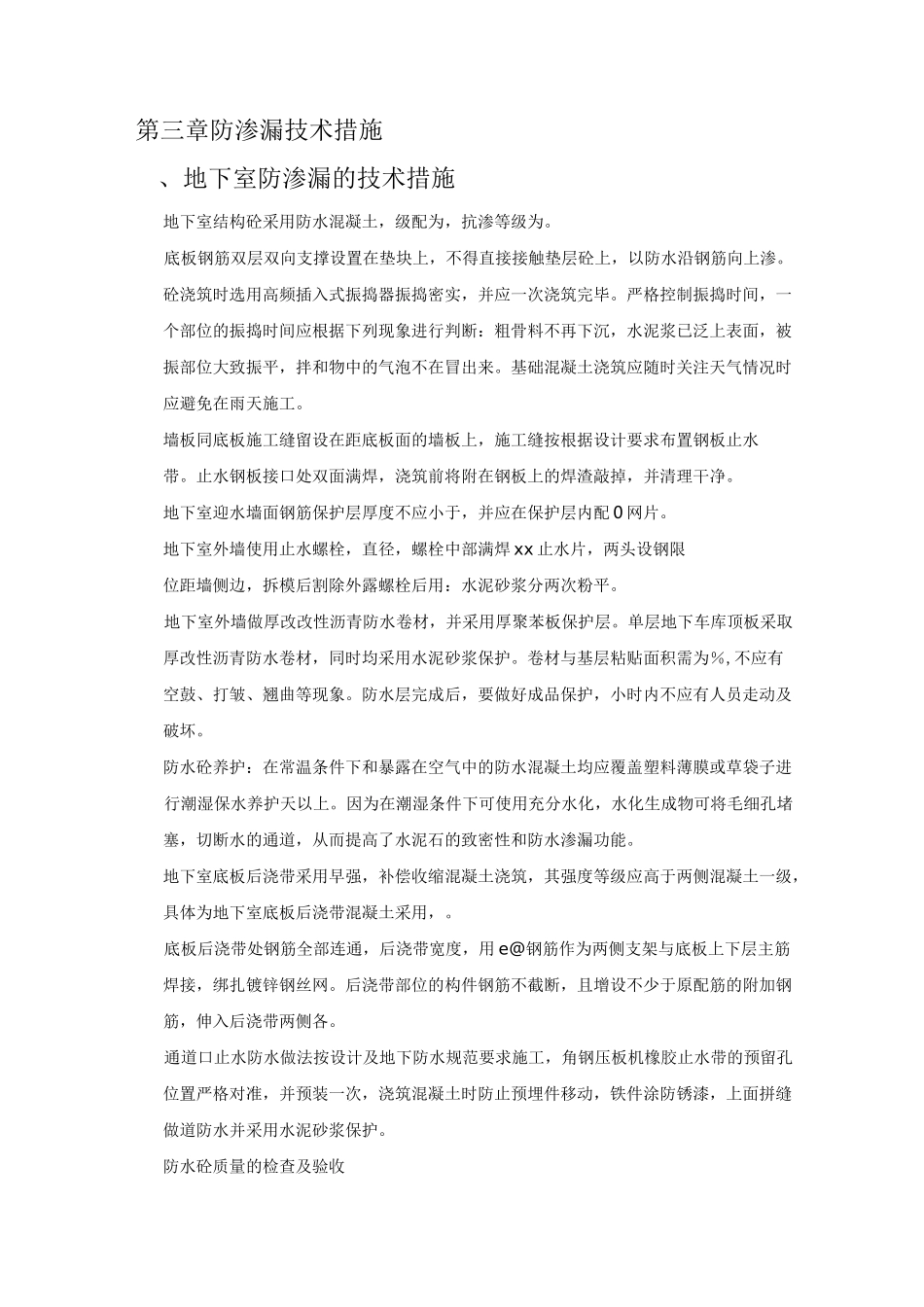

第三章防渗漏技术措施、地下室防渗漏的技术措施地下室结构砼采用防水混凝土,级配为,抗渗等级为
底板钢筋双层双向支撑设置在垫块上,不得直接接触垫层砼上,以防水沿钢筋向上渗
砼浇筑时选用高频插入式振捣器振捣密实,并应一次浇筑完毕
