夜间施工方案(经典版)

夜间施工方案(经典版)_第1页
1/11
夜间施工方案(经典版)_第2页
2/11
夜间施工方案(经典版)_第3页
3/11

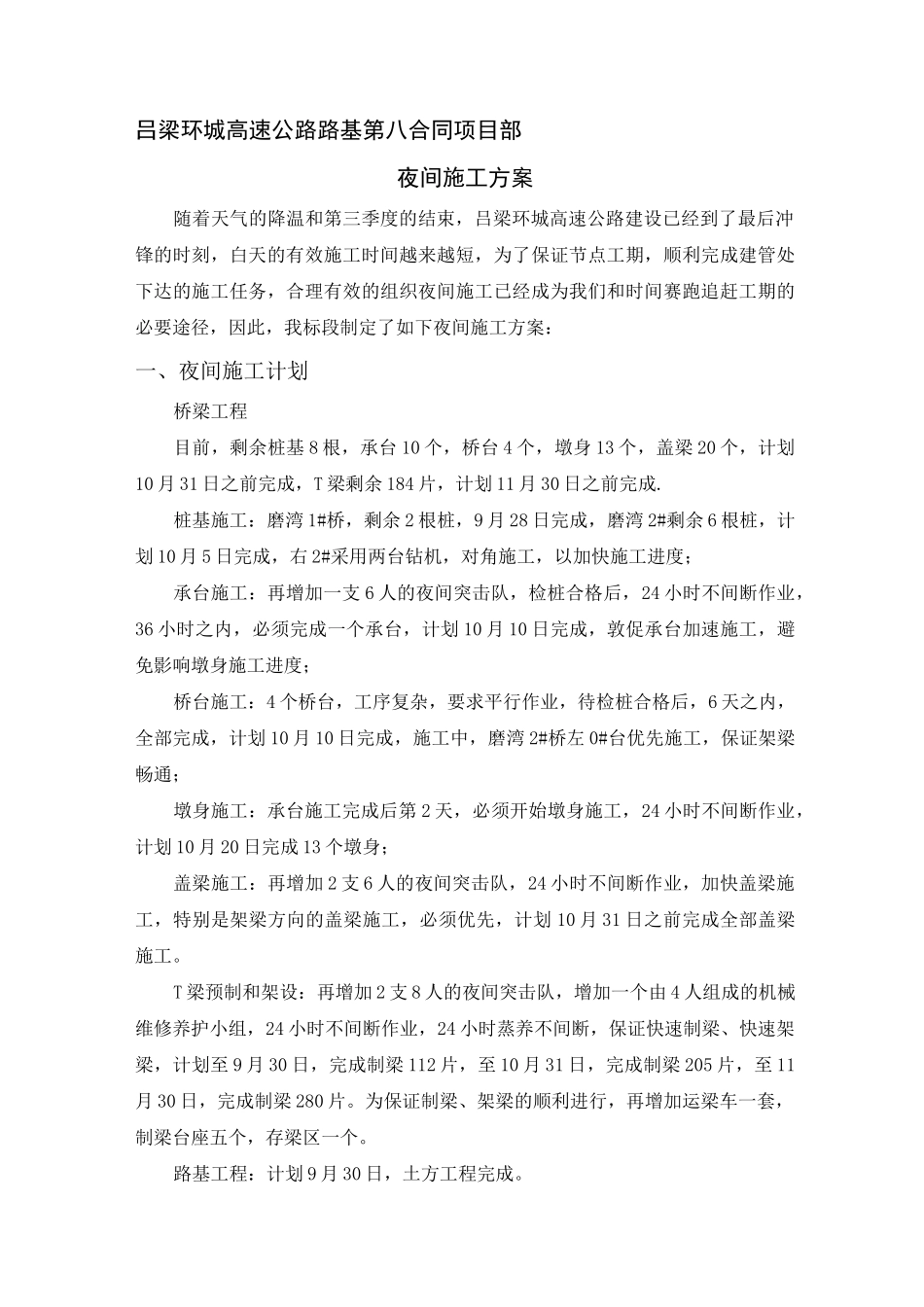

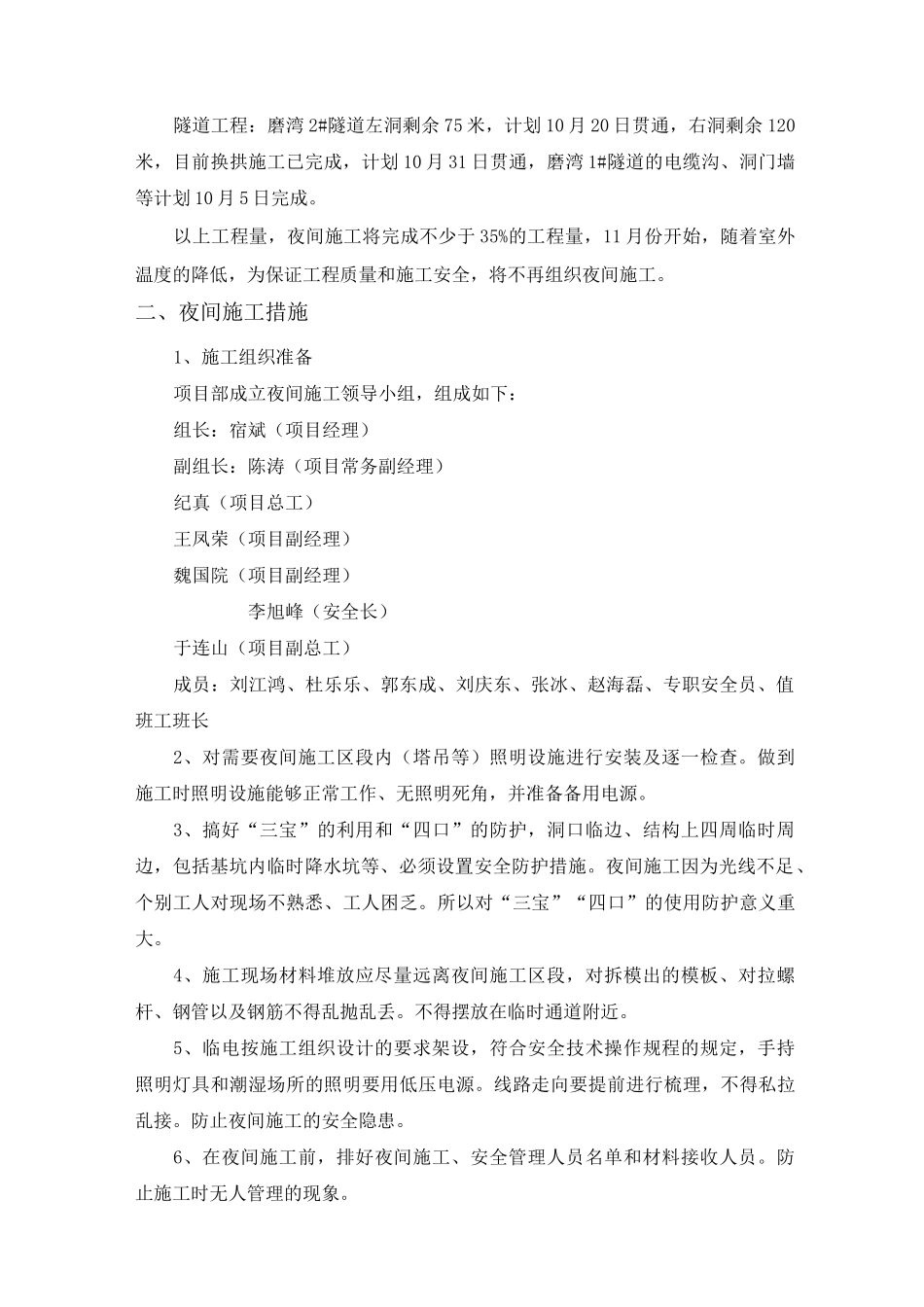

吕梁环城高速公路路基第八合同项目部夜间施工方案随着天气的降温和第三季度的结束,吕梁环城高速公路建设已经到了最后冲锋的时刻,白天的有效施工时间越来越短,为了保证节点工期,顺利完成建管处下达的施工任务,合理有效的组织夜间施工已经成为我们和时间赛跑追赶工期的必要途径,因此,我标段制定了如下夜间施工方案:一、夜间施工计划桥梁工程目前,剩余桩基 8 根,承台 10 个,桥台 4 个,墩身 13 个,盖梁 20 个,计划10 月 31 日之前完成,T 梁剩余 184 片,计划 11 月 30 日之前完成.桩基施工:磨湾 1#桥,剩余 2 根桩,9 月 28 日完成,磨湾 2#剩余 6 根桩,计划 10 月 5 日完成,右 2#采用两台钻机,对角施工,以加快施工进度;承台施工:再增加一支 6 人的夜间突击队,检桩合格后,24 小时不间断作业,36 小时之内,必须完成一个承台,计划 10 月 10 日完成,敦促承台加速施工,避免影响墩身施工进度;桥台施工:4 个桥台,工序复杂,要求平行作业,待检桩合格后,6 天之内,全部完成,计划 10 月 10 日完成,施工中,磨湾 2#桥左 0#台优先施工,保证架梁畅通;墩身施工:承台施工完成后第 2 天,必须开始墩身施工,24 小时不间断作业,计划 10 月 20 日完成 13 个墩身;盖梁施工:再增加 2 支 6 人的夜间突击队,24 小时不间断作业,加快盖梁施工,特别是架梁方向的盖梁施工,必须优先,计划 10 月 31 日之前完成全部盖梁施工。T 梁预制和架设:再增加 2 支 8 人的夜间突击队,增加一个由 4 人组成的机械维修养护小组,24 小时不间断作业,24 小时蒸养不间断,保证快速制梁、快速架梁,计划至 9 月 30 日,完成制梁 112 片,至 10 月 31 日,完成制梁 205 片,至 11月 30 日,完成制梁 280 片。为保证制梁、架梁的顺利进行,再增加运梁车一套,制梁台座五个,存梁区一个。路基工程:计划 9 月 30 日,土方工程完成。隧道工程:磨湾 2#隧道左洞剩余 75 米,计划 10 月 20 日贯通,右洞剩余 120米,目前换拱施工已完成,计划 10 月 31 日贯通,磨湾 1#隧道的电缆沟、洞门墙等计划 10 月 5 日完成。以上工程量,夜间施工将完成不少于 35%的工程量,11 月份开始,随着室外温度的降低,为保证工程质量和施工安全,将不再组织夜间施工。二、夜间施工措施1、施工组织准备项目部成立夜间施工领导小组,组成如下:组长...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

夜间施工方案(经典版)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
