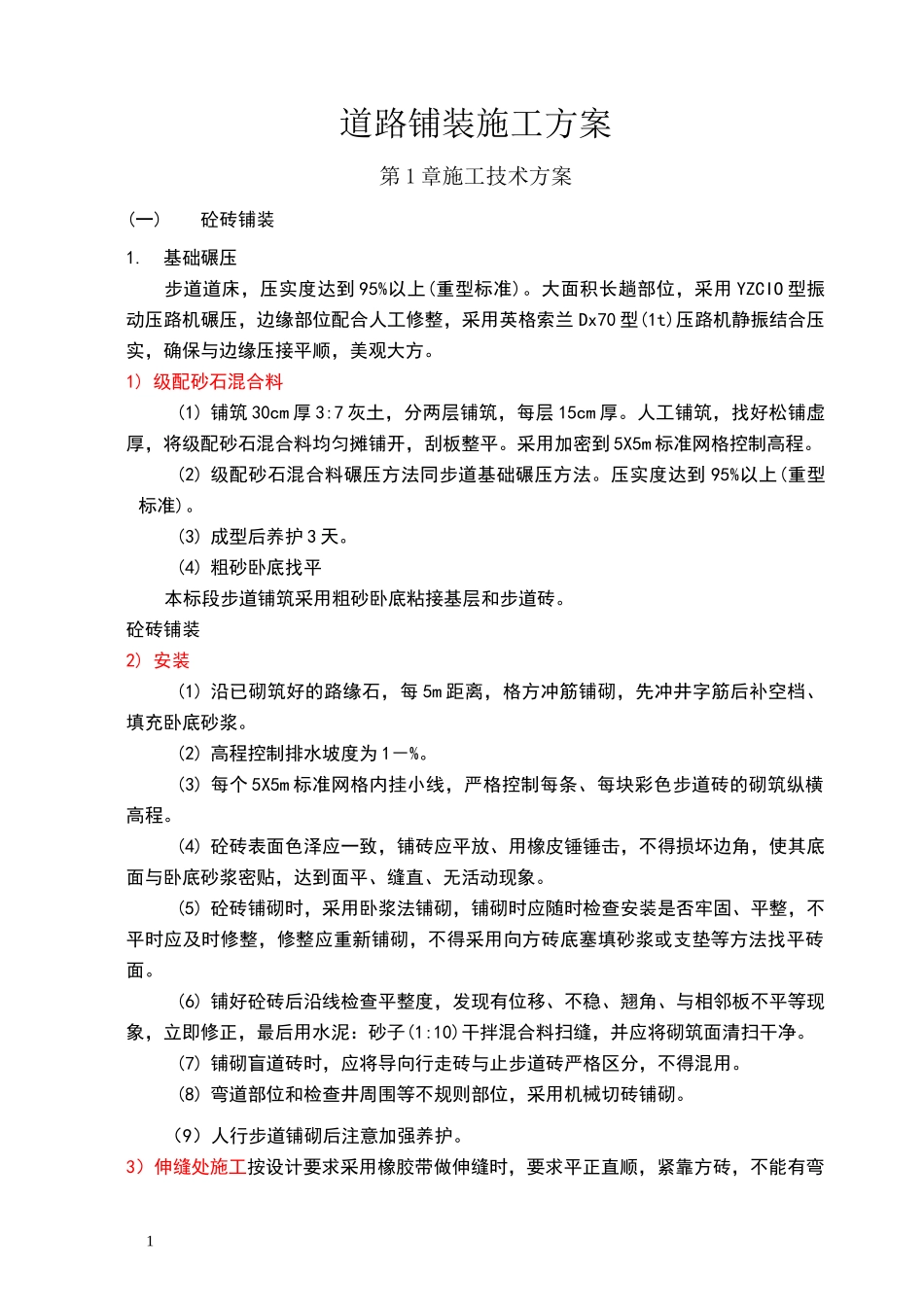

1道路铺装施工方案第 1 章施工技术方案(一)砼砖铺装1
基础碾压步道道床,压实度达到 95%以上(重型标准)
大面积长趟部位,采用 YZCIO 型振动压路机碾压,边缘部位配合人工修整,采用英格索兰 Dx70 型(1t)压路机静振结合压实,确保与边缘压接平顺,美观大方
1) 级配砂石混合料(1) 铺筑 30cm 厚 3:7 灰土,分两层铺筑,每层 15cm 厚
人工铺筑,找好松铺虚厚,将级配砂石混合料均匀摊铺开,刮板整平
采用加密到 5X5m 标准网格控制高程
(2) 级配砂石混合料碾压方法同步道基础碾压方法
压实度达到 95%以上(重型标准)
(3) 成型后养护 3 天
(4) 粗砂卧底找平本标段步道铺筑采用粗砂卧底粘接基层和步道砖
砼砖铺装2) 安装(1) 沿已砌筑好的路缘石,每 5m 距离,格方冲筋铺砌,先冲井字筋后补空档、填充卧底砂浆
(2) 高程控制排水坡度为 1-%
(3) 每个 5X5m 标准网格内挂小线,严格控制每条、每块彩色步道砖的砌筑纵横高程
(4) 砼砖表面色泽应一致,铺砖应平放、用橡皮锤锤击,不得损坏边角,使其底面与卧底砂浆密贴,达到面平、缝直、无活动现象
(5) 砼砖铺砌时,采用卧浆法铺砌,铺砌时应随时检查安装是否牢固、平整,不平时应及时修整,修整应重新铺砌,不得采用向方砖底塞填砂浆或支垫等方法找平砖面
(6) 铺好砼砖后沿线检查平整度,发现有位移、不稳、翘角、与相邻板不平等现象,立即修正,最后用水泥:砂子(1:10)干拌混合料扫缝,并应将砌筑面清扫干净
(7) 铺砌盲道砖时,应将导向行走砖与止步道砖严格区分,不得混用
(8) 弯道部位和检查井周围等不规则部位,采用机械切砖铺砌
(9)人行步道铺砌后注意加强养护
3)伸缝处施工按设计要求采用橡胶带做伸缝时,要求平正直顺,紧靠方砖,不能有弯2曲不平现象
缝宽符合设计要求

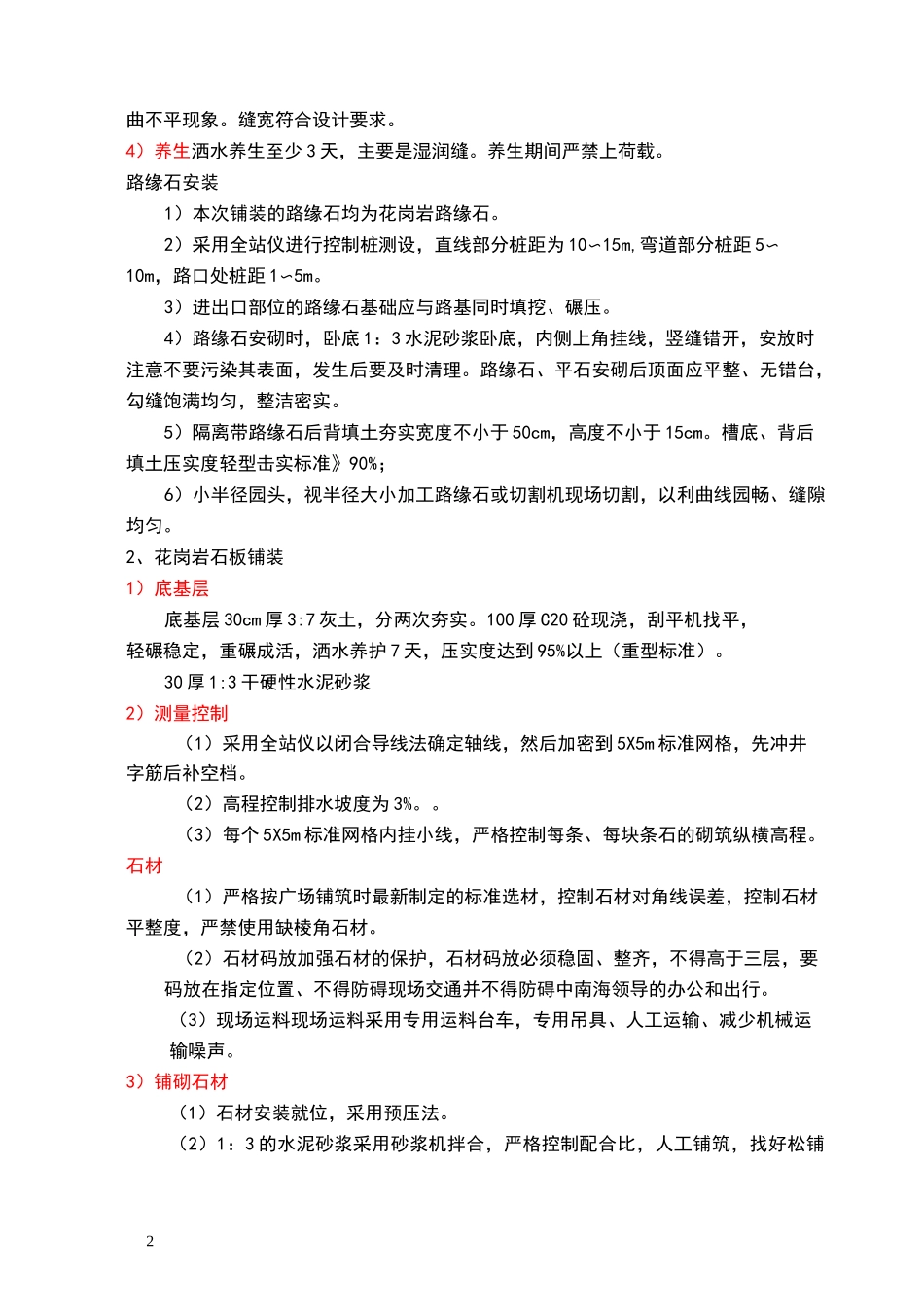

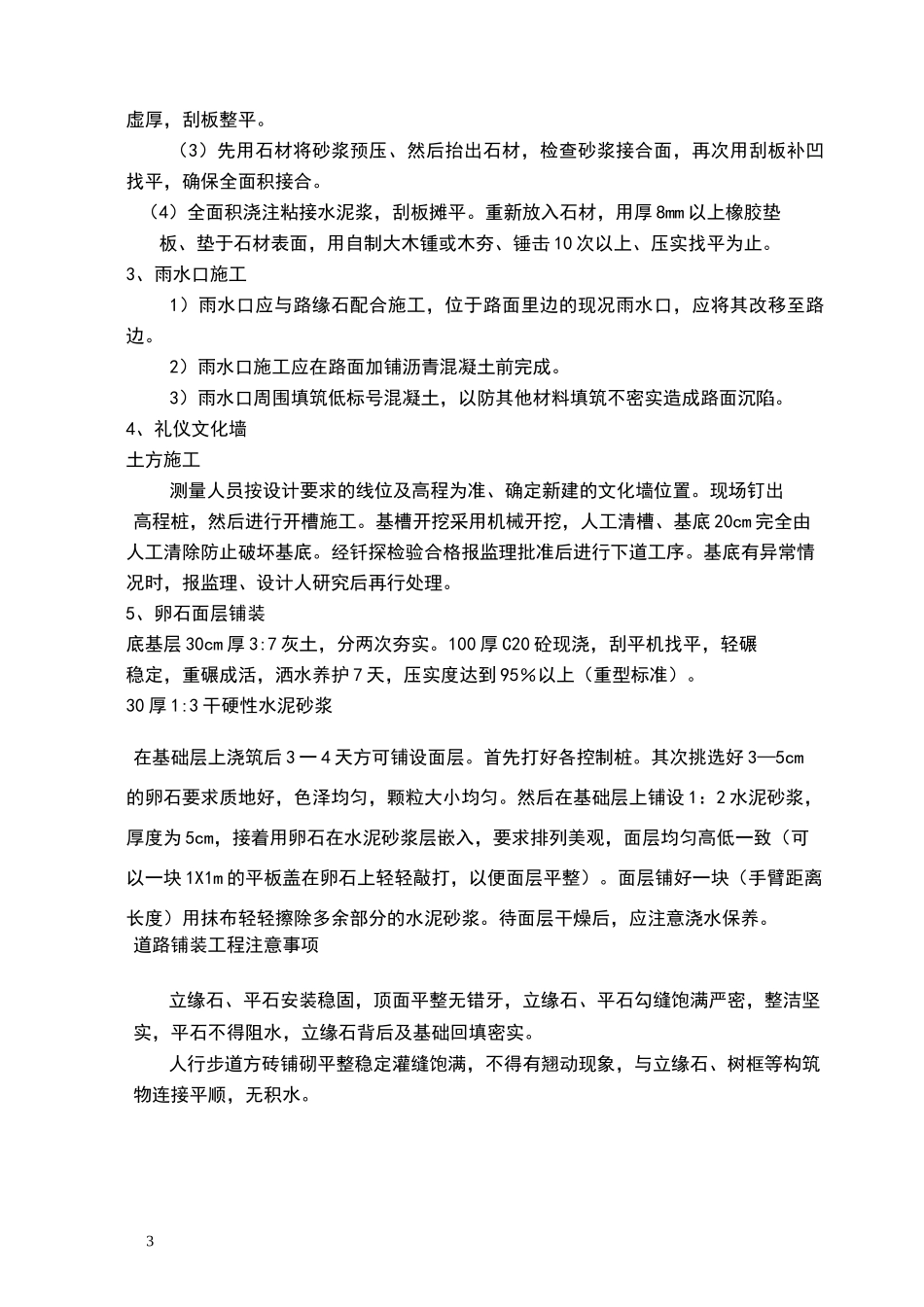

4)养生洒水养生至少 3 天,
