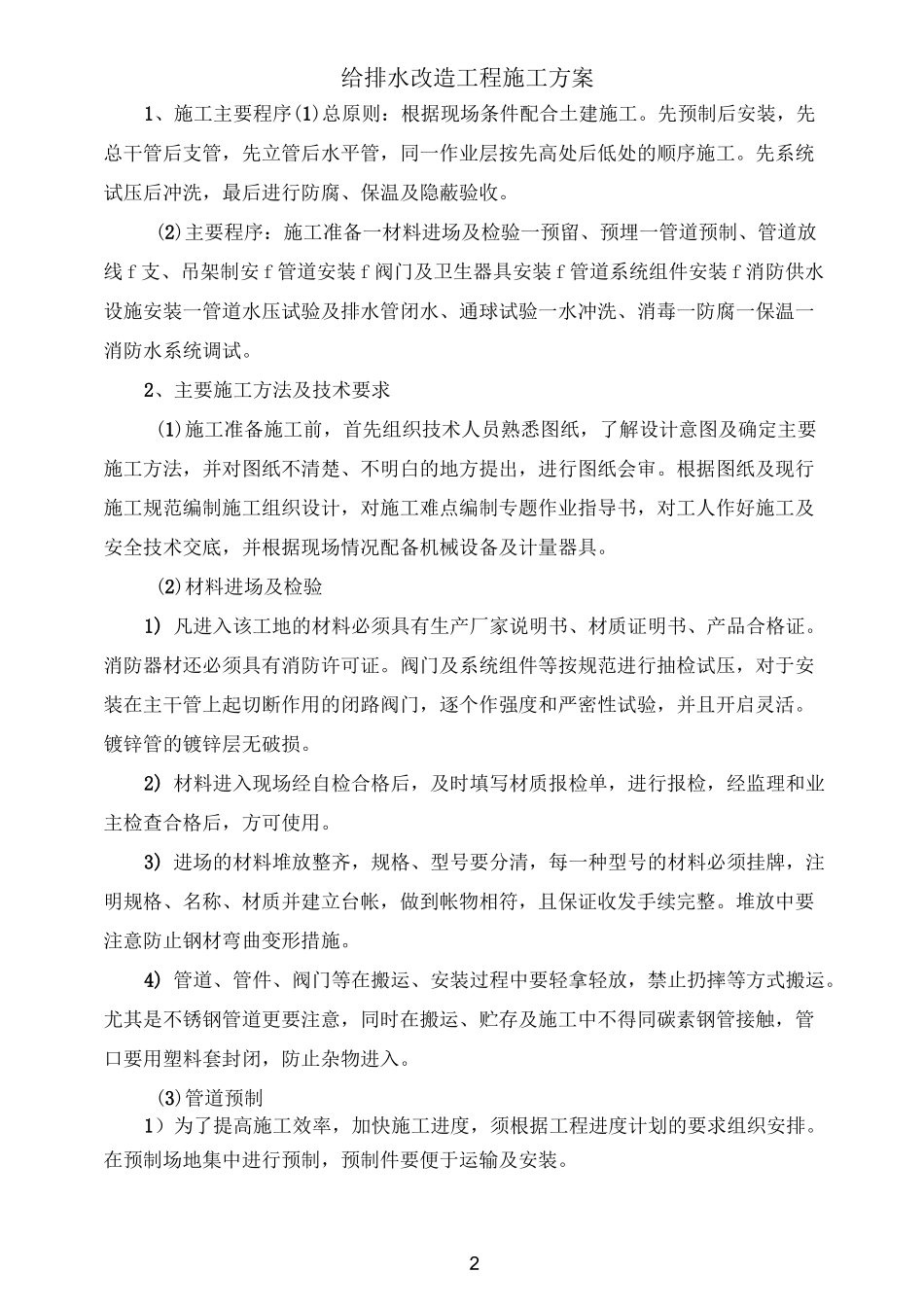

给排水改造工程施工方案(总 5 页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小-2给排水改造工程施工方案1、施工主要程序(1)总原则:根据现场条件配合土建施工
先预制后安装,先总干管后支管,先立管后水平管,同一作业层按先高处后低处的顺序施工
先系统试压后冲洗,最后进行防腐、保温及隐蔽验收
(2)主要程序:施工准备一材料进场及检验一预留、预埋一管道预制、管道放线 f 支、吊架制安 f 管道安装 f 阀门及卫生器具安装 f 管道系统组件安装 f 消防供水设施安装一管道水压试验及排水管闭水、通球试验一水冲洗、消毒一防腐一保温一消防水系统调试
2、主要施工方法及技术要求(1)施工准备施工前,首先组织技术人员熟悉图纸,了解设计意图及确定主要施工方法,并对图纸不清楚、不明白的地方提出,进行图纸会审
根据图纸及现行施工规范编制施工组织设计,对施工难点编制专题作业指导书,对工人作好施工及安全技术交底,并根据现场情况配备机械设备及计量器具
(2)材料进场及检验1) 凡进入该工地的材料必须具有生产厂家说明书、材质证明书、产品合格证
消防器材还必须具有消防许可证
阀门及系统组件等按规范进行抽检试压,对于安装在主干管上起切断作用的闭路阀门,逐个作强度和严密性试验,并且开启灵活
镀锌管的镀锌层无破损
2) 材料进入现场经自检合格后,及时填写材质报检单,进行报检,经监理和业主检查合格后,方可使用
3) 进场的材料堆放整齐,规格、型号要分清,每一种型号的材料必须挂牌,注明规格、名称、材质并建立台帐,做到帐物相符,且保证收发手续完整
堆放中要注意防止钢材弯曲变形措施
4) 管道、管件、阀门等在搬运、安装过程中要轻拿轻放,禁止扔摔等方式搬运
尤其是不锈钢管道更要注意,同时在搬运、贮存及施工中不得同碳素钢管接触,管口要用塑料套封闭,防止杂物进入

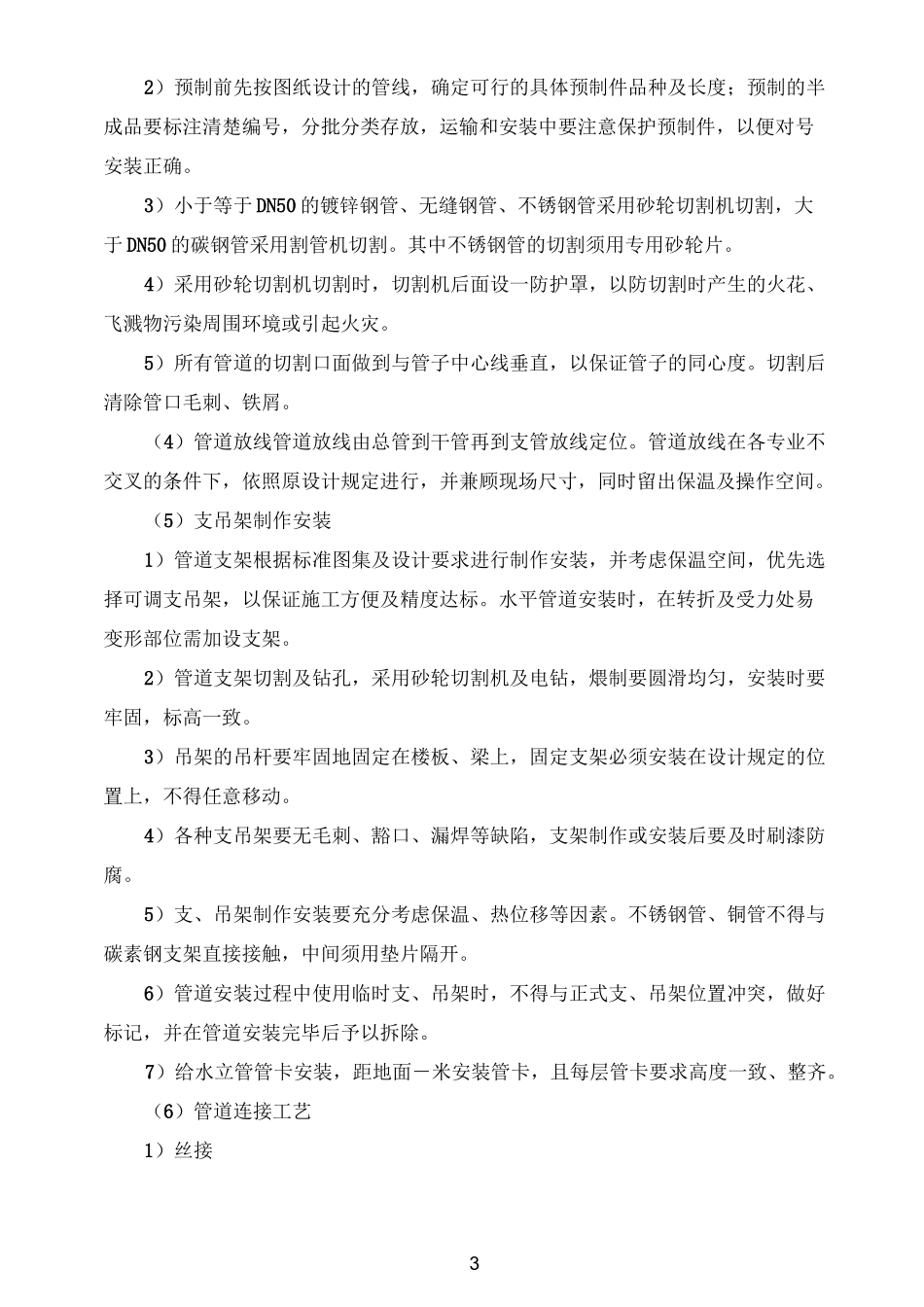

(3)管道预制1)为
