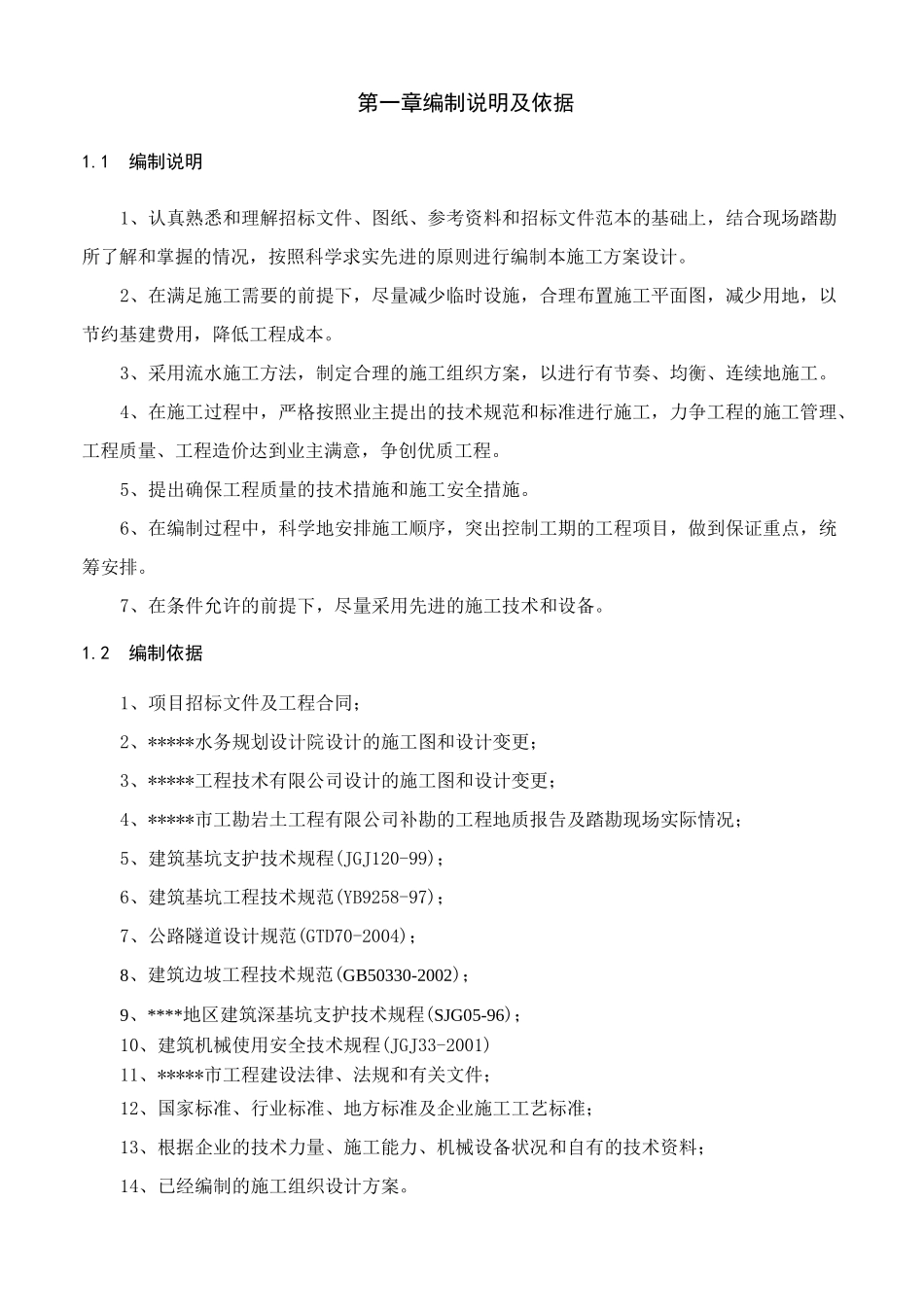

1编制说明1、认真熟悉和理解招标文件、图纸、参考资料和招标文件范本的基础上,结合现场踏勘所了解和掌握的情况,按照科学求实先进的原则进行编制本施工方案设计
2、在满足施工需要的前提下,尽量减少临时设施,合理布置施工平面图,减少用地,以节约基建费用,降低工程成本
3、采用流水施工方法,制定合理的施工组织方案,以进行有节奏、均衡、连续地施工
4、在施工过程中,严格按照业主提出的技术规范和标准进行施工,力争工程的施工管理、工程质量、工程造价达到业主满意,争创优质工程
5、提出确保工程质量的技术措施和施工安全措施
6、在编制过程中,科学地安排施工顺序,突出控制工期的工程项目,做到保证重点,统筹安排
7、在条件允许的前提下,尽量采用先进的施工技术和设备

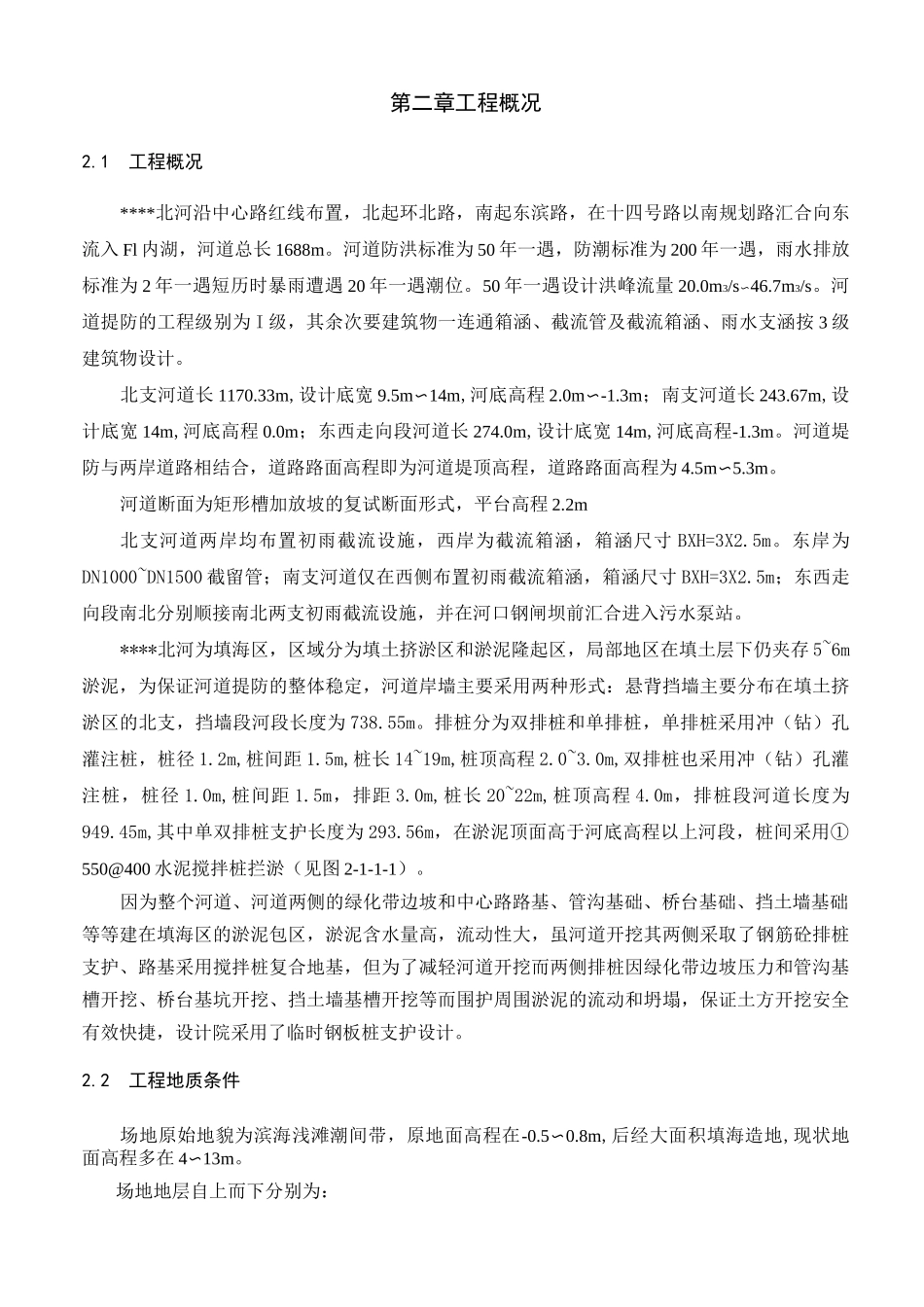

2编制依据1、项目招标文件及工程合同;2、*****水务规划设计院设计的施工图和设计变更;3、*****工程技术有限公司设计的施工图和设计变更;4、**
