第四章施工导流与度汛方案4
1 施工导流4
1导流建筑物的设计与施工根据工程施工内容及现场情况,本工程施工时需在河道中心开挖垄沟进行导流,护岸工程沿堤方向结构外 3m 设置围堰,并分段实施,减少基坑排水
抽排基坑积水,确保旱地施工
河道围堰填筑后,河道上游来水通过区间其他河道进行分流
填筑围堰的材料以粘土最为适宜,开挖土方不能直接用于施工围堰,可采用编织袋装粘土填筑围堰和开挖土同时利用,以减少施工成本,可以在开挖土料填筑围堰的上游紧贴围堰布设一条粘土编织袋,减少填筑和土方运输方量,同时袋装粘土的抗渗性能也较好,其后填筑土有足够的稳定性
本工程施工导流围堰,根据水深和水流的不同情况采用土坝作为施工围堰、迎水面使用位编织袋装土护堰的方式

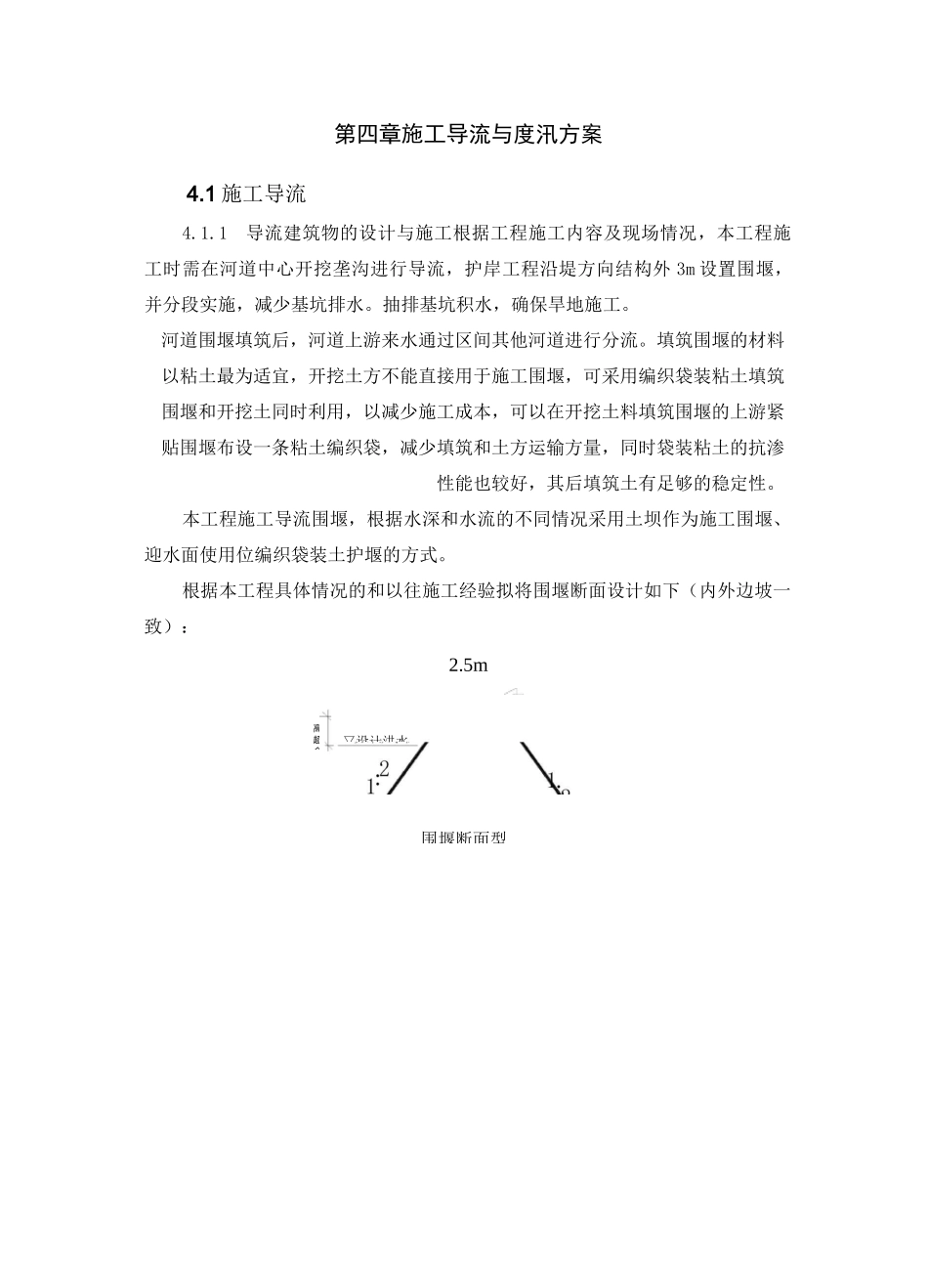

根据本工程具体情况的和以往施工经验拟将围堰断面设计如下(内外边坡一致):2
5m▽设计洪水围堰断面型高超全4
2 围堰布置4
3 围堰填筑围堰填筑土料可利用开挖土方,填筑时用挖掘机挖、自卸汽车运输,并用推土机平整碾压密实
其压实度符合设计及规范的要求
4 围堰的拆除主体工程施工结束后,为了不至于阻碍工程的运行,需对施工围堰进行拆除
围堰拆除时,按照监理人的指示,将废渣运到监理人指定的地点堆放,残渣要彻底清理干净
做到施工现场整洁有序
2 施工期排水措施本工程施工期排水主要有:基坑内积水、基坑经常性降水、堰体与基础的渗漏水、施工过程中的废水等排水系统的设计和施工
基坑排水可以采取明沟排水与基坑降水相结合的方法进行
基坑内来水主要为围堰渗水和开挖后的基坑地下渗水
具体的排水措施主要有:在围堰内侧开放排水明沟,明沟位置距围堰坝址2m 左右为宜
明沟深度设计为 1
0m,明沟宽度设计为 0
开挖集水坑,所有来水通过排水沟汇集到集水坑中,使用排水泵抽排到河道中

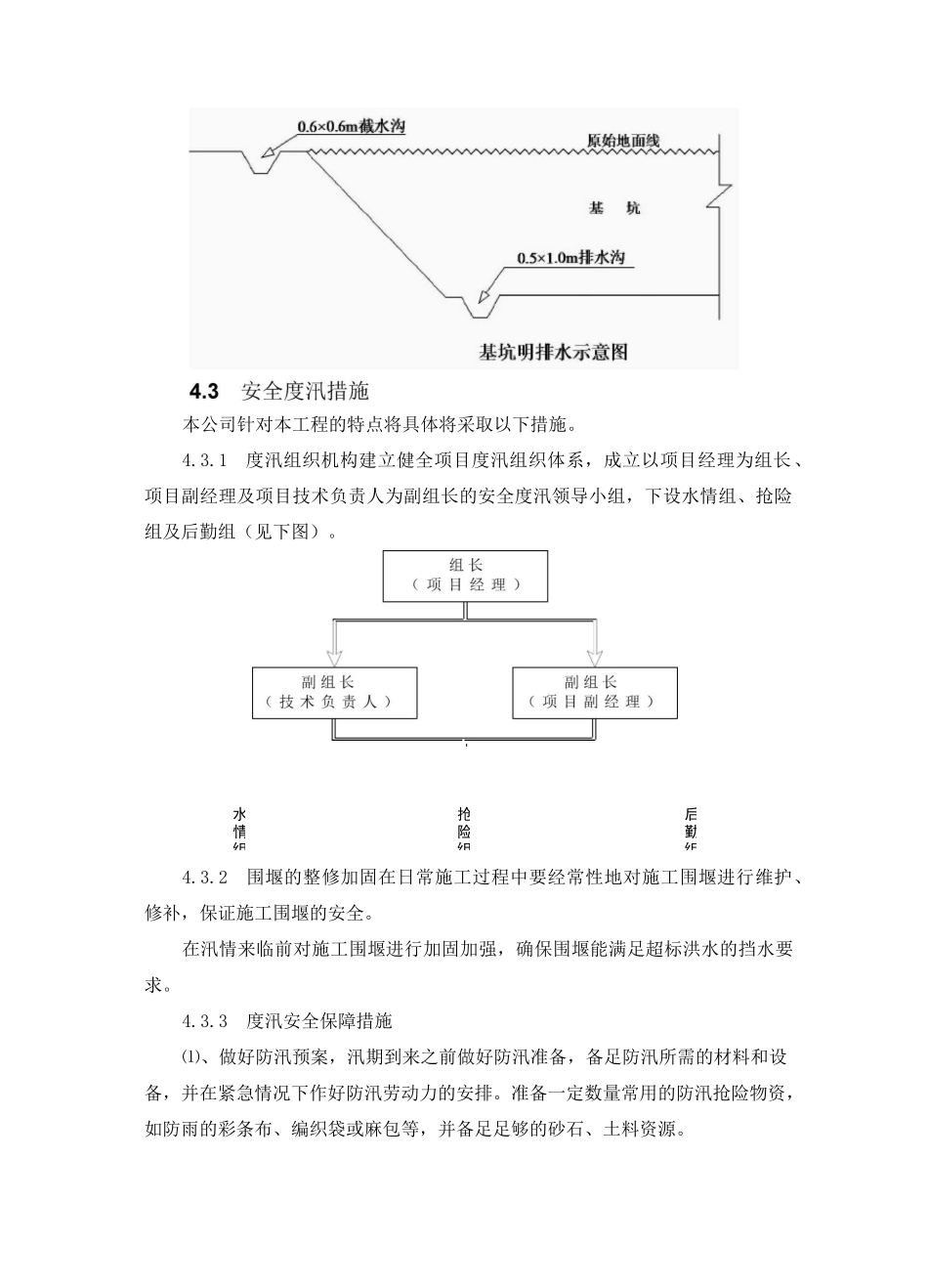

基坑明排水沟布置如下图所示:水情组抢险组后勤组本公司针对本
