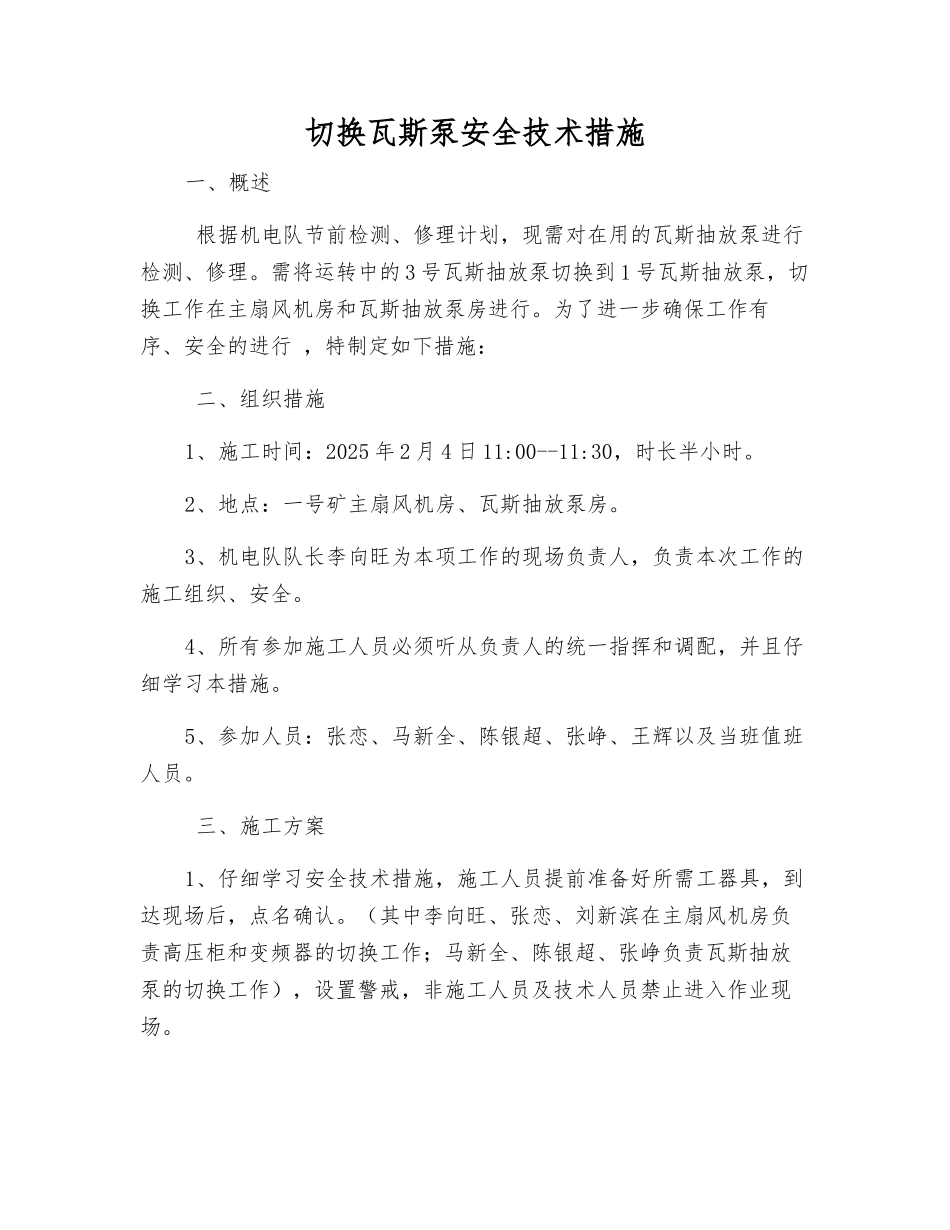

切换瓦斯泵安全技术措施一、概述 根据机电队节前检测、修理计划,现需对在用的瓦斯抽放泵进行检测、修理

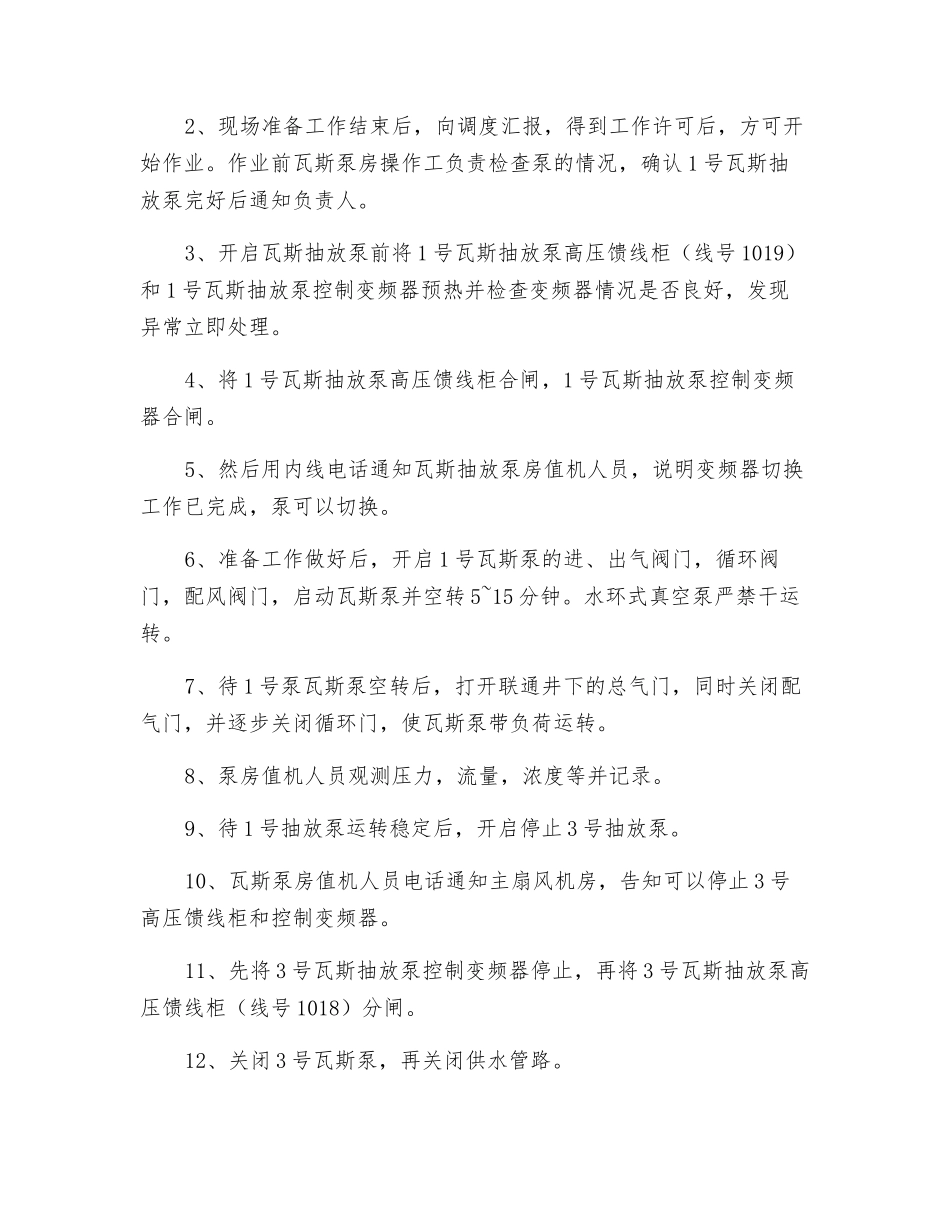

需将运转中的 3 号瓦斯抽放泵切换到 1 号瓦斯抽放泵,切换工作在主扇风机房和瓦斯抽放泵房进行
为了进一步确保工作有序、安全的进行 ,特制定如下措施: 二、组织措施1、施工时间:2025 年 2 月 4 日 11:00--11:30,时长半小时
2、地点:一号矿主扇风机房、瓦斯抽放泵房
3、机电队队长李向旺为本项工作的现场负责人,负责本次工作的施工组织、安全
4、所有参加施工人员必须听从负责人的统一指挥和调配,并且仔细学习本措施
5、参加人员:张恋、马新全、陈银超、张峥、王辉以及当班值班人员
三、施工方案1、仔细学习安全技术措施,施工人员提前准备好所需工器具,到达现场后,点名确认
(其中李向旺、张恋、刘新滨在主扇风机房负责高压柜和变频器的切换工作;马新全、陈银超、张峥负责瓦斯抽放泵的切换工作),设置警戒,非施工人员及技术人员禁止进入作业现场
2、现场准备工作结束后,向调度汇报,得到工作许可后,方可开始作业
作业前瓦斯泵房操作工负责检查泵的情况,确认 1 号瓦斯抽放泵完好后通知负责人
3、开启瓦斯抽放泵前将 1 号瓦斯抽放泵高压馈线柜(线号 1019)和 1 号瓦斯抽放泵控制变频器预热并检查变频器情况是否良好,发现异常立即处理

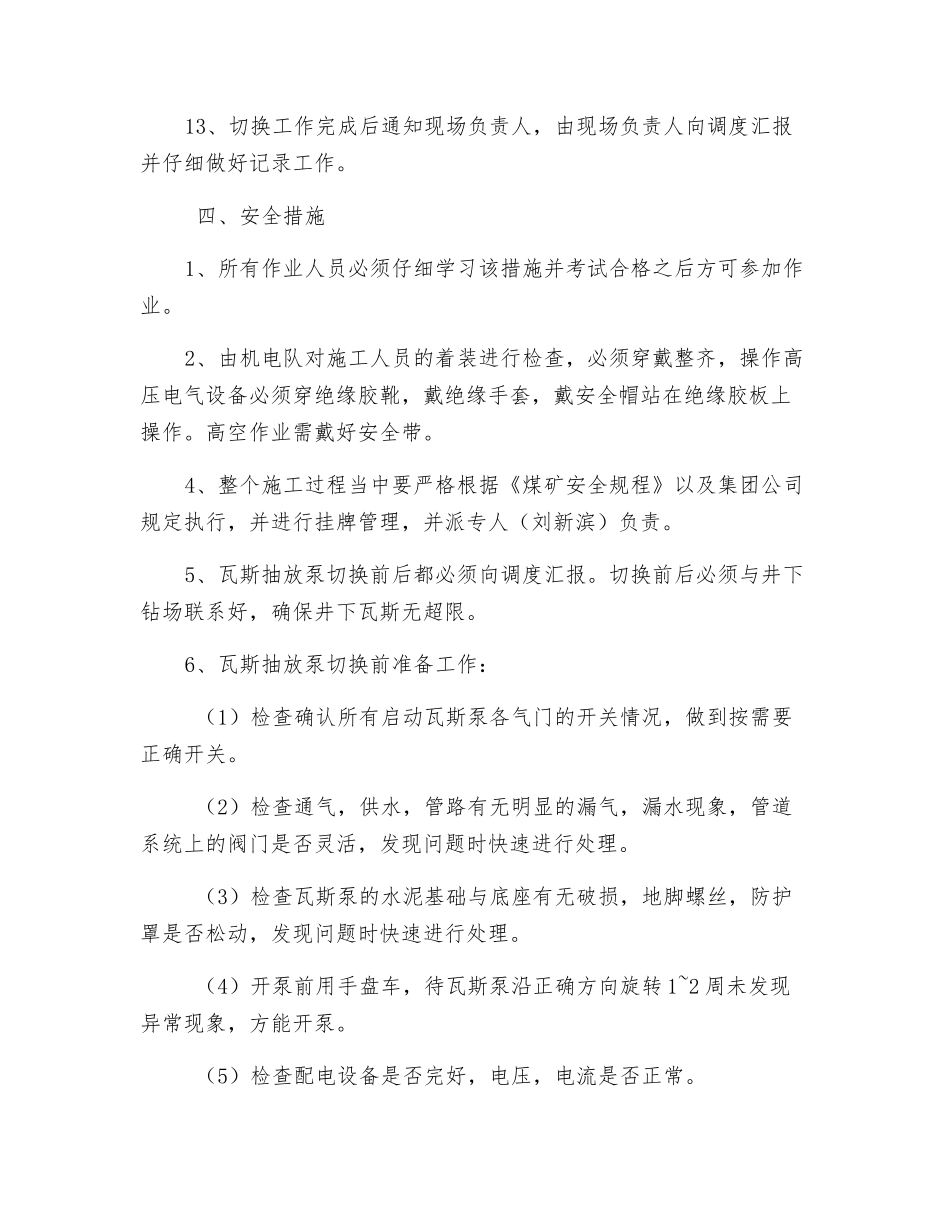

4、将 1 号瓦斯抽放泵高压馈线柜合闸,1 号瓦斯抽放泵控制变频器合闸
5、然后用内线电话通知瓦斯抽放泵房值机人员,说明变频器切换工作已完成,泵可以切换
6、准备工作做好后,开启 1 号瓦斯泵的进、出气阀门,循环阀门,配风阀门,启动瓦斯泵并空转 5~15 分钟
水环式真空泵严禁干运转
7、待 1 号泵瓦斯泵空转后,打开联通井下的总气门,同时关闭配气门,并逐步关闭循环门,使瓦斯泵带负荷运转
8、泵房值机人员观测压力,流量,浓度等并记录
9、待 1 号抽放
