施工方案报审表页脚内容 20目录目录 0一、编制依据 1二、工程概况 1三、施工部署 1四、施工工艺和方法 2五、施工进度计划 15六、施工安全与文明施工保证措施 17七、人员、机械设备投入计划 18测量工(助工)19219瓦工(熟练工)19水电工(熟练工)19219木工(熟练工)19319砼工(熟练工)19机操工(熟练工)19519钢筋工(熟练工)19管道工(熟练工)19安全员(专职)19219壮工(熟练工)191519、编制依据1、江门市丰乐路北延线工程(北环路〜规划二路)施工图设计2、《城市道路设计规范》(CJJ37-90)页脚内容 203、《公路沥青路面设计规范》(JTGD50-2006)二、工程概况江门市丰乐路北延线工程(北环路〜规划二路)南起北环路,北至规划路,道路全长 3

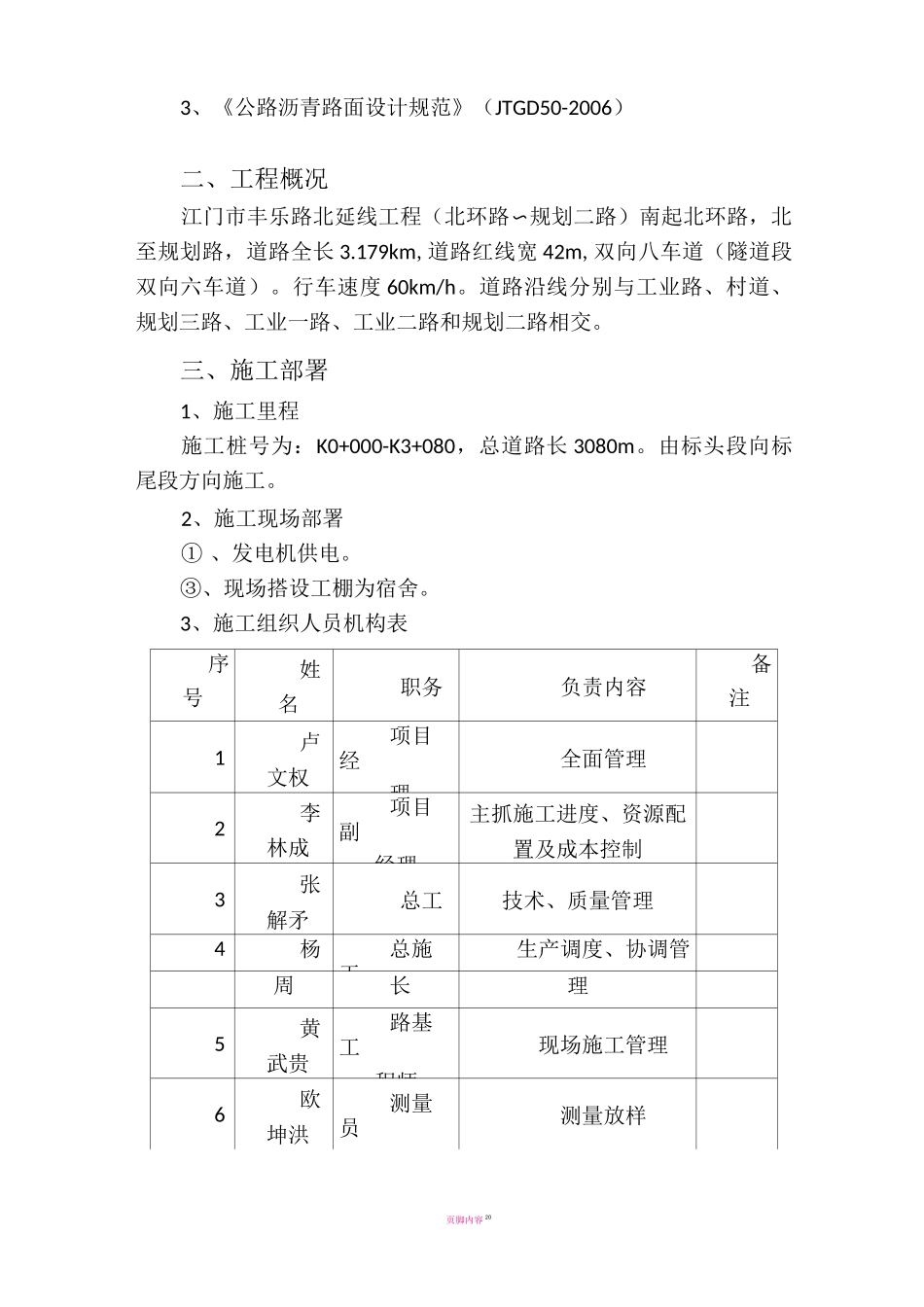

179km,道路红线宽 42m,双向八车道(隧道段双向六车道)
行车速度 60km/h
道路沿线分别与工业路、村道、规划三路、工业一路、工业二路和规划二路相交
三、施工部署1、施工里程施工桩号为:K0+000-K3+080,总道路长 3080m
由标头段向标尾段方向施工
2、施工现场部署① 、发电机供电
③、现场搭设工棚为宿舍
3、施工组织人员机构表序号姓名职务负责内容备注1卢文权项目经理全面管理2李林成项目副经理主抓施工进度、资源配置及成本控制3张解矛总工技术、质量管理4杨总施工生产调度、协调管周长理5黄武贵路基工程师现场施工管理6欧坤洪测量员测量放样页脚内容 207陈树堃实验员配合比及现场计量控制8周灿荣质安员质检报验及安全9JZ吴立资料员资料归档整理4、交通疏导本项目起点与工业路、村道 T 字交叉、交叉口范围内需对江沙路进行改造,项目设计终点段与规划二路 T 字交叉,需采用倒边的方法进行围挡
因此项目的建设对丰乐路及规划二路的现状交通将产生一定影响;需要采取适当的疏导措施保证车辆通行的
