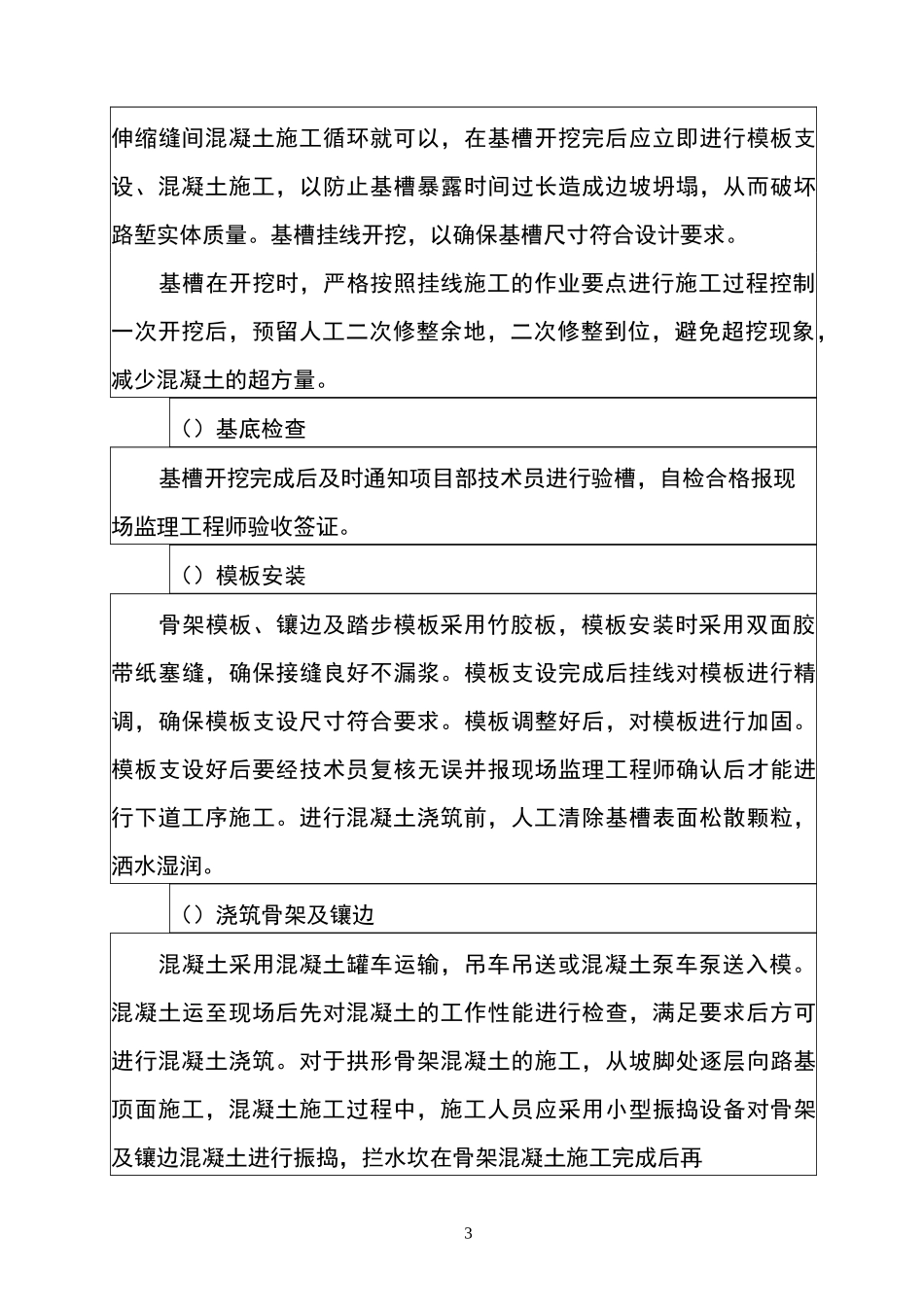

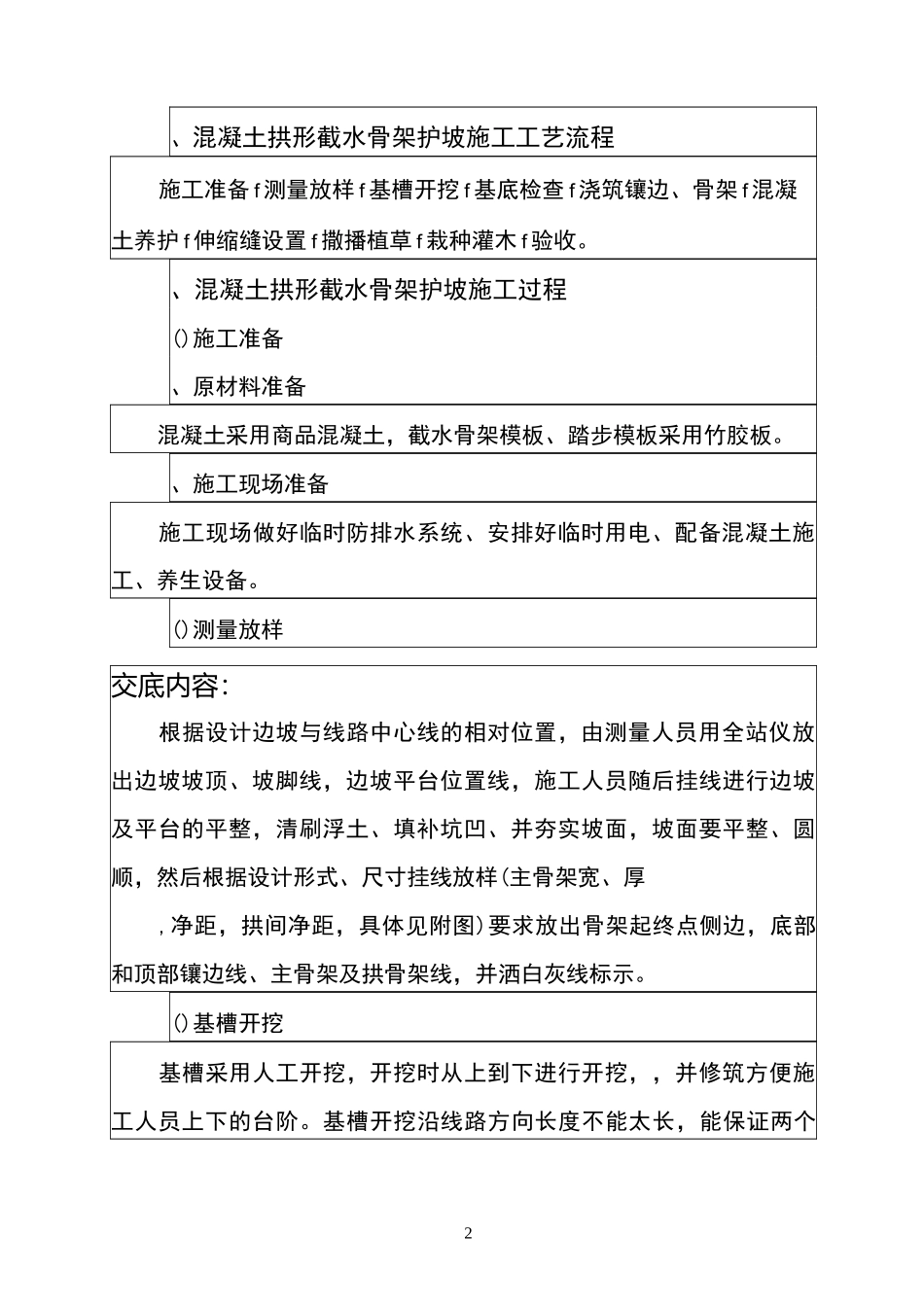

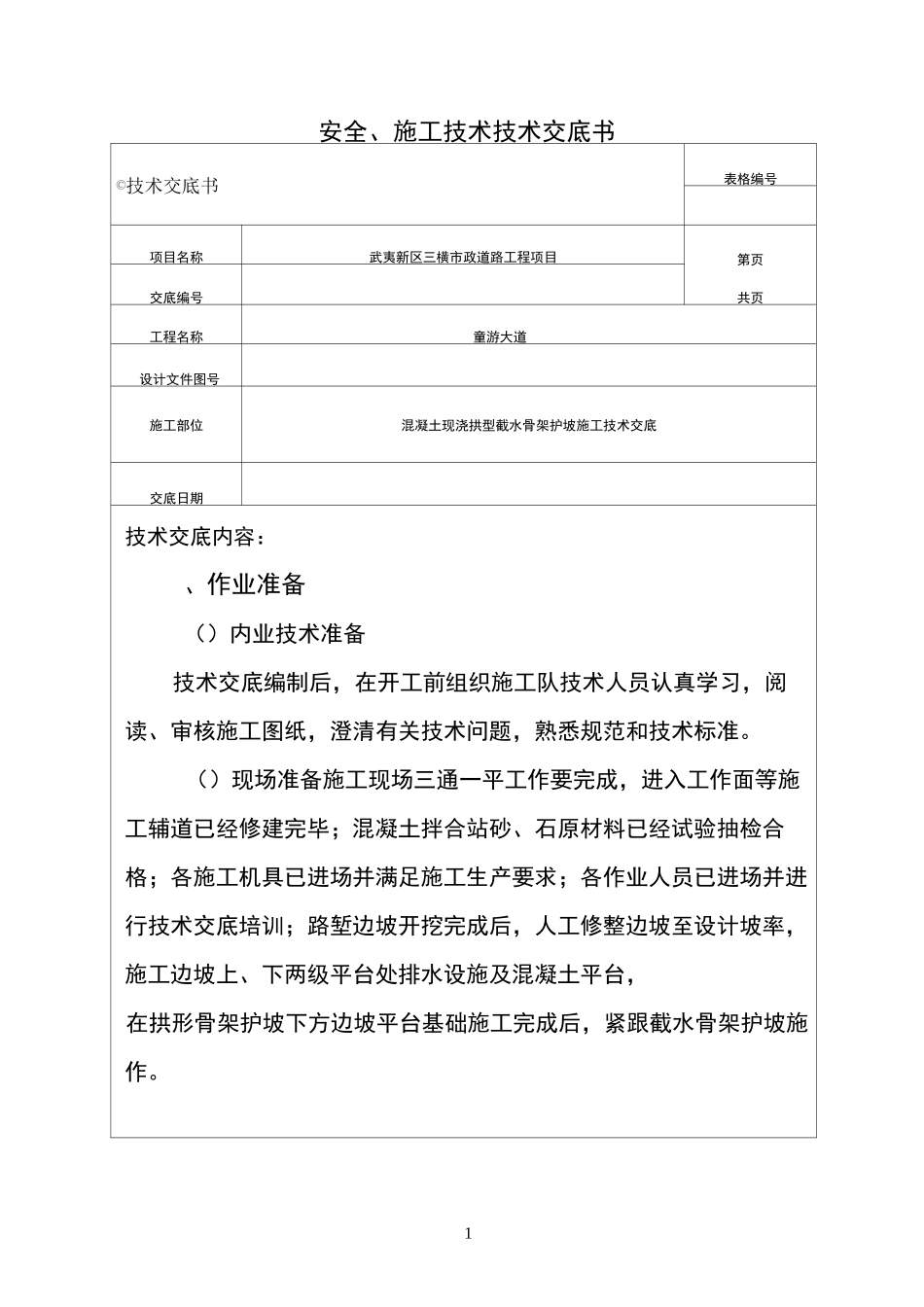

1安全、施工技术技术交底书©技术交底书表格编号项目名称武夷新区三横市政道路工程项目第页共页交底编号工程名称童游大道设计文件图号施工部位混凝土现浇拱型截水骨架护坡施工技术交底交底日期技术交底内容:、作业准备()内业技术准备技术交底编制后,在开工前组织施工队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。()现场准备施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训;路堑边坡开挖完成后,人工修整边坡至设计坡率,施工边坡上、下两级平台处排水设施及混凝土平台,在拱形骨架护坡下方边坡平台基础施工完成后,紧跟截水骨架护坡施作。2、混凝土拱形截水骨架护坡施工工艺流程施工准备 f 测量放样 f 基槽开挖 f 基底检查 f 浇筑镶边、骨架 f 混凝土养护 f 伸缩缝设置 f 撒播植草 f 栽种灌木 f 验收。、混凝土拱形截水骨架护坡施工过程()施工准备、原材料准备混凝土采用商品混凝土,截水骨架模板、踏步模板采用竹胶板。、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备。()测量放样交底内容:根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(主骨架宽、厚,净距,拱间净距,具体见附图)要求放出骨架起终点侧边,底部和顶部镶边线、主骨架及拱骨架线,并洒白灰线标示。()基槽开挖基槽采用人工开挖,开挖时从上到下进行开挖,,并修筑方便施工人员上下的台阶。基槽开挖沿线路方向长度不能太长,能保证两个3伸缩缝间混凝土施工循环就可以,在基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路堑实体质量。基槽挂线开挖,以确保基槽尺寸符合设计要求。基槽在开挖时,严格按照挂线施工的作业要点进行施工过程控制一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土的超方量。()基底检查基槽开挖完成后及时通知项目部技术员进行验槽,自检合格报现场监理工程师验收签证。()模板安装骨架模板、镶边及踏步模板采用竹胶板,模板安装时采用双面胶带纸塞缝,确保接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土骨架护坡技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
