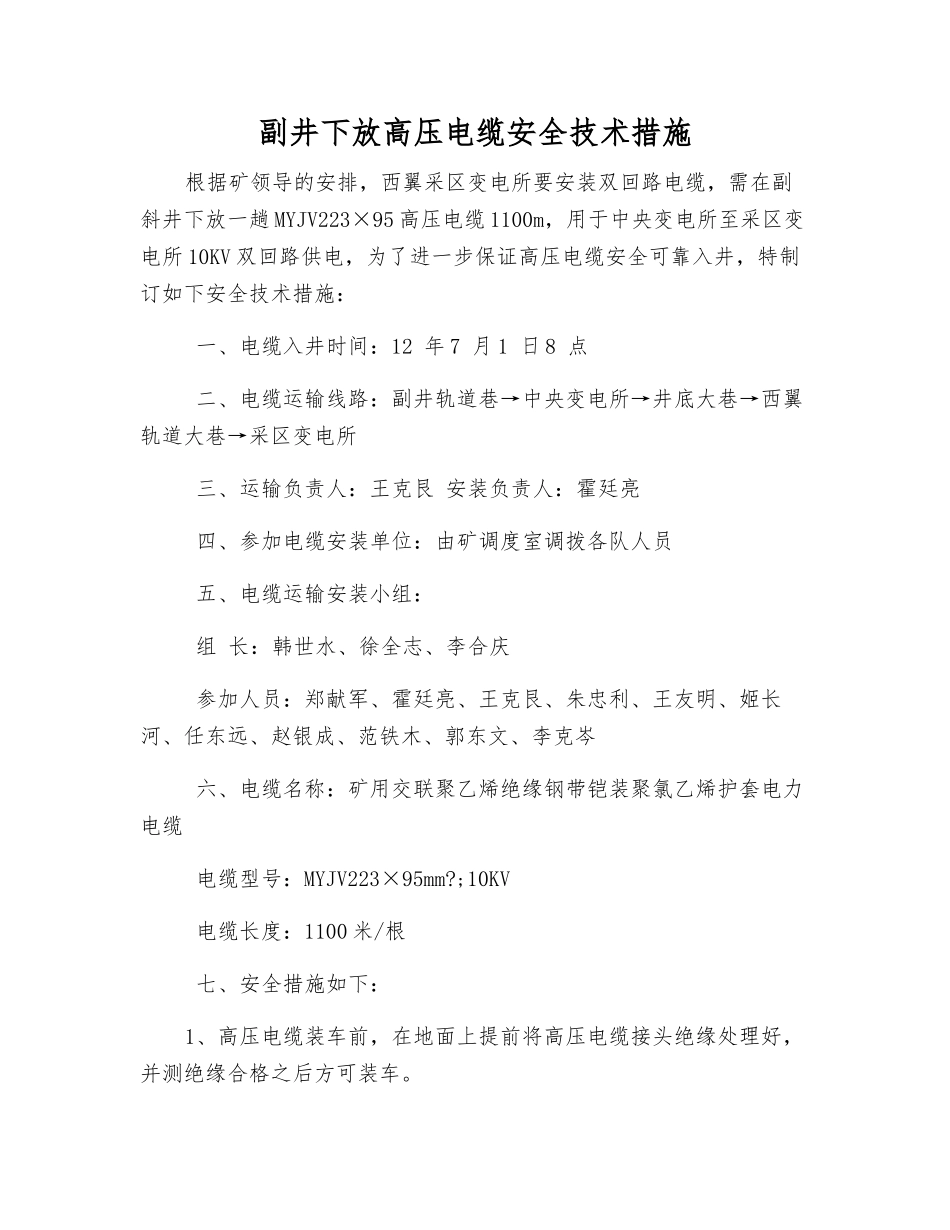

副井下放高压电缆安全技术措施根据矿领导的安排,西翼采区变电所要安装双回路电缆,需在副斜井下放一趟 MYJV223×95 高压电缆 1100m,用于中央变电所至采区变电所 10KV 双回路供电,为了进一步保证高压电缆安全可靠入井,特制订如下安全技术措施: 一、电缆入井时间:12 年 7 月 1 日 8 点 二、电缆运输线路:副井轨道巷→中央变电所→井底大巷→西翼轨道大巷→采区变电所 三、运输负责人:王克艮 安装负责人:霍廷亮 四、参加电缆安装单位:由矿调度室调拨各队人员 五、电缆运输安装小组: 组 长:韩世水、徐全志、李合庆 参加人员:郑献军、霍廷亮、王克艮、朱忠利、王友明、姬长河、任东远、赵银成、范铁木、郭东文、李克岑 六、电缆名称:矿用交联聚乙烯绝缘钢带铠装聚氯乙烯护套电力电缆 电缆型号:MYJV223×95mm
;10KV 电缆长度:1100 米/根 七、安全措施如下:1、高压电缆装车前,在地面上提前将高压电缆接头绝缘处理好,并测绝缘合格之后方可装车

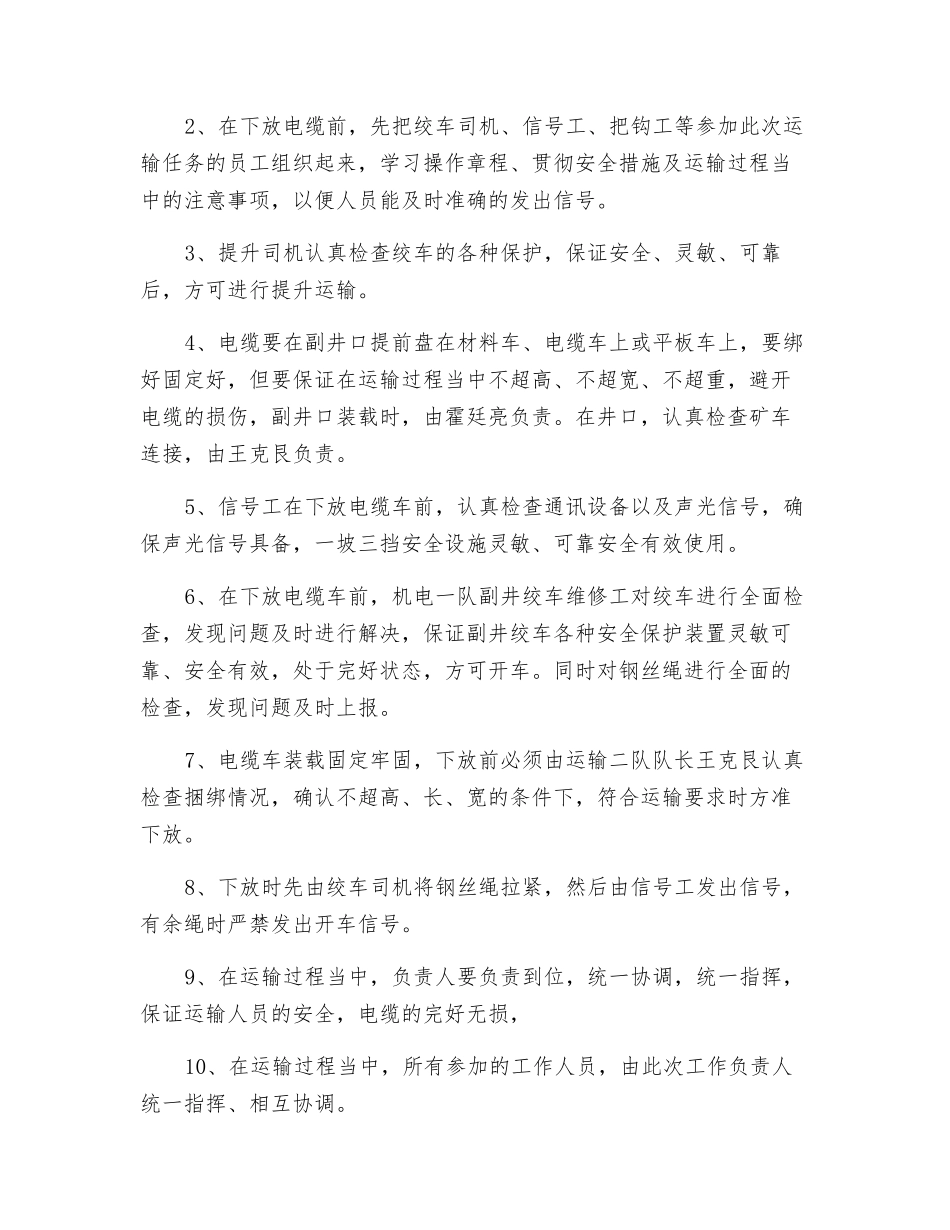

2、在下放电缆前,先把绞车司机、信号工、把钩工等参加此次运输任务的员工组织起来,学习操作章程、贯彻安全措施及运输过程当中的注意事项,以便人员能及时准确的发出信号
3、提升司机认真检查绞车的各种保护,保证安全、灵敏、可靠后,方可进行提升运输
4、电缆要在副井口提前盘在材料车、电缆车上或平板车上,要绑好固定好,但要保证在运输过程当中不超高、不超宽、不超重,避开电缆的损伤,副井口装载时,由霍廷亮负责
在井口,认真检查矿车连接,由王克艮负责
5、信号工在下放电缆车前,认真检查通讯设备以及声光信号,确保声光信号具备,一坡三挡安全设施灵敏、可靠安全有效使用
6、在下放电缆车前,机电一队副井绞车维修工对绞车进行全面检查,发现问题及时进行解决,保证副井绞车各种安全保护装置灵敏可靠、安全有效,处于完好状态,方可开车
同时对钢丝绳进行全面的检
