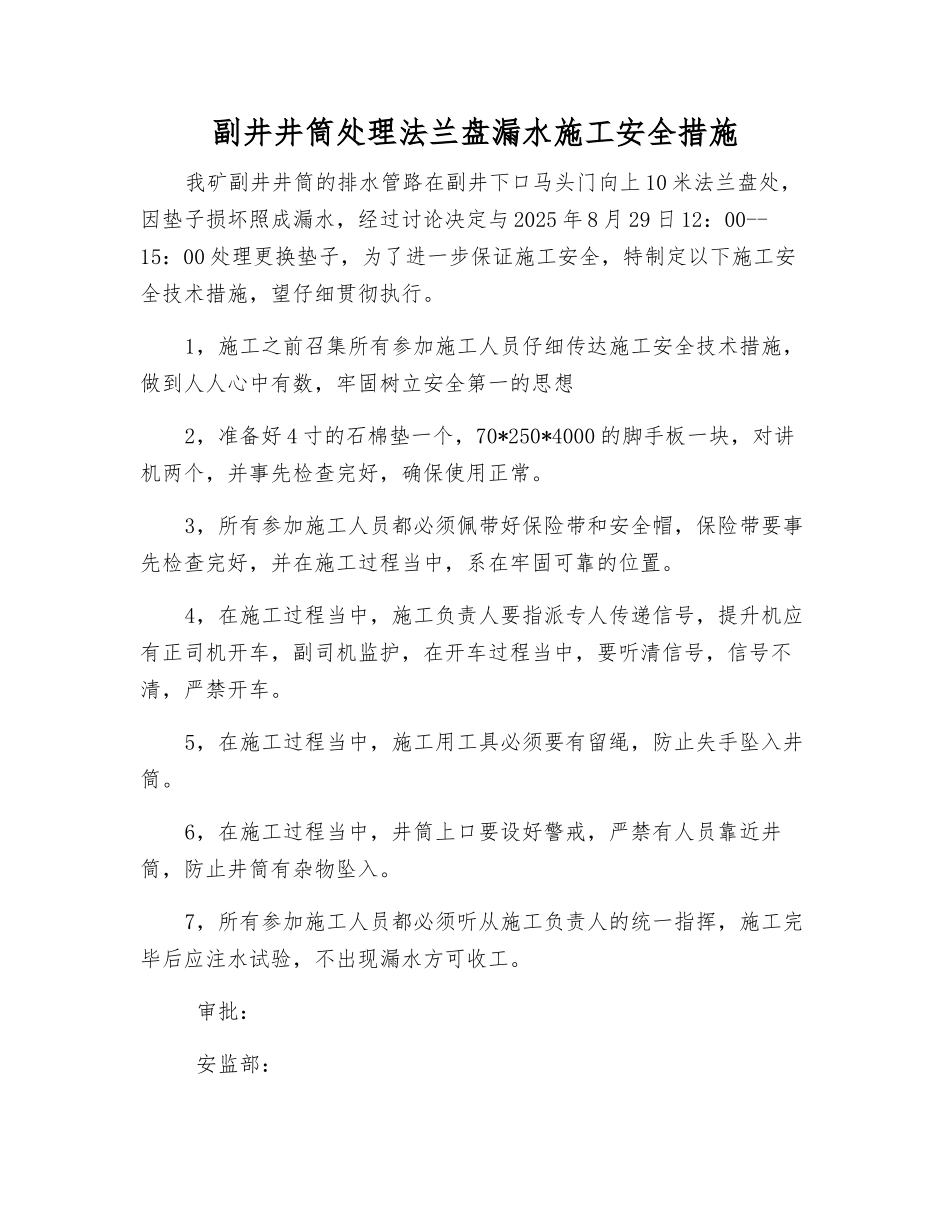

副井井筒处理法兰盘漏水施工安全措施我矿副井井筒的排水管路在副井下口马头门向上 10 米法兰盘处,因垫子损坏照成漏水,经过讨论决定与 2025 年 8 月 29 日 12:00--15:00 处理更换垫子,为了进一步保证施工安全,特制定以下施工安全技术措施,望仔细贯彻执行。1,施工之前召集所有参加施工人员仔细传达施工安全技术措施,做到人人心中有数,牢固树立安全第一的思想2,准备好 4 寸的石棉垫一个,70*250*4000 的脚手板一块,对讲机两个,并事先检查完好,确保使用正常。3,所有参加施工人员都必须佩带好保险带和安全帽,保险带要事先检查完好,并在施工过程当中,系在牢固可靠的位置。4,在施工过程当中,施工负责人要指派专人传递信号,提升机应有正司机开车,副司机监护,在开车过程当中,要听清信号,信号不清,严禁开车。5,在施工过程当中,施工用工具必须要有留绳,防止失手坠入井筒。6,在施工过程当中,井筒上口要设好警戒,严禁有人员靠近井筒,防止井筒有杂物坠入。7,所有参加施工人员都必须听从施工负责人的统一指挥,施工完毕后应注水试验,不出现漏水方可收工。 审批: 安监部: 机电副总: 分管副总经理:
