北翼水仓扩建施工安全技术措施概述:根据我矿领导讨论决定,由我开拓一队前去扩建北翼水仓的具体工作
为了进一步确保施工安全及工程质量,特撰写该施工措施
一、施工技术要求1
原水仓基本情况:原临时水仓宽 3 米,深 1
5 米,宽 4
从北翼运输大巷右帮(皮带机头方向)2m 处向原临时水仓方向挖宽度 1m,深 0
8m 的沉淀水沟,再间隔 1m,开始开挖水仓,水仓深度1
5m,宽度 4
6m,总长度 6
(见附图)3
水仓形成后,在水仓中央砌长 6
5m,宽 0
5m,高 1
5m 的砖墙,用于水仓的交替清淤和搭建支架,便于人员行走
(见附图)4
施工方式: 炮掘及风镐二、施工工艺流程1
施工之前,由技术员负责组织传达施工《安全技术措施》及相关施工要求
施工之前,由技术部门提前给出施工位置
施工之前必须对水仓附近支护进行检查加固和清理
施工之前应提前按设计要求,形成正规的通风系统图和其他系统,并能正常使用,同时准备好各种材料和所需工具
通风系统为:401 胶运顺槽 → 水仓施施工场地点 → 北翼回风大巷 → 西翼回风大巷 → 矿井总回风 → 地面6

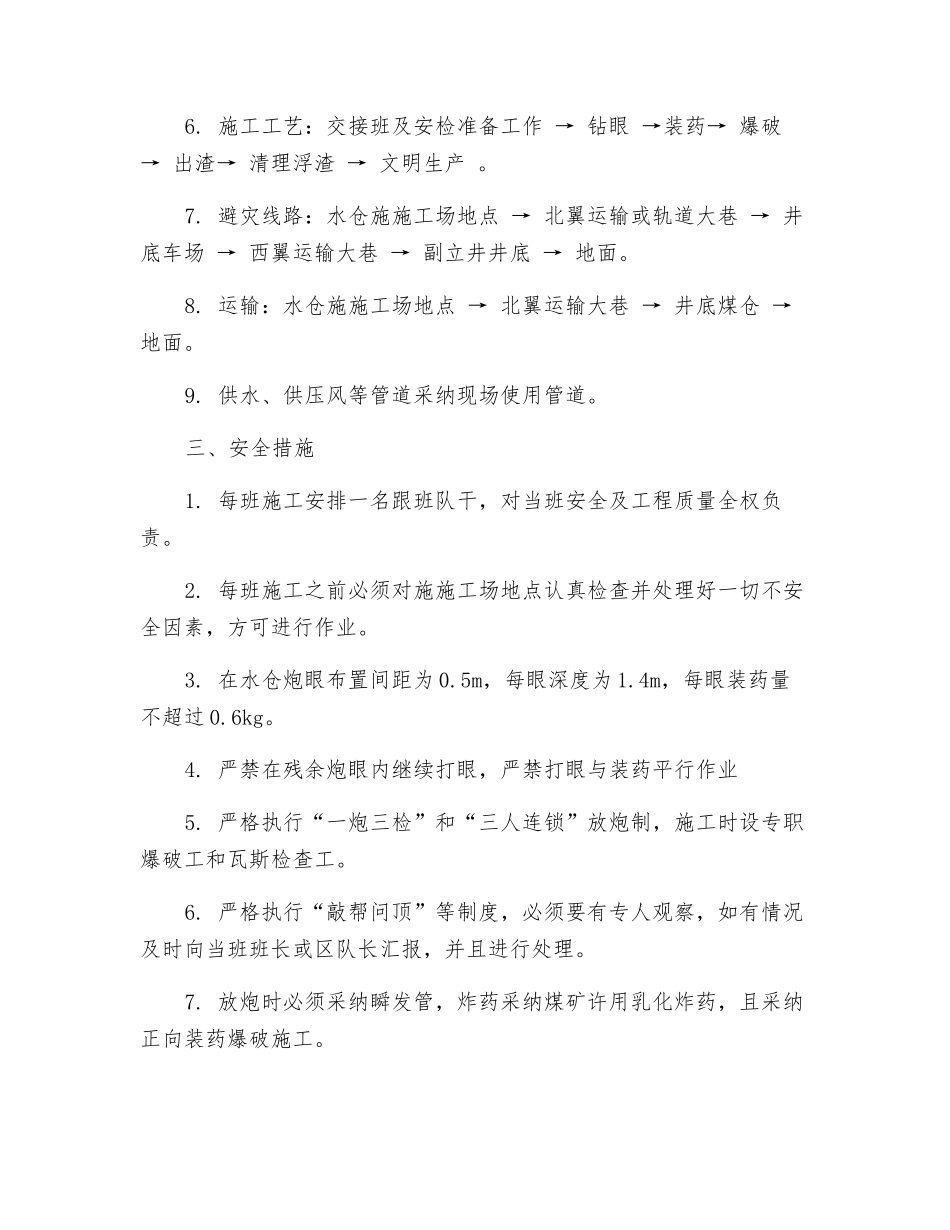

施工工艺:交接班及安检准备工作 → 钻眼 →装药→ 爆破 → 出渣→ 清理浮渣 → 文明生产
避灾线路:水仓施施工场地点 → 北翼运输或轨道大巷 → 井底车场 → 西翼运输大巷 → 副立井井底 → 地面
运输:水仓施施工场地点 → 北翼运输大巷 → 井底煤仓 → 地面
供水、供压风等管道采纳现场使用管道
三、安全措施1
每班施工安排一名跟班队干,对当班安全及工程质量全权负责
每班施工之前必须对施施工场地点认真检查并处理好一切不安全因素,方可进行作业
在水仓炮眼布置间距为 0
5m,每眼深度为 1
4m,每眼装药量不超过 0
严禁在残余炮
