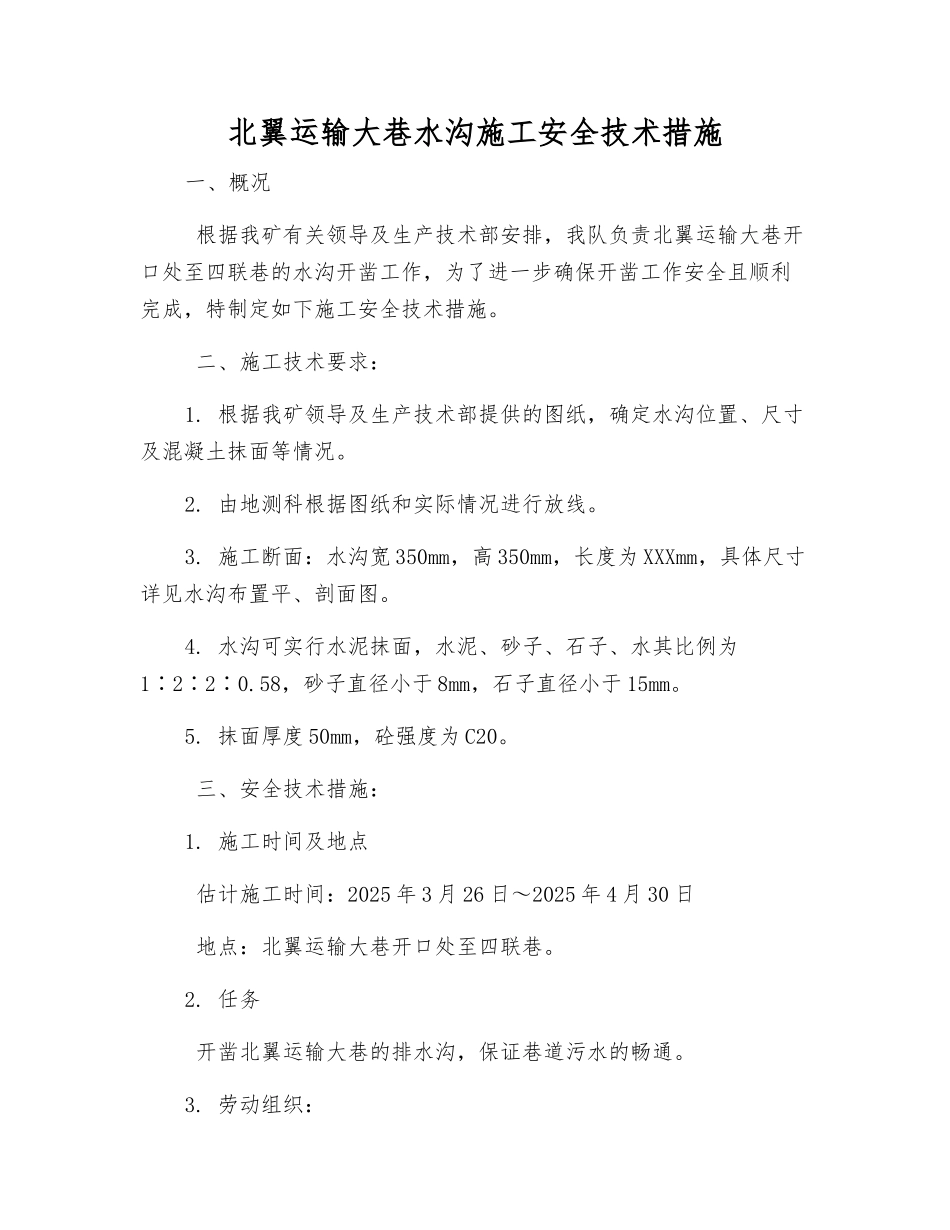

北翼运输大巷水沟施工安全技术措施一、概况 根据我矿有关领导及生产技术部安排,我队负责北翼运输大巷开口处至四联巷的水沟开凿工作,为了进一步确保开凿工作安全且顺利完成,特制定如下施工安全技术措施
二、施工技术要求:1
根据我矿领导及生产技术部提供的图纸,确定水沟位置、尺寸及混凝土抹面等情况
由地测科根据图纸和实际情况进行放线
施工断面:水沟宽 350mm,高 350mm,长度为 XXXmm,具体尺寸详见水沟布置平、剖面图
水沟可实行水泥抹面,水泥、砂子、石子、水其比例为1∶2∶2∶0
58,砂子直径小于 8mm,石子直径小于 15mm
抹面厚度 50mm,砼强度为 C20
三、安全技术措施:1
施工时间及地点 估计施工时间:2025 年 3 月 26 日~2025 年 4 月 30 日 地点:北翼运输大巷开口处至四联巷
任务 开凿北翼运输大巷的排水沟,保证巷道污水的畅通

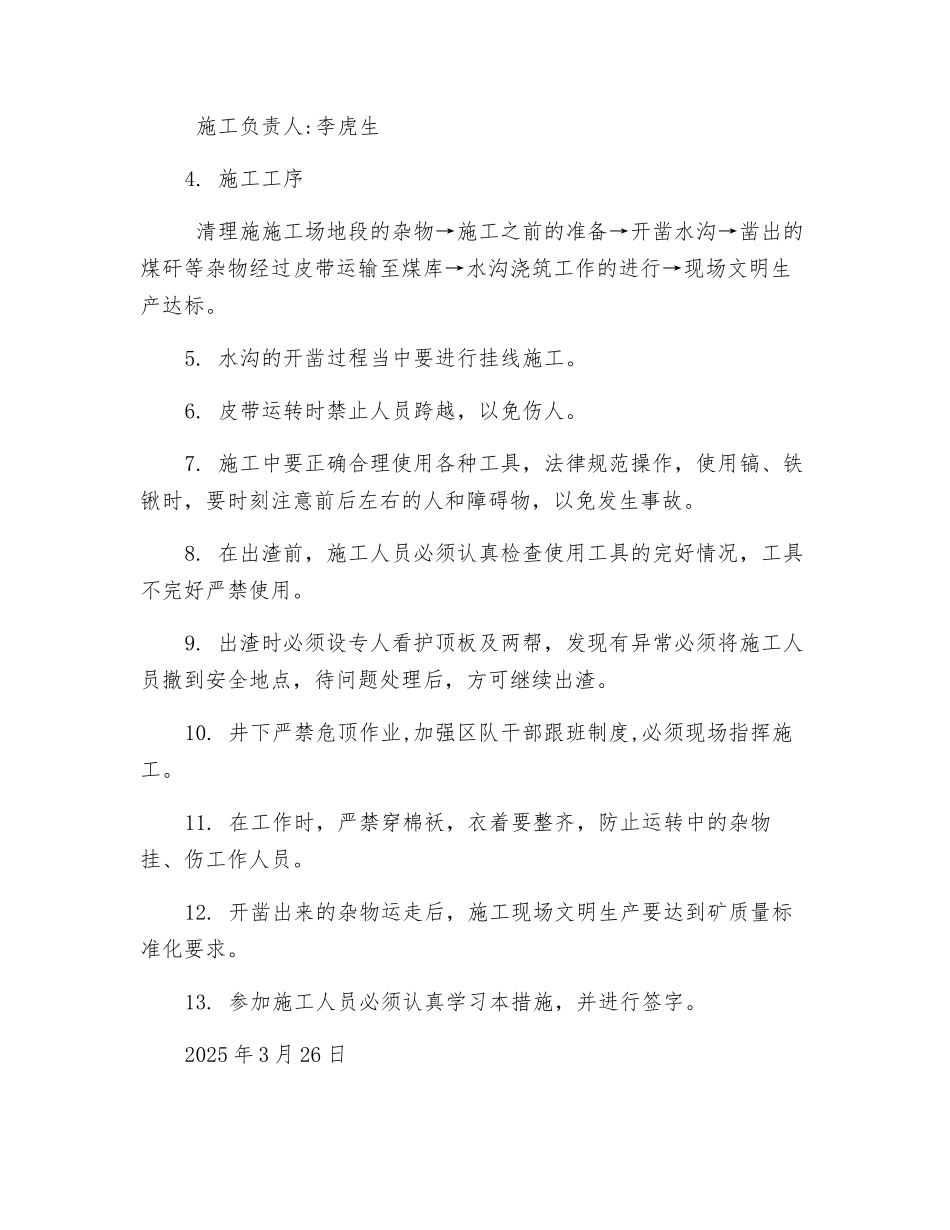

劳动组织: 施工负责人:李虎生4
施工工序 清理施施工场地段的杂物→施工之前的准备→开凿水沟→凿出的煤矸等杂物经过皮带运输至煤库→水沟浇筑工作的进行→现场文明生产达标
水沟的开凿过程当中要进行挂线施工
皮带运转时禁止人员跨越,以免伤人
施工中要正确合理使用各种工具,法律规范操作,使用镐、铁锹时,要时刻注意前后左右的人和障碍物,以免发生事故
在出渣前,施工人员必须认真检查使用工具的完好情况,工具不完好严禁使用
出渣时必须设专人看护顶板及两帮,发现有异常必须将施工人员撤到安全地点,待问题处理后,方可继续出渣
井下严禁危顶作业,加强区队干部跟班制度,必须现场指挥施工
在工作时,严禁穿棉袄,衣着要整齐,防止运转中的杂物挂、伤工作人员
开凿出来的杂物运走后,施工现场文明生产要达到矿质量标准化要求
参加施工人员必须认
