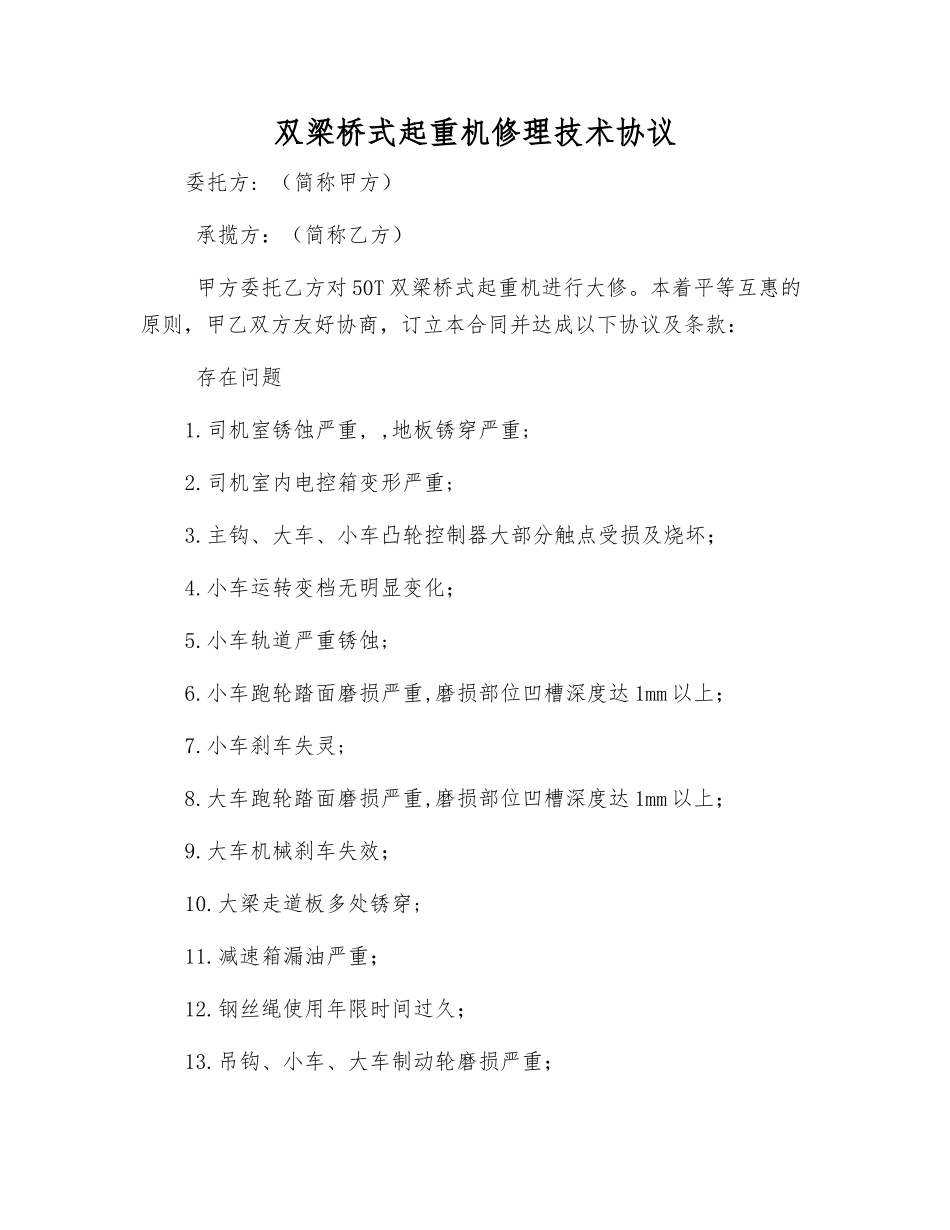

双梁桥式起重机修理技术协议委托方: (简称甲方) 承揽方:(简称乙方) 甲方委托乙方对 50T 双梁桥式起重机进行大修
本着平等互惠的原则,甲乙双方友好协商,订立本合同并达成以下协议及条款: 存在问题1
司机室锈蚀严重, ,地板锈穿严重;2
司机室内电控箱变形严重;3
主钩、大车、小车凸轮控制器大部分触点受损及烧坏;4
小车运转变档无明显变化;5
小车轨道严重锈蚀;6
小车跑轮踏面磨损严重,磨损部位凹槽深度达 1mm 以上;7
小车刹车失灵;8
大车跑轮踏面磨损严重,磨损部位凹槽深度达 1mm 以上;9
大车机械刹车失效;10
大梁走道板多处锈穿;11
减速箱漏油严重;12
钢丝绳使用年限时间过久;13
吊钩、小车、大车制动轮磨损严重;14

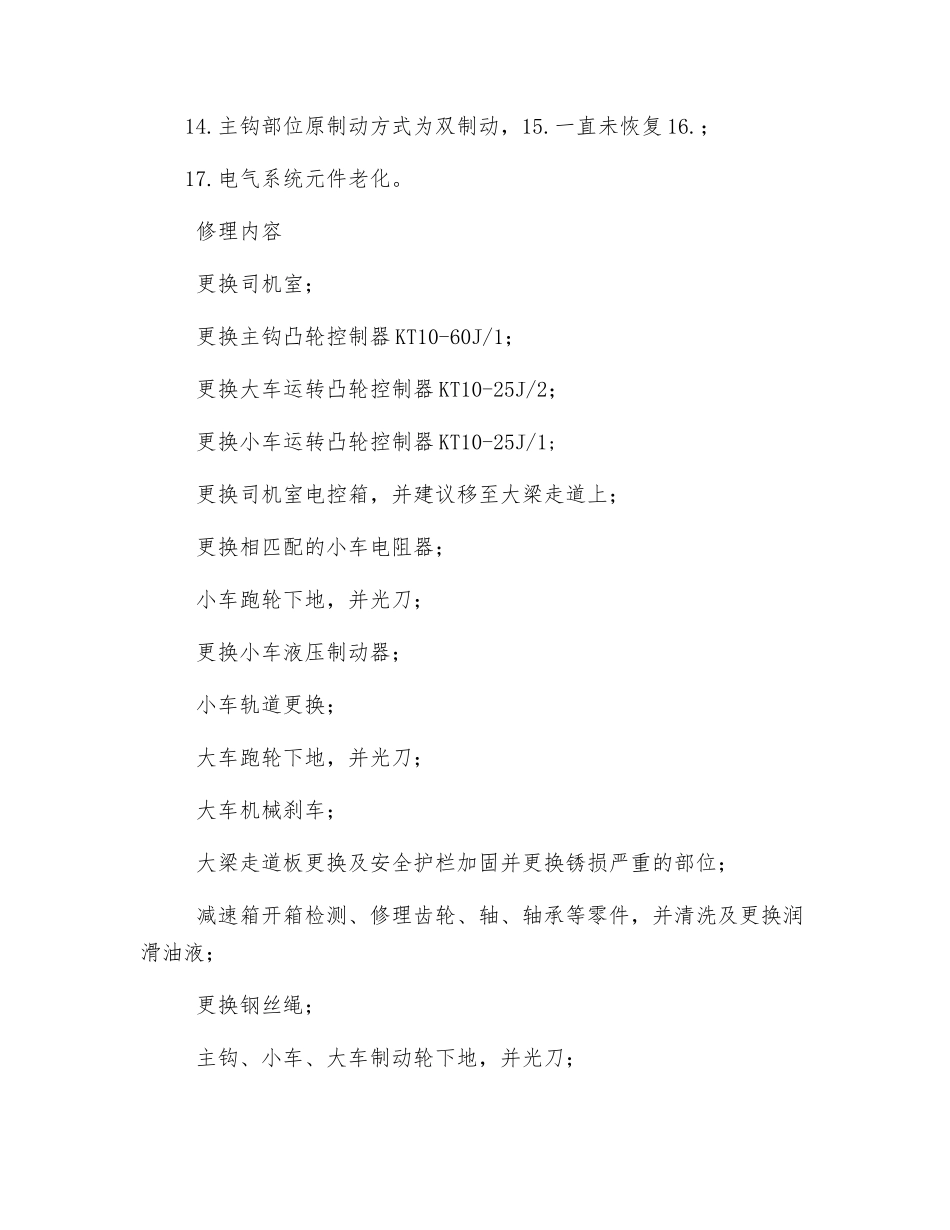

主钩部位原制动方式为双制动,15
一直未恢复 16
电气系统元件老化

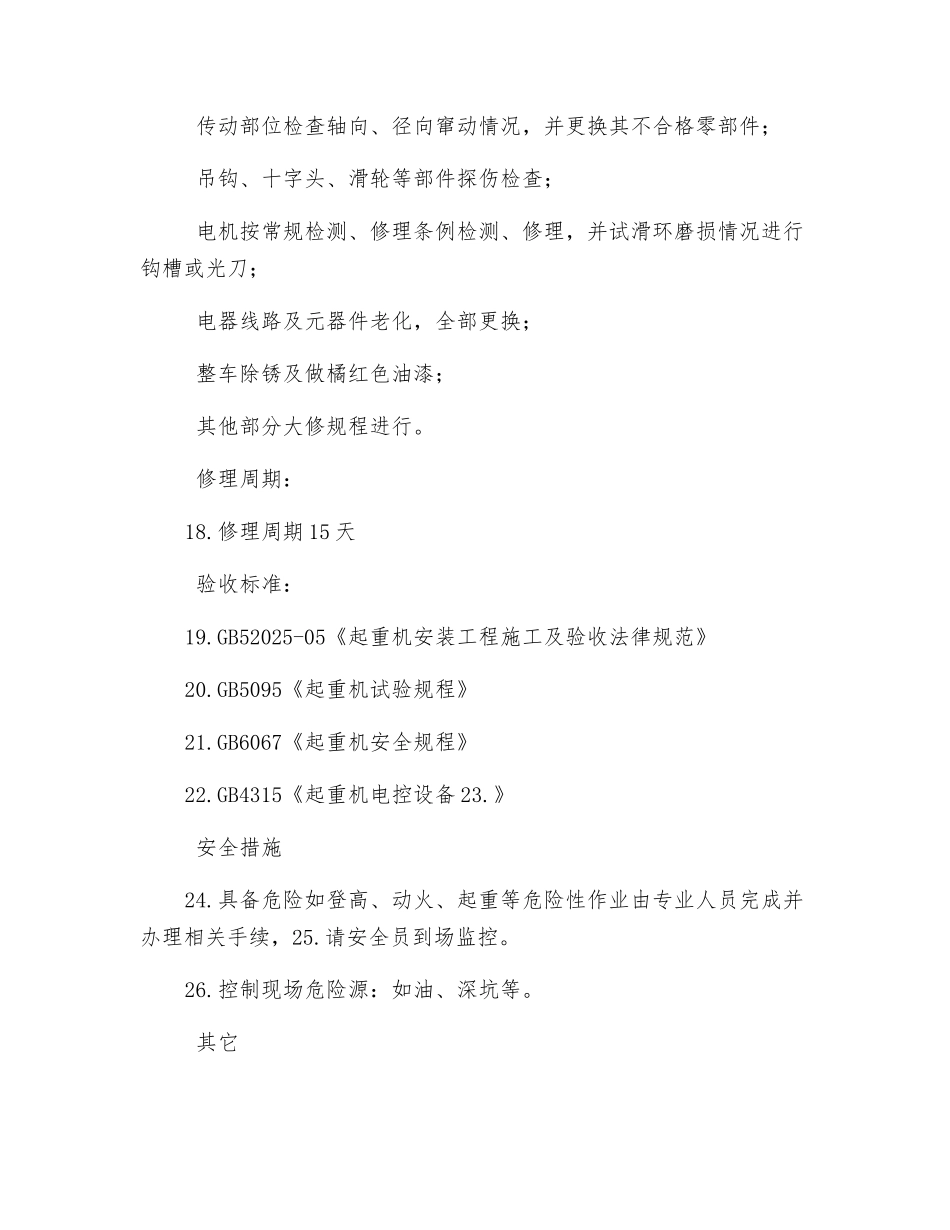

修理内容 更换司机室; 更换主钩凸轮控制器 KT10-60J/1; 更换大车运转凸轮控制器 KT10-25J/2; 更换小车运转凸轮控制器 KT10-25J/1; 更换司机室电控箱,并建议移至大梁走道上; 更换相匹配的小车电阻器; 小车跑轮下地,并光刀; 更换小车液压制动器; 小车轨道更换; 大车跑轮下地,并光刀; 大车机械刹车; 大梁走道板更换及安全护栏加固并更换锈损严重的部位; 减速箱开箱检测、修理齿轮、轴、轴承等零件,并清洗及更换润滑油液; 更换钢丝绳; 主钩、小车、大车制动轮下地,并光刀; 传动部位检查轴向、径向窜动情况,并更换其不合格零部件; 吊钩、十字头、滑轮等部件探伤检查; 电机按常规检测、修理条例检测、修理,并试滑环磨损情况进行钩槽或光刀; 电器线路及元器件老化,全部更换; 整车除锈及做橘红色油漆; 其他部分大修规程进行
修理周期:18
修理周期 15 天 验收标准:19
GB52025-05《起重机安装工程施工及验收法律规范》20
