变压器搬迁安全技术措施一、工程概况: 我矿目前运输为二级提升,地面 JT1000×800 的提升绞车,根据提升能力核算不能满足现矿生产需要,急需更换
因现绞车房面积不够更换绞车必须改造现有绞车房
绞车房的改造需占用现变压器安放地
故经公司及矿领导讨论决定,将矿供电用变压器临时移至压风房前空地处,让出场地建设绞车房
二、施工组织 施工单位:机电队、掘进队 施工负责人:胡光辉、唐正权 施工安全负责人:柴金贤、陈开 工程估计时间:2025 年 8 月 28 日--2025 年 9 月 8 日 三、施工具体安排:1、机电队负责变压器搬迁时变压器的拆火、搭火,以及供电线路的架设
2、掘进队负责电杆、变压器的搬运,机电队协助
四、搬迁前的准备事项:1、为了尽可能减少对矿生产生活的影响,减少工程量
高压供电线路的架设不采纳现有电杆
变压器搬迁前在变压器搬迁地重新架设两根电杆

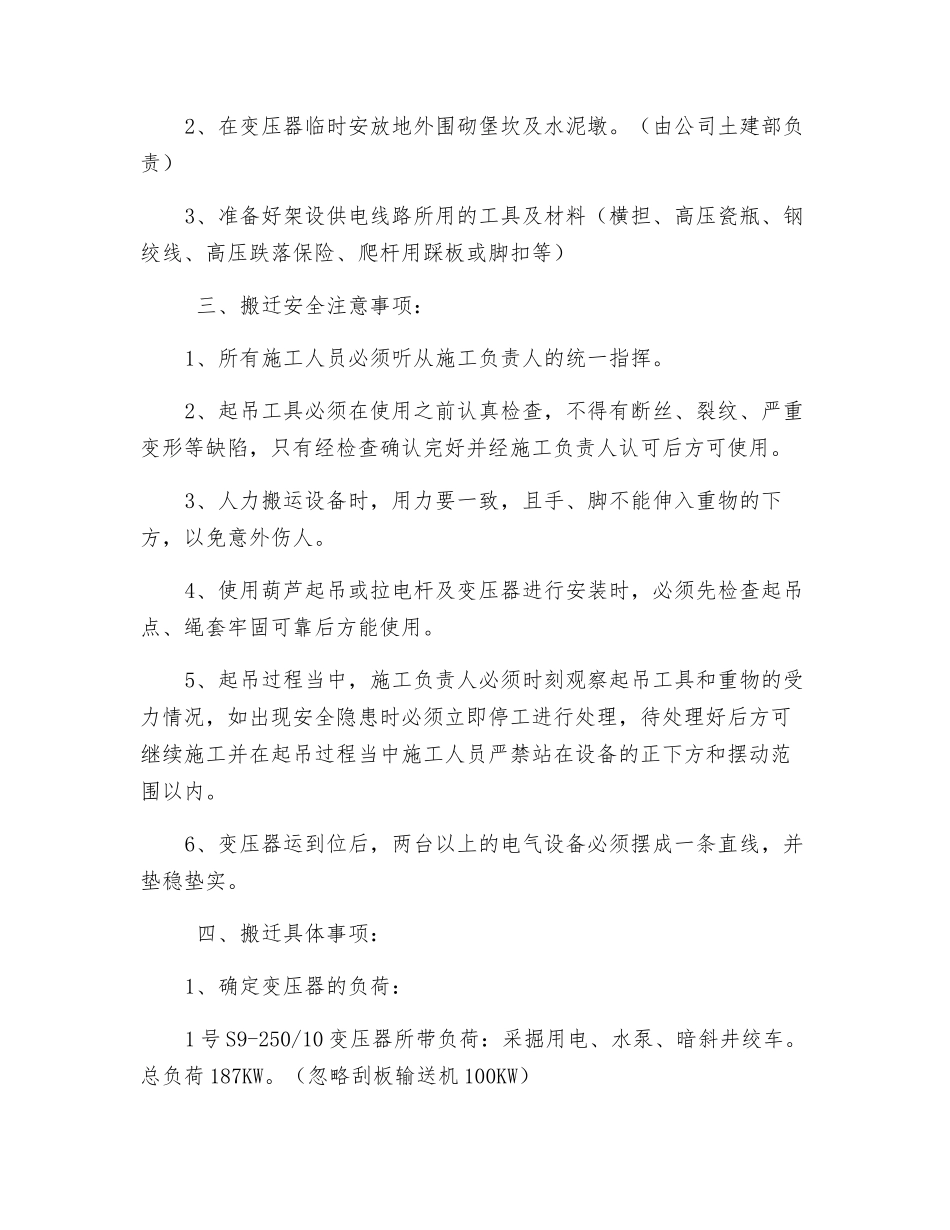

2、在变压器临时安放地外围砌堡坎及水泥墩
(由公司土建部负责)3、准备好架设供电线路所用的工具及材料(横担、高压瓷瓶、钢绞线、高压跌落保险、爬杆用踩板或脚扣等) 三、搬迁安全注意事项:1、所有施工人员必须听从施工负责人的统一指挥
2、起吊工具必须在使用之前认真检查,不得有断丝、裂纹、严重变形等缺陷,只有经检查确认完好并经施工负责人认可后方可使用
3、人力搬运设备时,用力要一致,且手、脚不能伸入重物的下方,以免意外伤人
4、使用葫芦起吊或拉电杆及变压器进行安装时,必须先检查起吊点、绳套牢固可靠后方能使用
5、起吊过程当中,施工负责人必须时刻观察起吊工具和重物的受力情况,如出现安全隐患时必须立即停工进行处理,待处理好后方可继续施工并在起吊过程当中施工人员严禁站在设备的正下方和摆动范围以内
6、变压器运到位后,两台以上的电气设备必须摆成一条直线,并垫稳垫实
四、搬迁具体事项:1、确定变压器的负荷:1 号 S9-250
