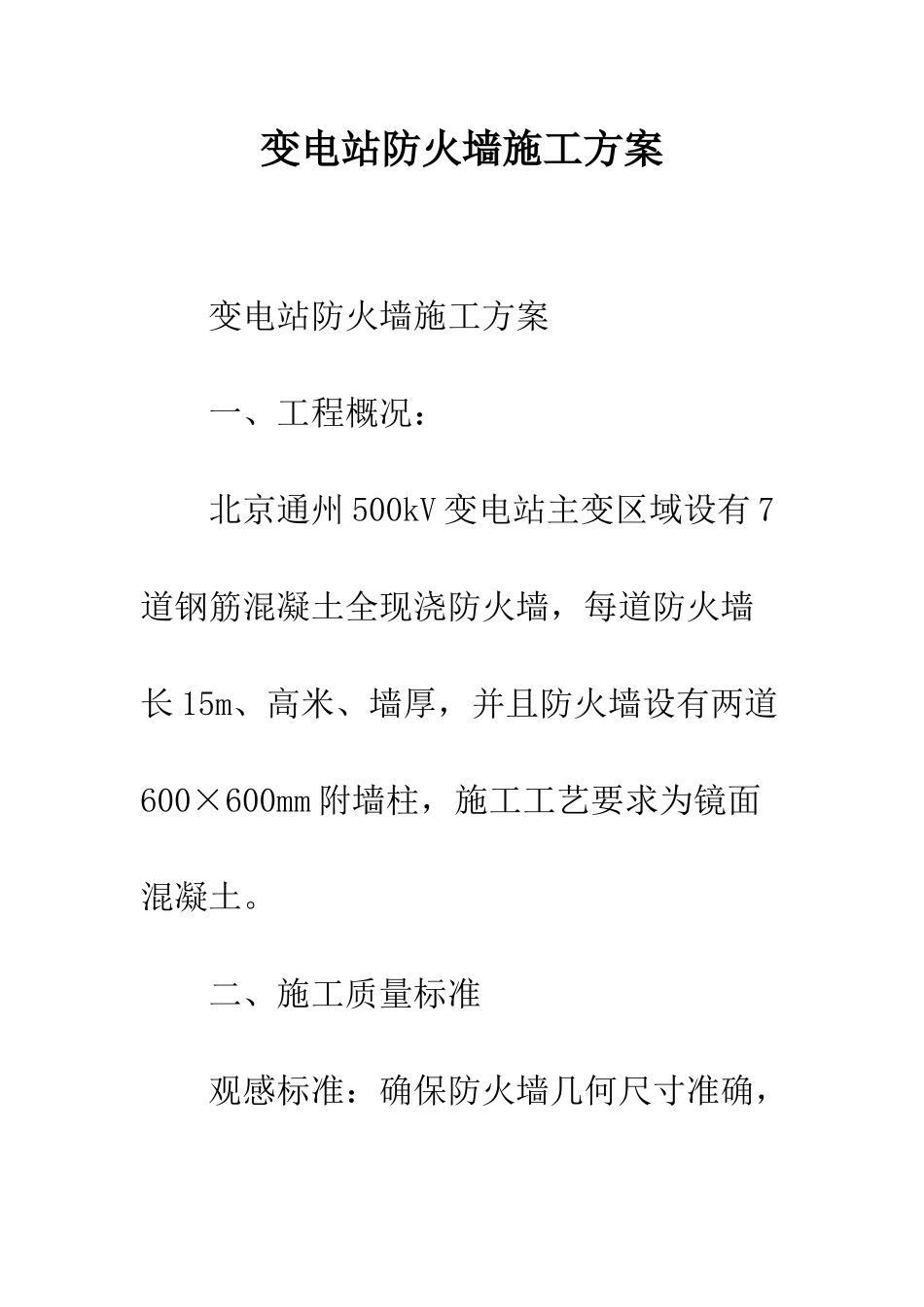

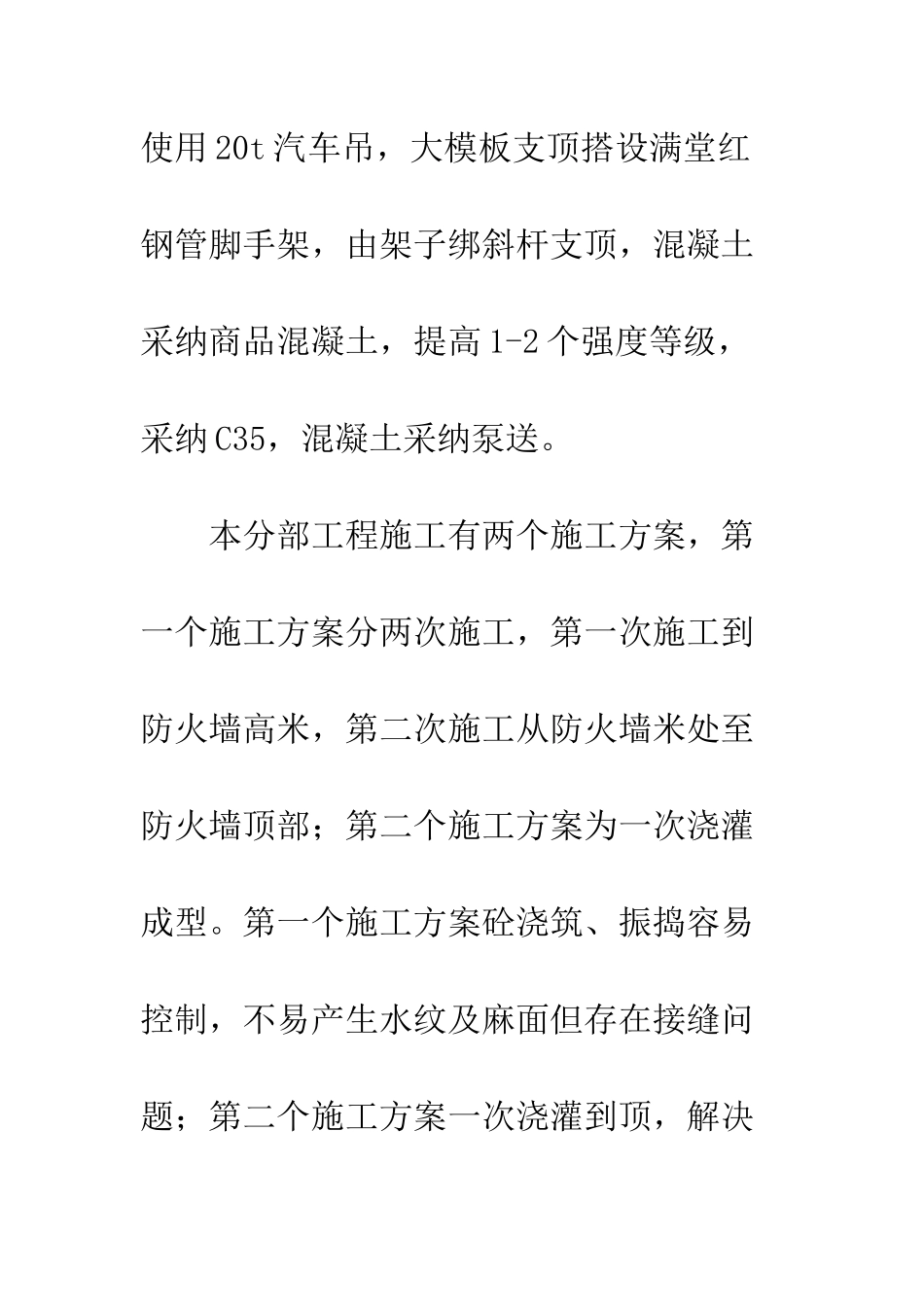

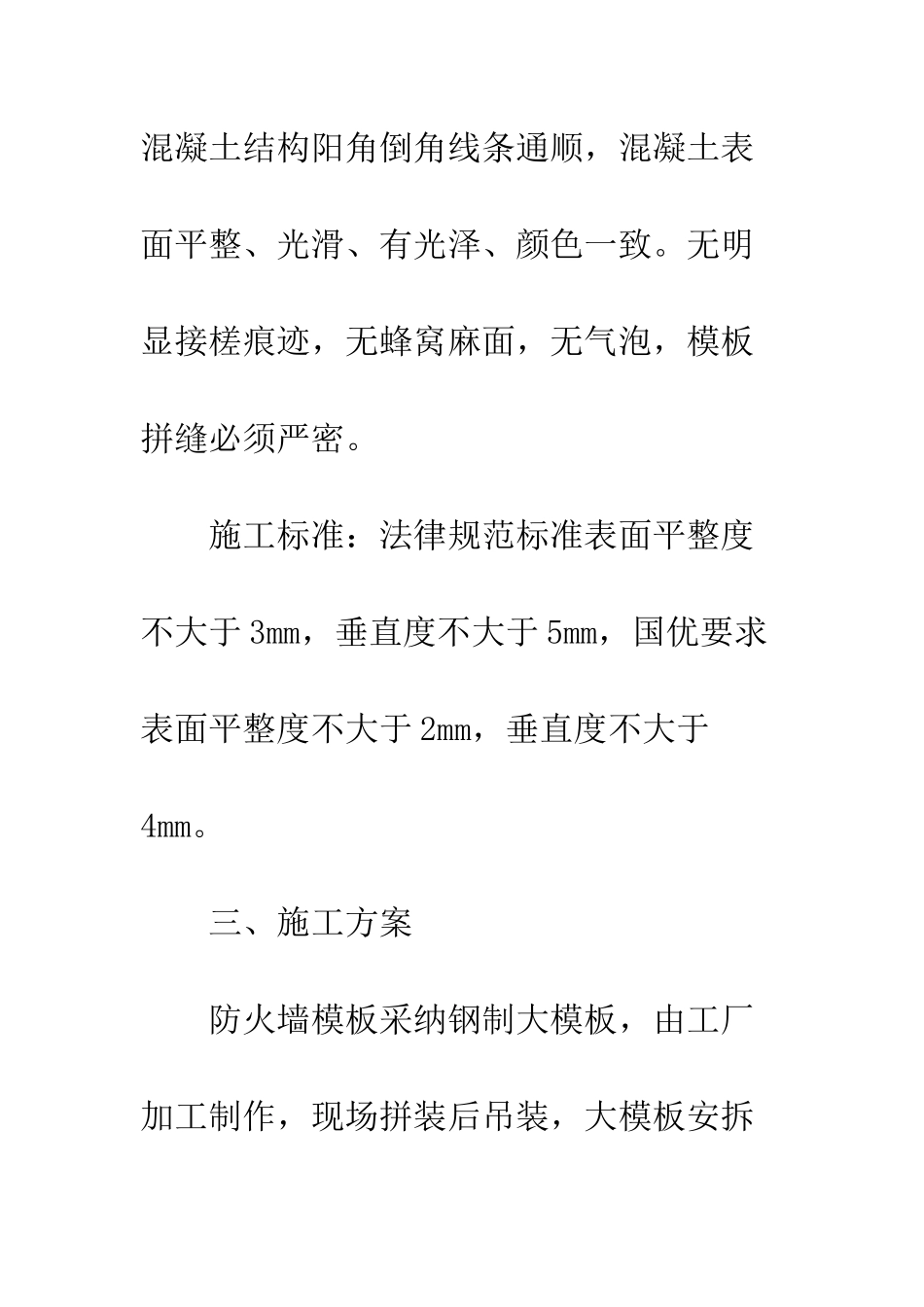

变电站防火墙施工方案 变电站防火墙施工方案 一、工程概况: 北京通州 500kV 变电站主变区域设有 7道钢筋混凝土全现浇防火墙,每道防火墙长 15m、高米、墙厚,并且防火墙设有两道600×600mm 附墙柱,施工工艺要求为镜面混凝土。 二、施工质量标准 观感标准:确保防火墙几何尺寸准确,混凝土结构阳角倒角线条通顺,混凝土表面平整、光滑、有光泽、颜色一致。无明显接槎痕迹,无蜂窝麻面,无气泡,模板拼缝必须严密。 施工标准:法律规范标准表面平整度不大于 3mm,垂直度不大于 5mm,国优要求表面平整度不大于 2mm,垂直度不大于4mm。 三、施工方案 防火墙模板采纳钢制大模板,由工厂加工制作,现场拼装后吊装,大模板安拆使用 20t 汽车吊,大模板支顶搭设满堂红钢管脚手架,由架子绑斜杆支顶,混凝土采纳商品混凝土,提高 1-2 个强度等级,采纳 C35,混凝土采纳泵送。 本分部工程施工有两个施工方案,第一个施工方案分两次施工,第一次施工到防火墙高米,第二次施工从防火墙米处至防火墙顶部;第二个施工方案为一次浇灌成型。第一个施工方案砼浇筑、振捣容易控制,不易产生水纹及麻面但存在接缝问题;第二个施工方案一次浇灌到顶,解决了施工缝问题但混凝土自由坍落度不易控制,混凝土容易产生离析,在施工中采纳Φ150 帆布溜管下料,将自由坍落度控制在3m 以内,以减少混凝土离析问题。 防火墙钢筋施工 防火墙钢筋绑扎前应做好抄平放线工作,注意水平标高,弹防火墙外皮尺寸线,按线布置钢筋,防火墙插铁下端用 90°弯钩与带形基础钢筋网片进行绑扎,两侧设缆绳固定。防火墙钢筋搭接时,应根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。 绑扎前先整理调直下一层伸出的搭接筋,并将锈皮、水泥浆等污垢清除洁净。根据标高检查下层伸出的搭接筋处砼表面标高是否符合图纸要求,如有松散不实和浮浆之处,要剔除,清理洁净。 防火墙竖向钢筋接头,采纳绑扎接头,接头位置 50 错开,错开距离大于倍的搭接长度。墙体钢筋搭接长度必须按《砼结构工程施工质量验收法律规范 GB5024》表最小搭接长度并乘以两个系数执行。附墙柱钢筋大于 φ22 采纳直螺纹连接,其相临接头应错开 35d 且大于 500 毫米。 调整施工缝处钢筋后,计算整柱箍筋数量,按箍筋接口循环错开方式套入主筋,柱内钢筋最低机械接头距接茬 750mm,连接好后划箍筋位置线绑扎箍筋,主筋上安装环形塑料垫...
