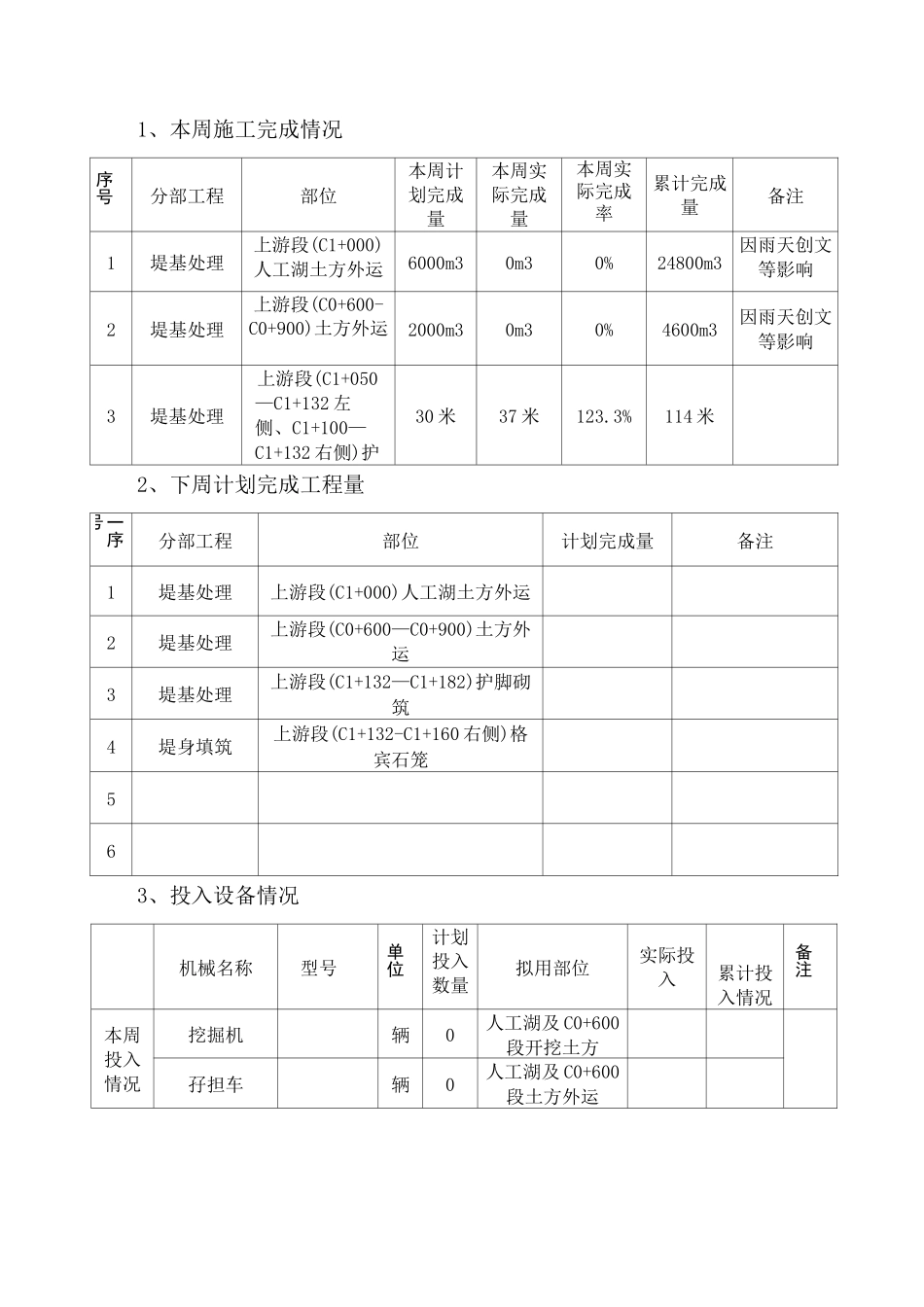

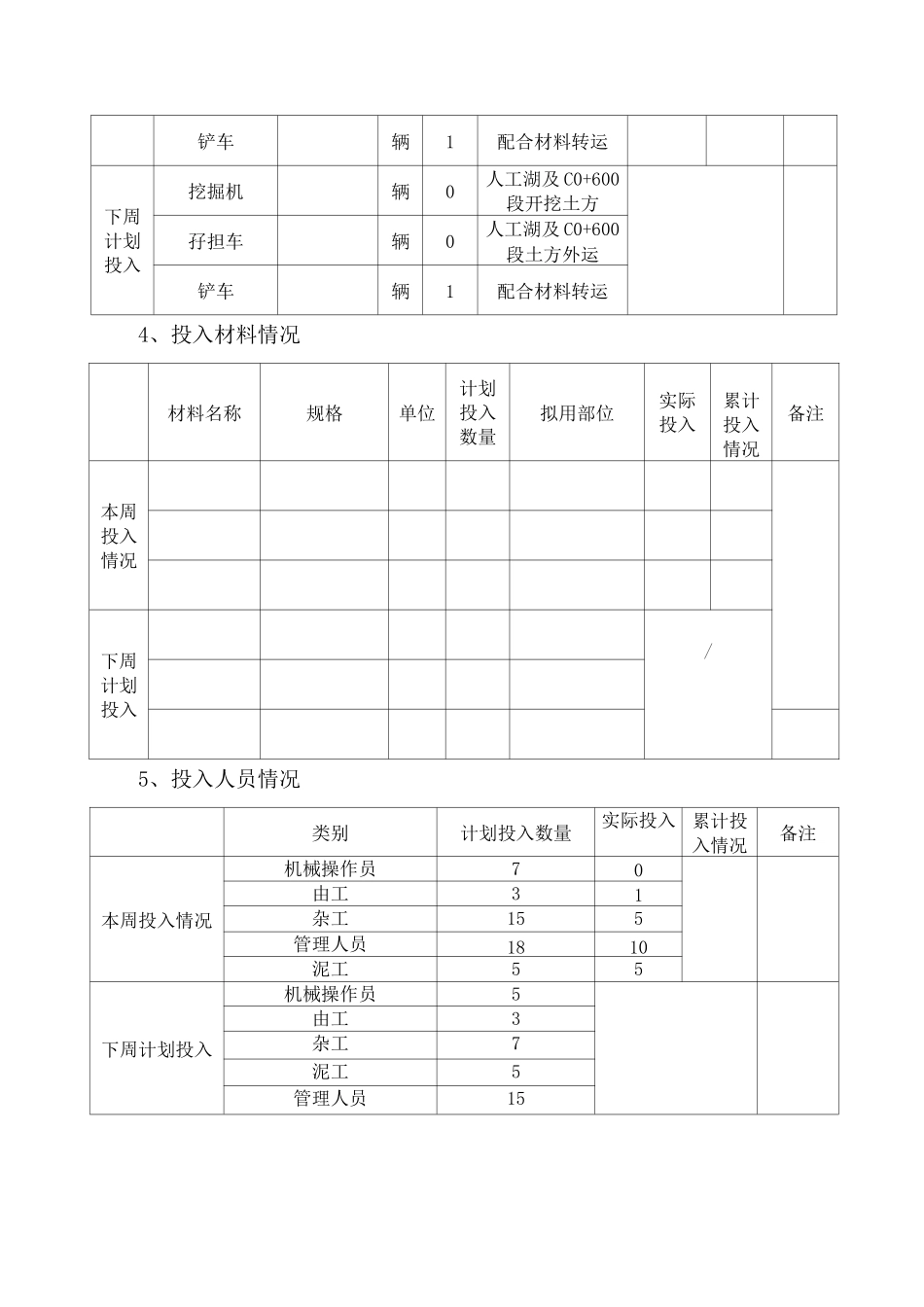

四清河整治工程(二期)施工周报第 7 期(总第期)2011 年 9 月 13 日〜2011 年 9 月 19 日北京通成达水务建设有限公司2011 年 9 月 19 日1、本周施工完成情况序号分部工程部位本周计划完成量本周实际完成量本周实际完成率累计完成量备注1堤基处理上游段(C1+000)人工湖土方外运6000m30m30%24800m3因雨天创文等影响2堤基处理上游段(C0+600-C0+900)土方外运2000m30m30%4600m3因雨天创文等影响3堤基处理上游段(C1+050—C1+132 左侧、C1+100—C1+132 右侧)护脚砌筑30 米37 米123.3%114 米2、下周计划完成工程量一序号分部工程部位计划完成量备注1堤基处理上游段(C1+000)人工湖土方外运2堤基处理上游段(C0+600—C0+900)土方外运3堤基处理上游段(C1+132—C1+182)护脚砌筑4堤身填筑上游段(C1+132-C1+160 右侧)格宾石笼563、投入设备情况机械名称型号单位计划投入数量拟用部位实际投入累计投入情况备注本周投入情况挖掘机辆0人工湖及 C0+600段开挖土方孖担车辆0人工湖及 C0+600段土方外运铲车辆1配合材料转运下周计划投入挖掘机辆0人工湖及 C0+600段开挖土方孖担车辆0人工湖及 C0+600段土方外运铲车辆1配合材料转运4、投入材料情况材料名称规格单位计划投入数量拟用部位实际投入累计投入情况备注本周投入情况下周计划投入/5、投入人员情况类别计划投入数量实际投入累计投入情况备注本周投入情况机械操作员70由工31杂工155管理人员1810泥工55下周计划投入机械操作员5由工3杂工7泥工5管理人员156、上周例会情况综述(特别说明未完成任务的原因):7、对上周例会问题的解决情况基本落实。8、下周计划完成的保证措施、质量控制措施、安全措施等:(1)进度保证措施:(1)保证人、财、物,满足工程需要.我公司将保证本标书所列施工队伍、管理人员、技术人员、机械设备按时进场展开施工,并准备充分的进场资金,购买原材料、零配件,为保证工期打好坚实的物质基础。(2)加强工序衔接,杜绝安全与质量事故的发生,保证工程顺利进展。(3)严格按施工组织设计、计划科学组织施工,每月进行检查,通报进度、质量情况,分析问题,找出差距,及时调整计划及劳动力机械配备,确保形象进度.(4)作好关键项目施工,对关键线路上的工程项目按有效工日控制,并据此配备机械和人员,以保证关键项目按期完成。(5)调配非关键性项目的施工,做到均衡施工。(6)加强同甲方、监理、设计单位和当地居民、政府的联系及协作,努力创造一个良好的施工环...
