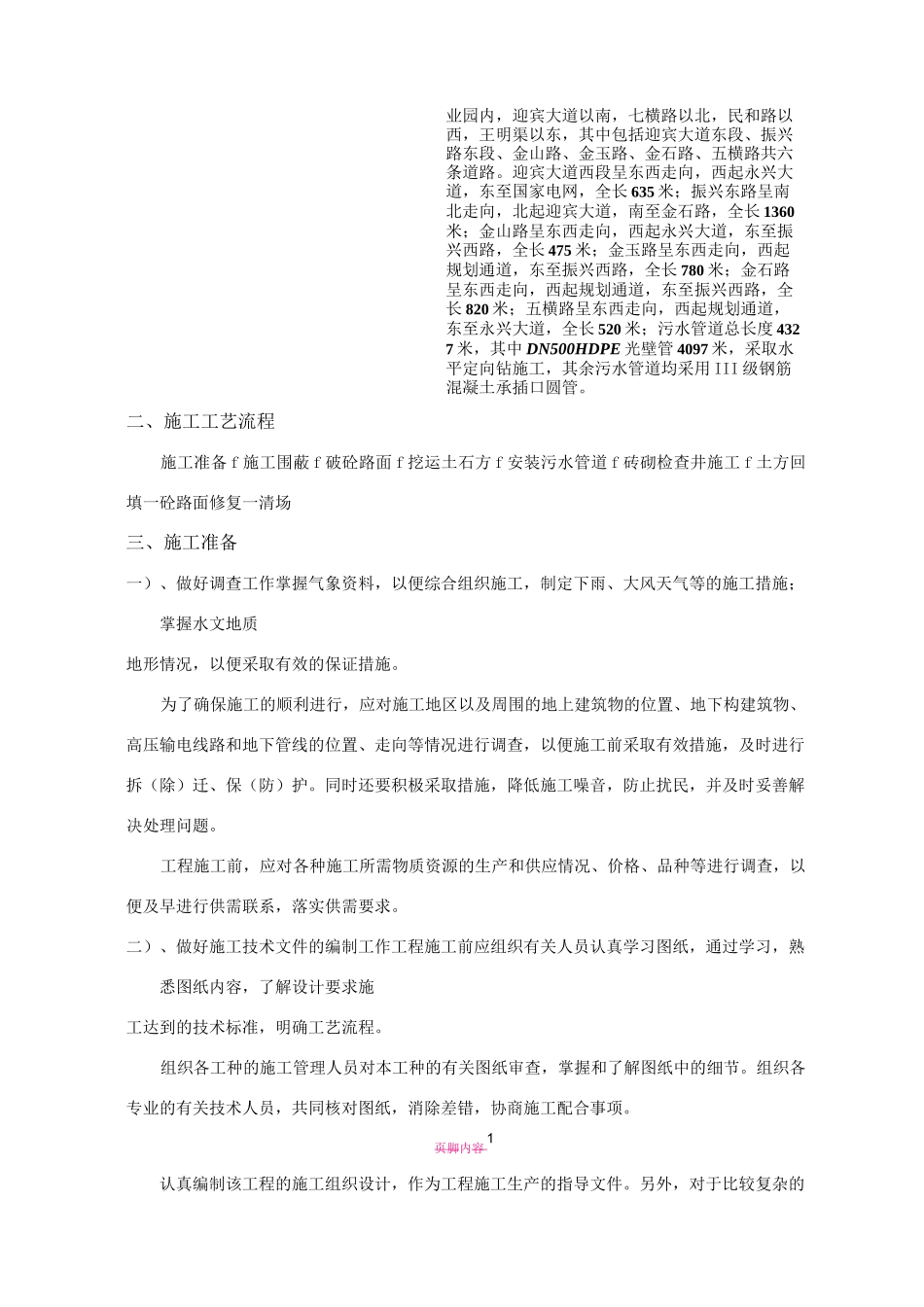

松滋市城东污水处理厂及配套管网工程(城东工业园污水管网二期)标段二编制:审核:批准:—页脚内容 1一、工程概况本工程位于松滋市城东工业园内,迎宾大道以南,七横路以北,民和路以西,王明渠以东,其中包括迎宾大道东段、振兴路东段、金山路、金玉路、金石路、五横路共六条道路。迎宾大道西段呈东西走向,西起永兴大道,东至国家电网,全长 635 米;振兴东路呈南北走向,北起迎宾大道,南至金石路,全长 1360米;金山路呈东西走向,西起永兴大道,东至振兴西路,全长 475 米;金玉路呈东西走向,西起规划通道,东至振兴西路,全长 780 米;金石路呈东西走向,西起规划通道,东至振兴西路,全长 820 米;五横路呈东西走向,西起规划通道,东至永兴大道,全长 520 米;污水管道总长度 4327 米,其中 DN500HDPE 光壁管 4097 米,采取水平定向钻施工,其余污水管道均采用 III 级钢筋混凝土承插口圆管。二、施工工艺流程施工准备 f 施工围蔽 f 破砼路面 f 挖运土石方 f 安装污水管道 f 砖砌检查井施工 f 土方回填一砼路面修复一清场三、施工准备一)、做好调查工作掌握气象资料,以便综合组织施工,制定下雨、大风天气等的施工措施;掌握水文地质地形情况,以便采取有效的保证措施。为了确保施工的顺利进行,应对施工地区以及周围的地上建筑物的位置、地下构建筑物、高压输电线路和地下管线的位置、走向等情况进行调查,以便施工前采取有效措施,及时进行拆(除)迁、保(防)护。同时还要积极采取措施,降低施工噪音,防止扰民,并及时妥善解决处理问题。工程施工前,应对各种施工所需物质资源的生产和供应情况、价格、品种等进行调查,以便及早进行供需联系,落实供需要求。二)、做好施工技术文件的编制工作工程施工前应组织有关人员认真学习图纸,通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。组织各工种的施工管理人员对本工种的有关图纸审查,掌握和了解图纸中的细节。组织各专业的有关技术人员,共同核对图纸,消除差错,协商施工配合事项。页脚内容 1认真编制该工程的施工组织设计,作为工程施工生产的指导文件。另外,对于比较复杂的分部分项工程,必须编制针对性强的施工方案以指导施工,确保质量与安全。三)、做好建筑材料的准备根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,作好备料、供料和确定仓库、堆场面积及组织运输的依...
