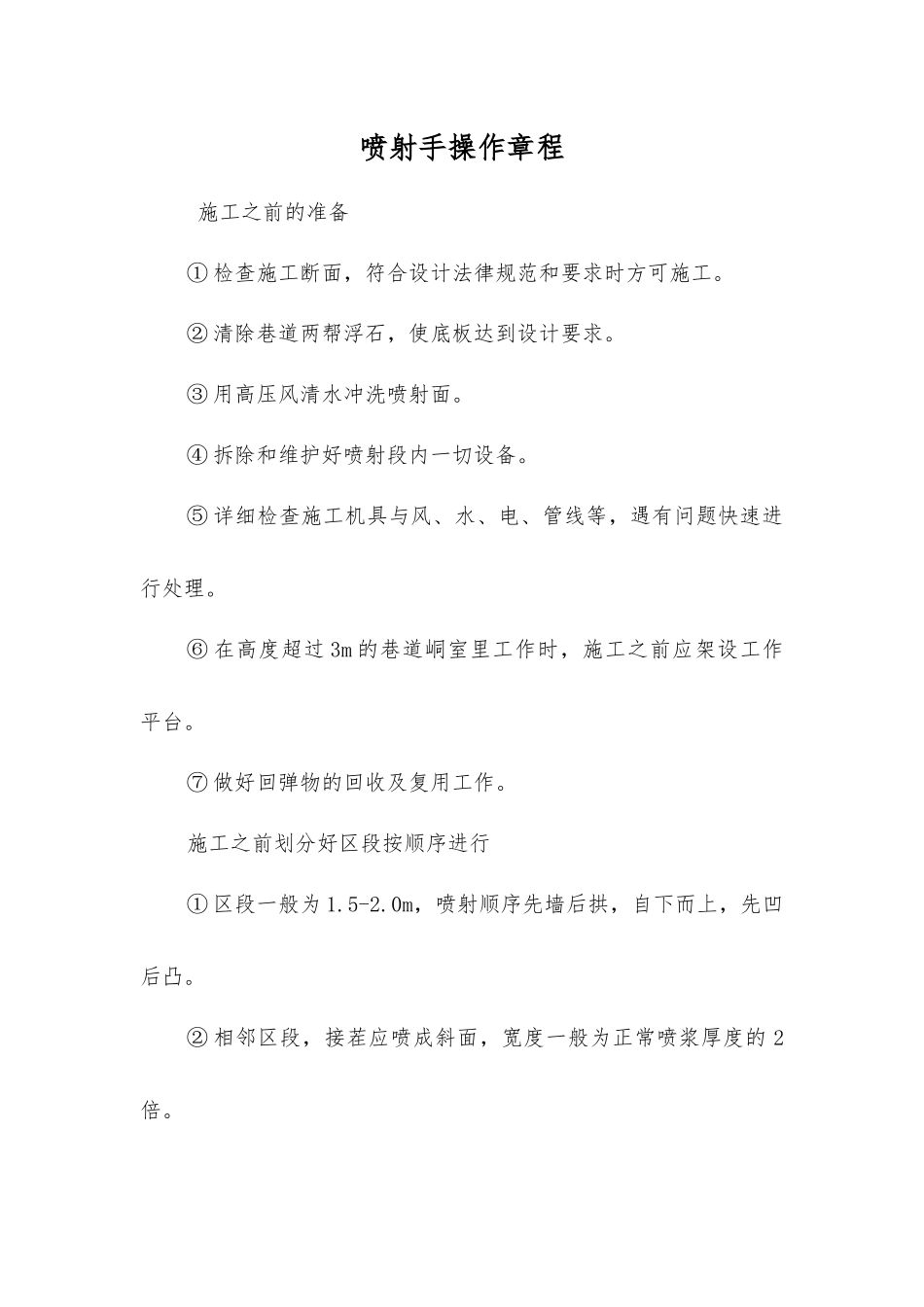

喷射手操作章程 施工之前的准备① 检查施工断面,符合设计法律规范和要求时方可施工
② 清除巷道两帮浮石,使底板达到设计要求
③ 用高压风清水冲洗喷射面
④ 拆除和维护好喷射段内一切设备
⑤ 详细检查施工机具与风、水、电、管线等,遇有问题快速进行处理
⑥ 在高度超过 3m 的巷道峒室里工作时,施工之前应架设工作平台
⑦ 做好回弹物的回收及复用工作
施工之前划分好区段按顺序进行① 区段一般为 1
0m,喷射顺序先墙后拱,自下而上,先凹后凸
② 相邻区段,接茬应喷成斜面,宽度一般为正常喷浆厚度的 2倍
喷射手喷射前做到下述几点:① 检查喷头联结部是否严密,有漏网、漏水等问题要进行处理
② 施工之前应详细检查输料管、水环及其联结磨损程度,发现磨损过度应当立即更换
③ 工作结束后应当立即将喷射工具洗洁净妥善保管
喷射手工作中遵守下述规定:① 喷头应距喷射面 1
② 喷头应与喷射面保持垂直,如遇裂缝,低凹处应该先喷平后再正常作业
③ 喷头应以螺旋形一圈压半圈的顺序缓慢进行
④ 工作中如突然发生堵管、停风、停电等情况应当立即关闭水门,喷头朝下放置以防压力水倒流管内
5、喷射作业中应当严格控制水灰比,保证砼表面平整,潮湿且有光泽、粘性、密实性好,无干斑,滑流现象
工作中假如发现砼表面干噪、松散、滑移、裂纹等应当及时清除补喷
6、喷射厚度超过 100mm 时应实行分层喷射,遵守下述规定:① 砼一次喷射厚度墙可达到 70-100mm,拱顶部 30-50mm
② 进行二次喷射时,应在第一层喷射 2 小时后进行,补喷时先喷水然后正常喷射
7、喷射完 2-4 小时后立即进行洒水养生
8、喷射中风压应随输料远近而变,一般风压应控制在 0
