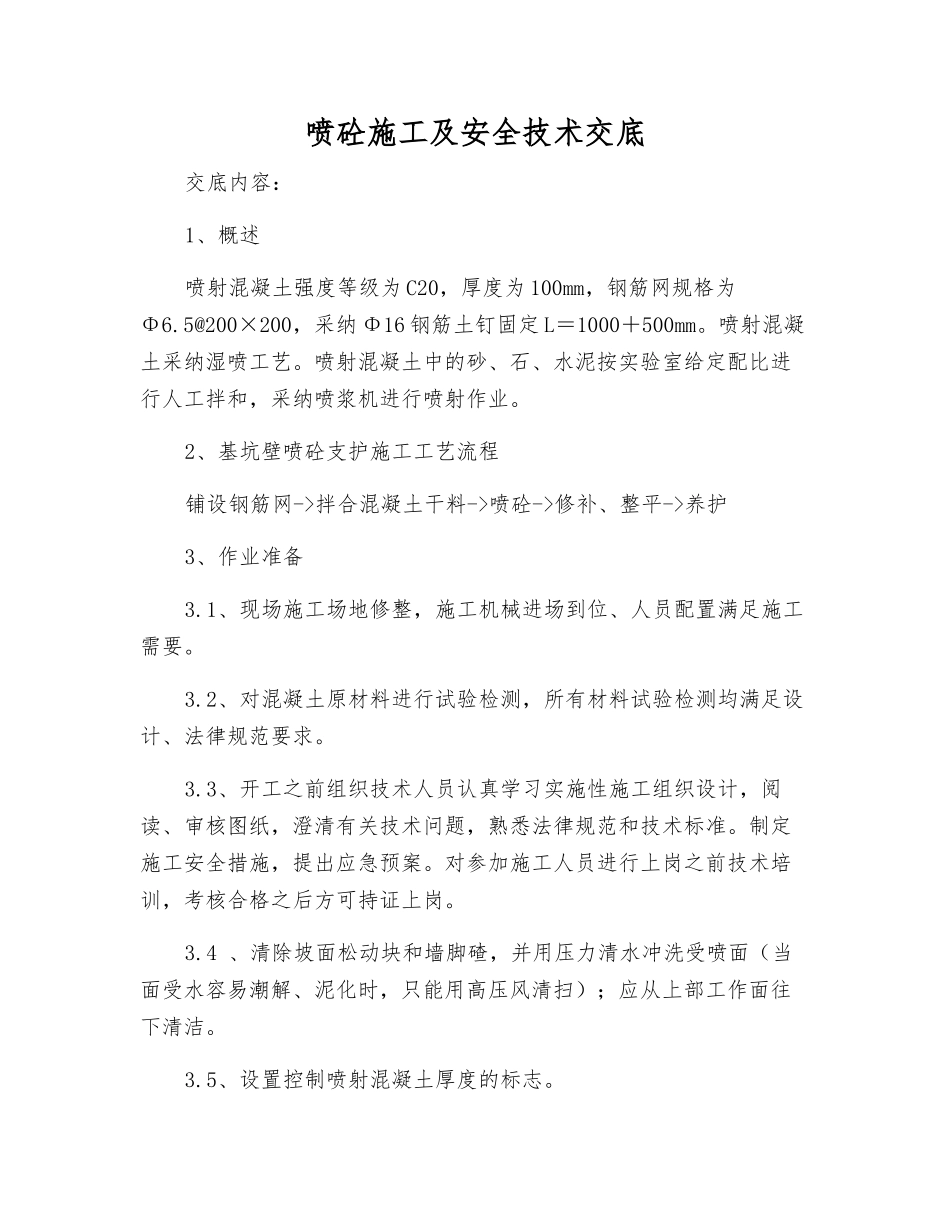

喷砼施工及安全技术交底交底内容:1、概述喷射混凝土强度等级为 C20,厚度为 100mm,钢筋网规格为Φ6
5@200×200,采纳 Φ16 钢筋土钉固定 L=1000+500mm
喷射混凝土采纳湿喷工艺
喷射混凝土中的砂、石、水泥按实验室给定配比进行人工拌和,采纳喷浆机进行喷射作业
2、基坑壁喷砼支护施工工艺流程铺设钢筋网->拌合混凝土干料->喷砼->修补、整平->养护3、作业准备3
1、现场施工场地修整,施工机械进场到位、人员配置满足施工需要
2、对混凝土原材料进行试验检测,所有材料试验检测均满足设计、法律规范要求
3、开工之前组织技术人员认真学习实施性施工组织设计,阅读、审核图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全措施,提出应急预案
对参加施工人员进行上岗之前技术培训,考核合格之后方可持证上岗
4 、清除坡面松动块和墙脚碴,并用压力清水冲洗受喷面(当面受水容易潮解、泥化时,只能用高压风清扫);应从上部工作面往下清洁
5、设置控制喷射混凝土厚度的标志
6、检查机具设备和风、水、电等管线路,并试运转,喷射机应具备良好的密封性能,输料连续、均匀,附属机具的技术条件应能满足喷射作业需要

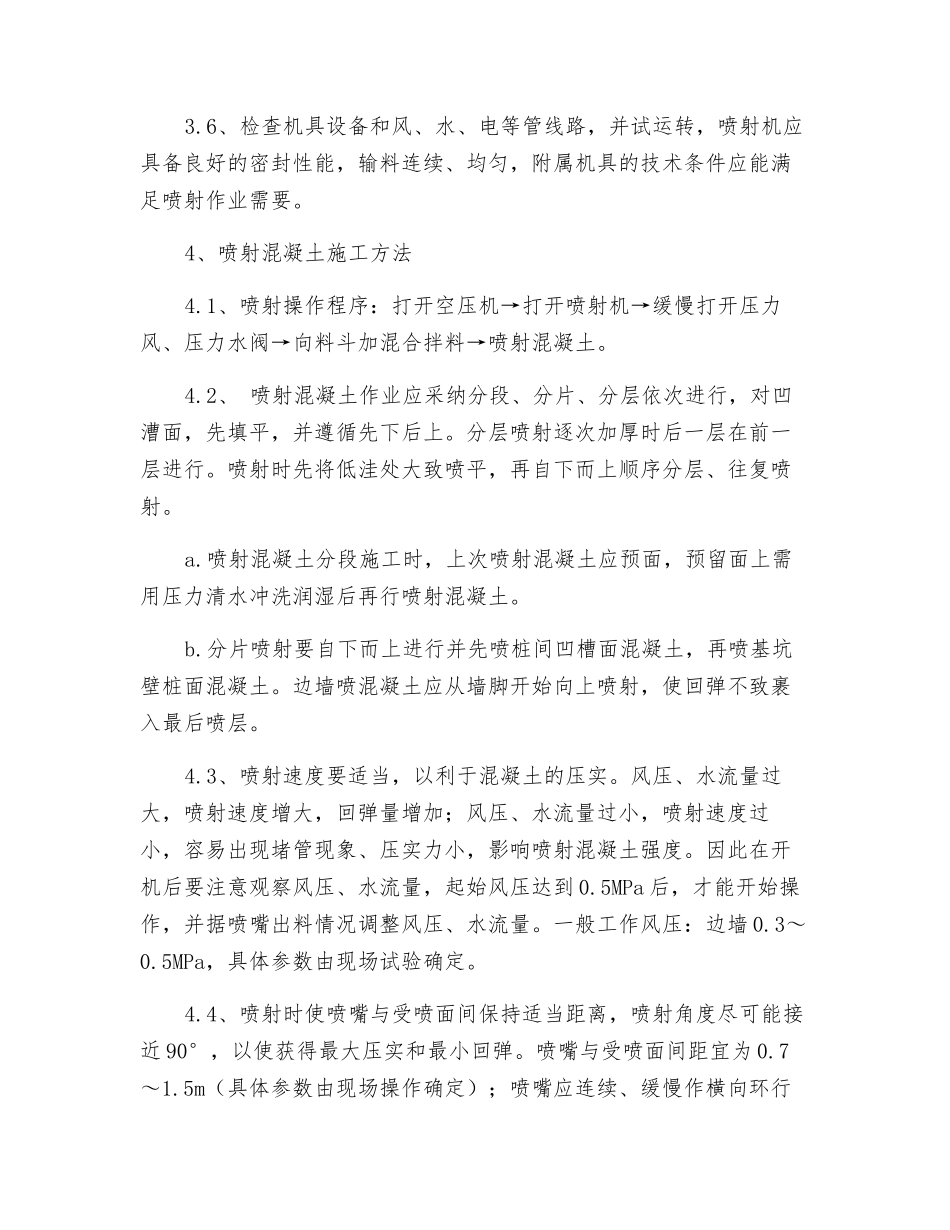

4、喷射混凝土施工方法4
1、喷射操作程序:打开空压机→打开喷射机→缓慢打开压力风、压力水阀→向料斗加混合拌料→喷射混凝土
2、 喷射混凝土作业应采纳分段、分片、分层依次进行,对凹漕面,先填平,并遵循先下后上
分层喷射逐次加厚时后一层在前一层进行
喷射时先将低洼处大致喷平,再自下而上顺序分层、往复喷射
喷射混凝土分段施工时,上次喷射混凝土应预面,预留面上需用压力清水冲洗润湿后再行喷射混凝土
分片喷射要自下而上进行并先喷桩间凹槽面混凝土,再喷基坑壁桩面混凝土
边墙喷混凝土应从墙脚开始向上喷射,使回弹不致裹入最后喷层

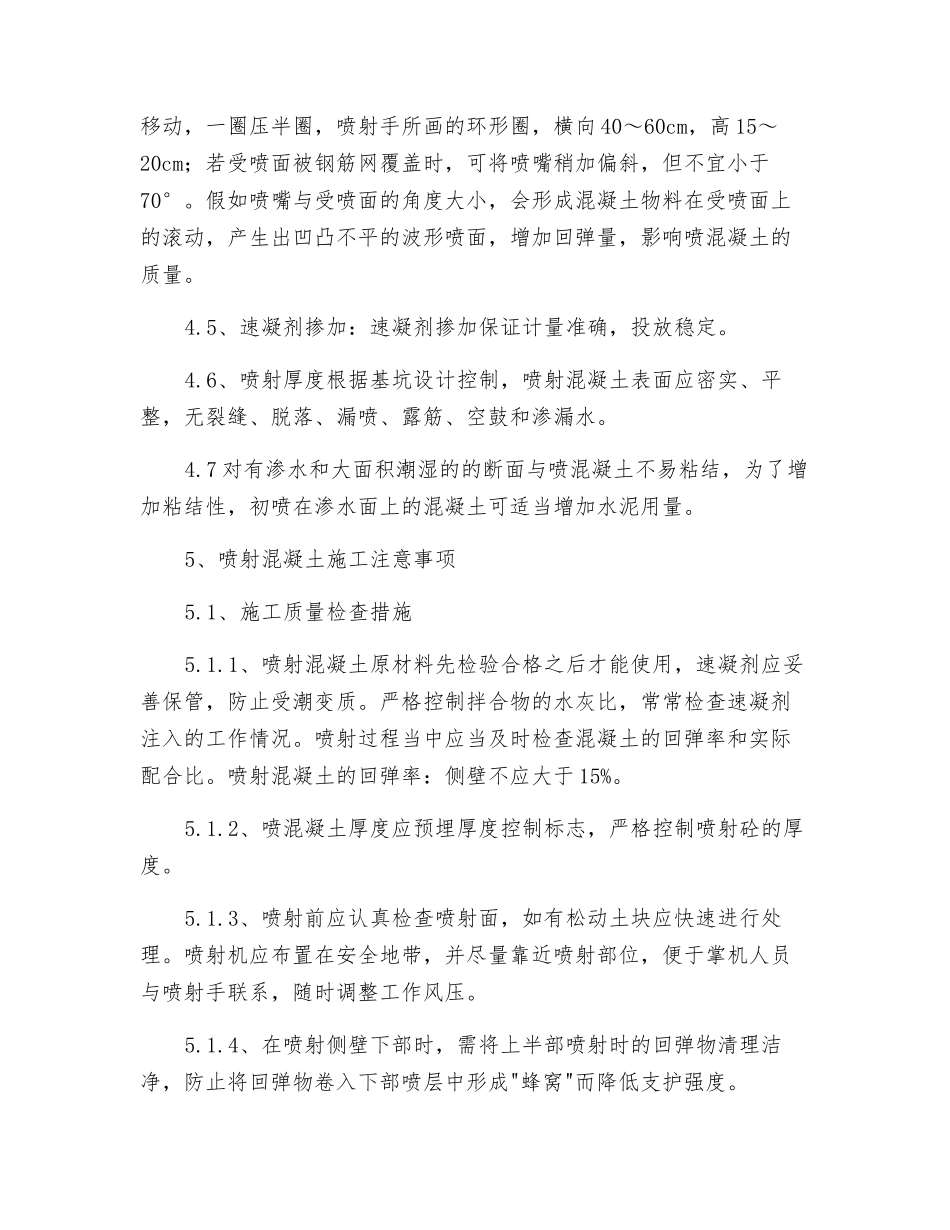

3、喷射速度要适当,以利
