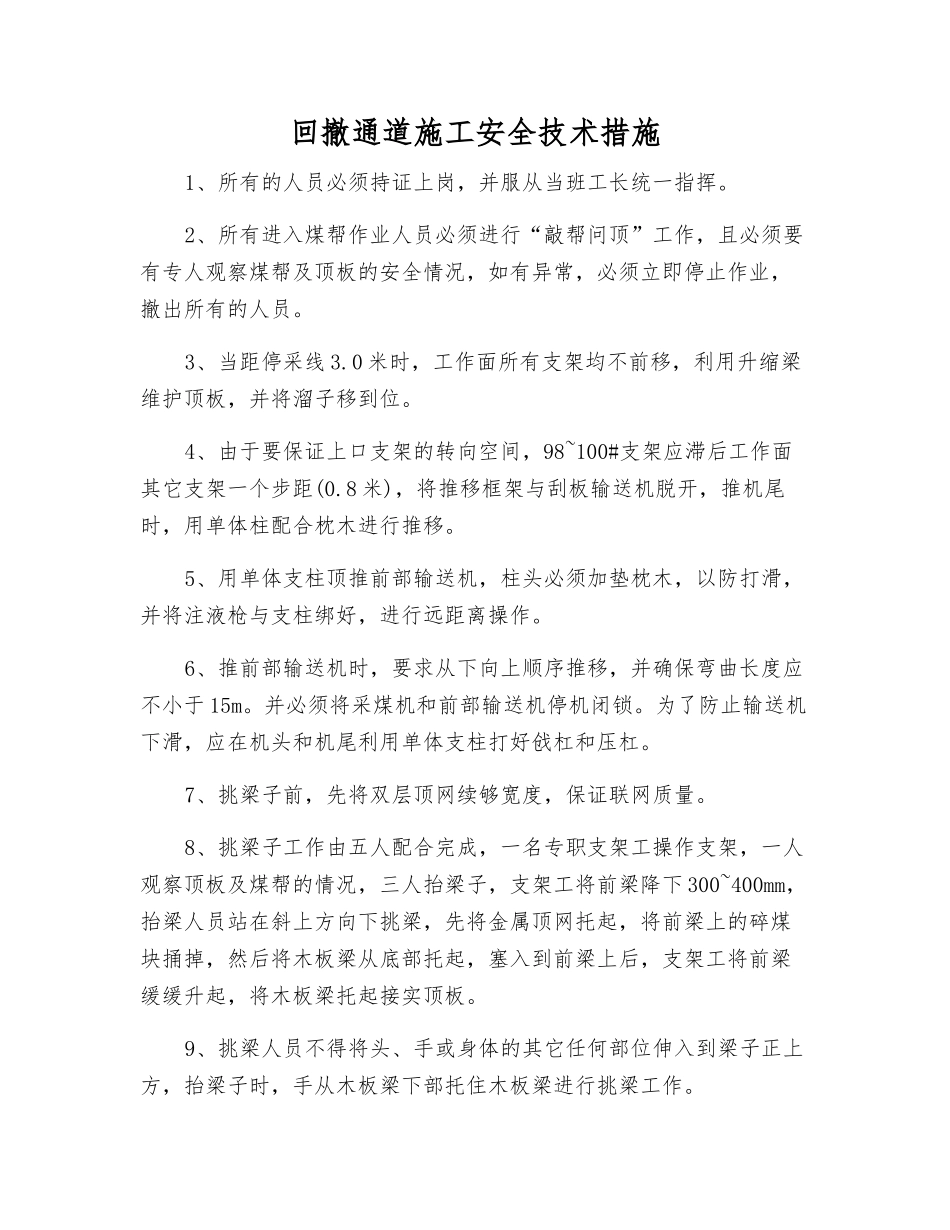

回撤通道施工安全技术措施1、所有的人员必须持证上岗,并服从当班工长统一指挥
2、所有进入煤帮作业人员必须进行“敲帮问顶”工作,且必须要有专人观察煤帮及顶板的安全情况,如有异常,必须立即停止作业,撤出所有的人员
3、当距停采线 3
0 米时,工作面所有支架均不前移,利用升缩梁维护顶板,并将溜子移到位
4、由于要保证上口支架的转向空间,98~100#支架应滞后工作面其它支架一个步距(0
8 米),将推移框架与刮板输送机脱开,推机尾时,用单体柱配合枕木进行推移
5、用单体支柱顶推前部输送机,柱头必须加垫枕木,以防打滑,并将注液枪与支柱绑好,进行远距离操作
6、推前部输送机时,要求从下向上顺序推移,并确保弯曲长度应不小于 15m
并必须将采煤机和前部输送机停机闭锁

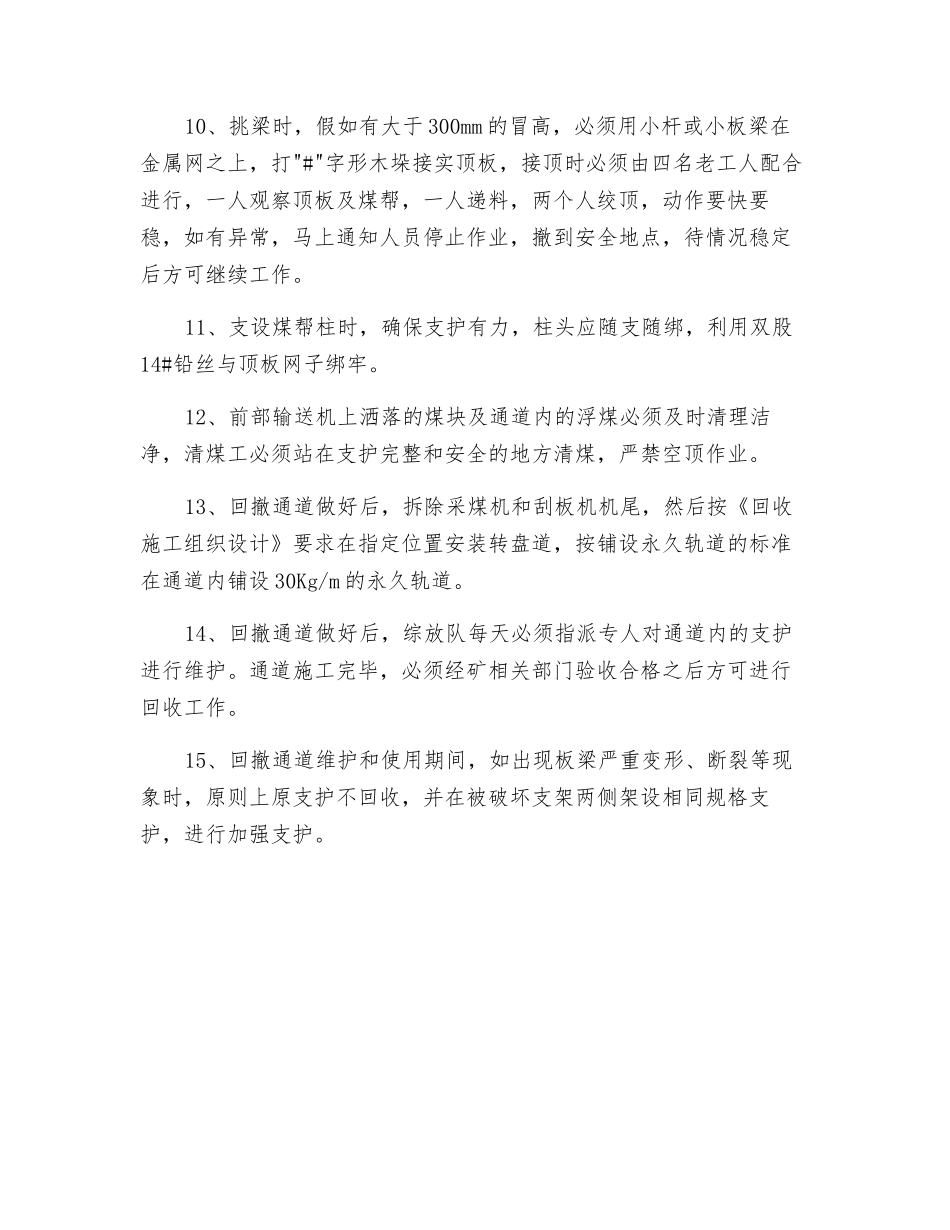

为了防止输送机下滑,应在机头和机尾利用单体支柱打好戗杠和压杠
7、挑梁子前,先将双层顶网续够宽度,保证联网质量
8、挑梁子工作由五人配合完成,一名专职支架工操作支架,一人观察顶板及煤帮的情况,三人抬梁子,支架工将前梁降下 300~400mm,抬梁人员站在斜上方向下挑梁,先将金属顶网托起,将前梁上的碎煤块捅掉,然后将木板梁从底部托起,塞入到前梁上后,支架工将前梁缓缓升起,将木板梁托起接实顶板
9、挑梁人员不得将头、手或身体的其它任何部位伸入到梁子正上方,抬梁子时,手从木板梁下部托住木板梁进行挑梁工作
10、挑梁时,假如有大于 300mm 的冒高,必须用小杆或小板梁在金属网之上,打"#"字形木垛接实顶板,接顶时必须由四名老工人配合进行,一人观察顶板及煤帮,一人递料,两个人绞顶,动作要快要稳,如有异常,马上通知人员停止作业,撤到安全地点,待情况稳定后方可继续工作
11、支设煤帮柱时,确保支护有力,柱头应随支随绑,利用双股14#铅丝与顶板网子绑牢
12、前部输送机上洒落的煤块及通道内的浮煤必须及时清理洁净,清煤工必须站在支护完整
