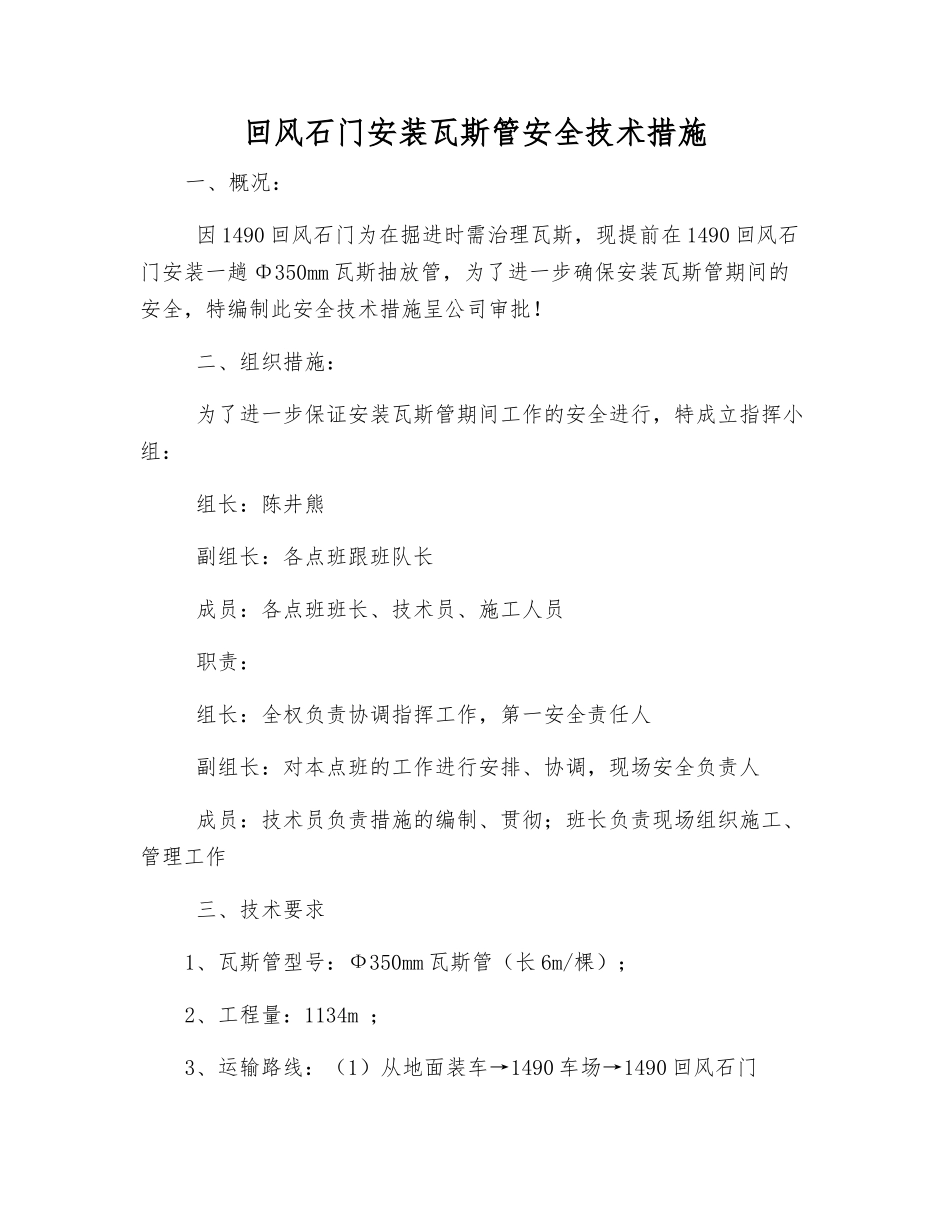

回风石门安装瓦斯管安全技术措施一、概况: 因 1490 回风石门为在掘进时需治理瓦斯,现提前在 1490 回风石门安装一趟 Φ350mm 瓦斯抽放管,为了进一步确保安装瓦斯管期间的安全,特编制此安全技术措施呈公司审批! 二、组织措施: 为了进一步保证安装瓦斯管期间工作的安全进行,特成立指挥小组: 组长:陈井熊 副组长:各点班跟班队长 成员:各点班班长、技术员、施工人员 职责: 组长:全权负责协调指挥工作,第一安全责任人 副组长:对本点班的工作进行安排、协调,现场安全负责人 成员:技术员负责措施的编制、贯彻;班长负责现场组织施工、管理工作 三、技术要求1、瓦斯管型号:Ф350mm 瓦斯管(长 6m/棵);2、工程量:1134m ;3、运输路线:(1)从地面装车→1490 车场→1490 回风石门 (2)1031 下巷→1490 运输石门→1490 回风石门4、准备工作:先准备 Ф350mm 瓦斯管、Ф350mm 瓦斯管所需螺丝、胶垫、油丝绳、扳手等工具、材料安全运送到对接地点,做好一切准备工作。5、施工之前,先将 1490 专用回风石门与回风斜井岔口处的瓦斯管蝶阀关闭再将专用回风石门瓦斯管的堵板螺丝拆下后,进行对接;6、瓦斯管接到 1490 回风石门开口处需安装一个蝶阀,以便以后往前安装时不受影响。7、施工时,抬运和安装瓦斯管时必须要轻拿轻放。8、管路连接时,必须将管内的杂物清理洁净,上好胶垫,螺丝上齐上紧,严禁漏气。9、安装好后的瓦斯管必须吊挂好,吊挂使用钢丝绳,严禁用铁丝或其他材料代替。10、吊挂的钢丝绳直径不小于 Ф12.5mm,并用绳卡卡稳,严禁用钢丝绳打结固定。11、瓦斯管吊挂在风、水管的下方,吊挂高度为底板起 0.5m 以上。12、瓦斯管吊挂必须保证平、直,每隔 3 米处需有一根钢丝绳吊挂,绳头外露长度不超过 50mm。13、安装瓦斯管时,每隔 50m 或遇钻场、煤层处需安设抽放三通(口朝上),同时每隔 300m 安设一个蝶阀,并用堵板堵好,以便以后安装抽放管路时使用。14、在低洼处必须安设放水三通,放水三通的放水口朝下。15、吊挂点必须选择在锚杆上,不得吊挂在网片上。 四、安全措施1、开工之前,班队长必须对工作地点的支护情况、瓦斯情况及运输路线进行全面检查,将工作地点的杂物倒运洁净,确保安装工作的顺利开展;确认无安全隐患后,方可开工。2、安检员、瓦检员随时检查施施工场地点的瓦斯,严禁瓦斯超限作业。3、瓦斯管抬运时必须多人抬运,严禁单人作业。4、抬运时,作业人员必...
