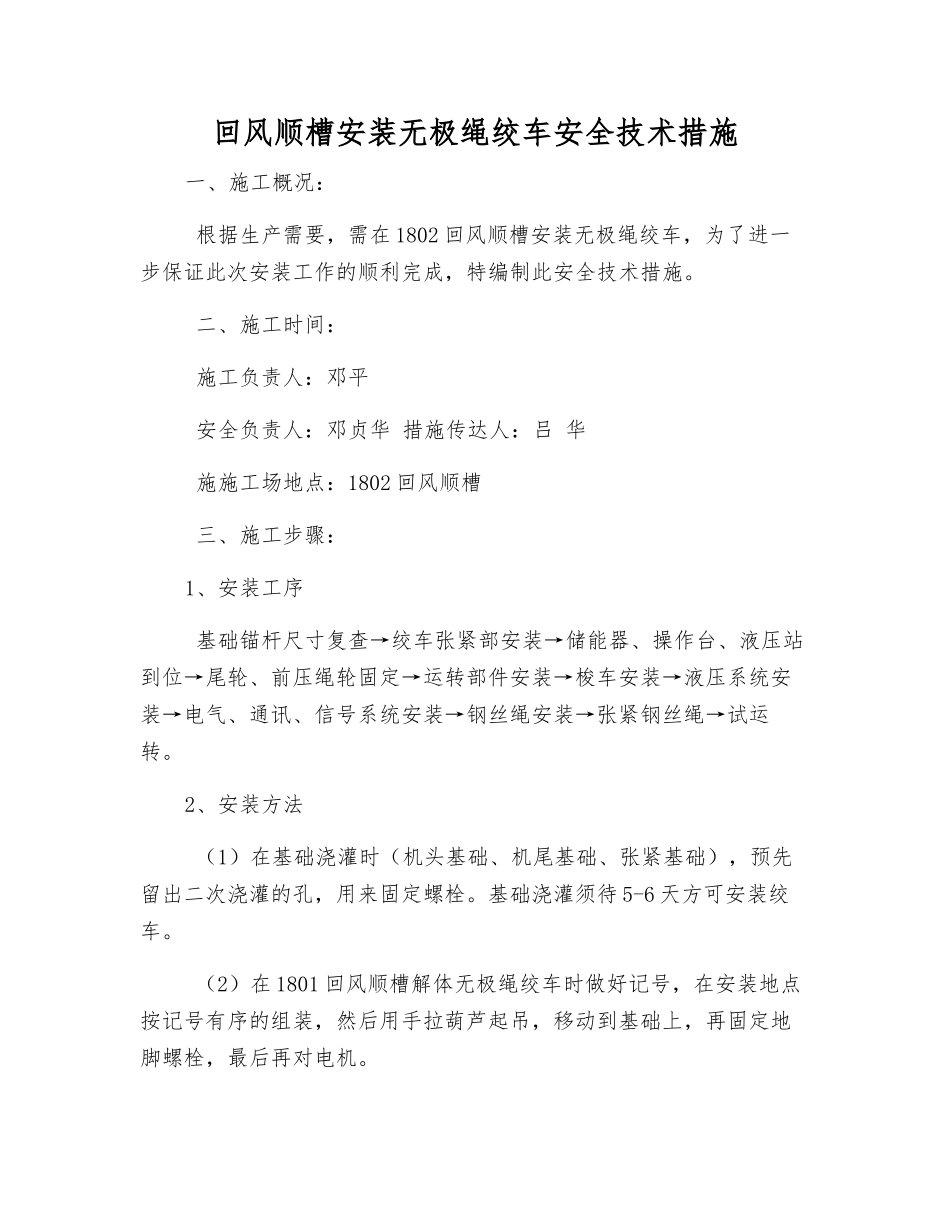

回风顺槽安装无极绳绞车安全技术措施一、施工概况: 根据生产需要,需在 1802 回风顺槽安装无极绳绞车,为了进一步保证此次安装工作的顺利完成,特编制此安全技术措施
二、施工时间: 施工负责人:邓平 安全负责人:邓贞华 措施传达人:吕 华 施施工场地点:1802 回风顺槽 三、施工步骤:1、安装工序 基础锚杆尺寸复查→绞车张紧部安装→储能器、操作台、液压站到位→尾轮、前压绳轮固定→运转部件安装→梭车安装→液压系统安装→电气、通讯、信号系统安装→钢丝绳安装→张紧钢丝绳→试运转
2、安装方法 (1)在基础浇灌时(机头基础、机尾基础、张紧基础),预先留出二次浇灌的孔,用来固定螺栓
基础浇灌须待 5-6 天方可安装绞车
(2)在 1801 回风顺槽解体无极绳绞车时做好记号,在安装地点按记号有序的组装,然后用手拉葫芦起吊,移动到基础上,再固定地脚螺栓,最后再对电机

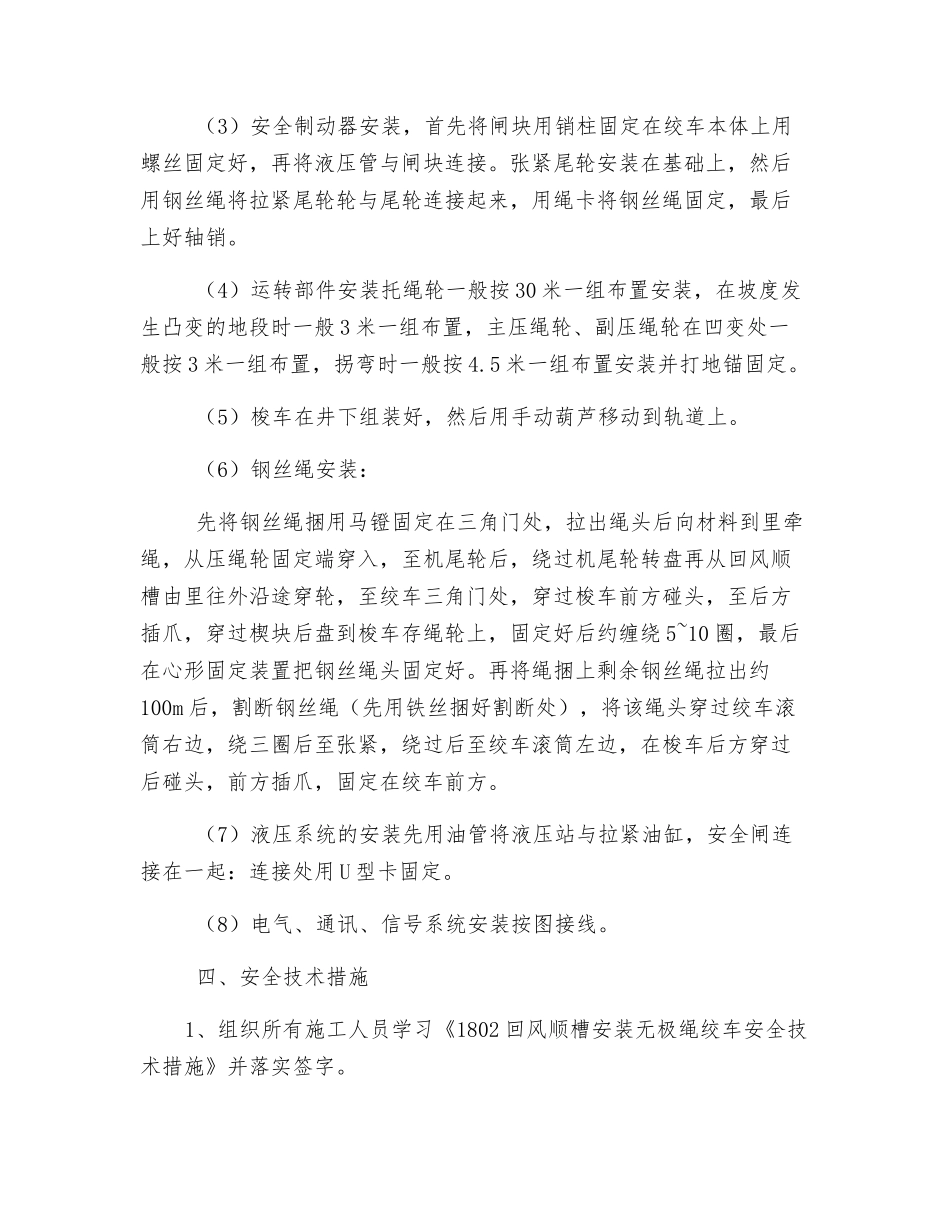

(3)安全制动器安装,首先将闸块用销柱固定在绞车本体上用螺丝固定好,再将液压管与闸块连接
张紧尾轮安装在基础上,然后用钢丝绳将拉紧尾轮轮与尾轮连接起来,用绳卡将钢丝绳固定,最后上好轴销
(4)运转部件安装托绳轮一般按 30 米一组布置安装,在坡度发生凸变的地段时一般 3 米一组布置,主压绳轮、副压绳轮在凹变处一般按 3 米一组布置,拐弯时一般按 4
5 米一组布置安装并打地锚固定
(5)梭车在井下组装好,然后用手动葫芦移动到轨道上
(6)钢丝绳安装: 先将钢丝绳捆用马镫固定在三角门处,拉出绳头后向材料到里牵绳,从压绳轮固定端穿入,至机尾轮后,绕过机尾轮转盘再从回风顺槽由里往外沿途穿轮,至绞车三角门处,穿过梭车前方碰头,至后方插爪,穿过楔块后盘到梭车存绳轮上,固定好后约缠绕 5~10 圈,最后在心形固定装置把钢丝绳头固定好
再将绳捆上剩余钢丝绳拉出约100m 后,割断钢丝绳(先用铁丝捆好割断处),将该绳头穿过绞车滚
