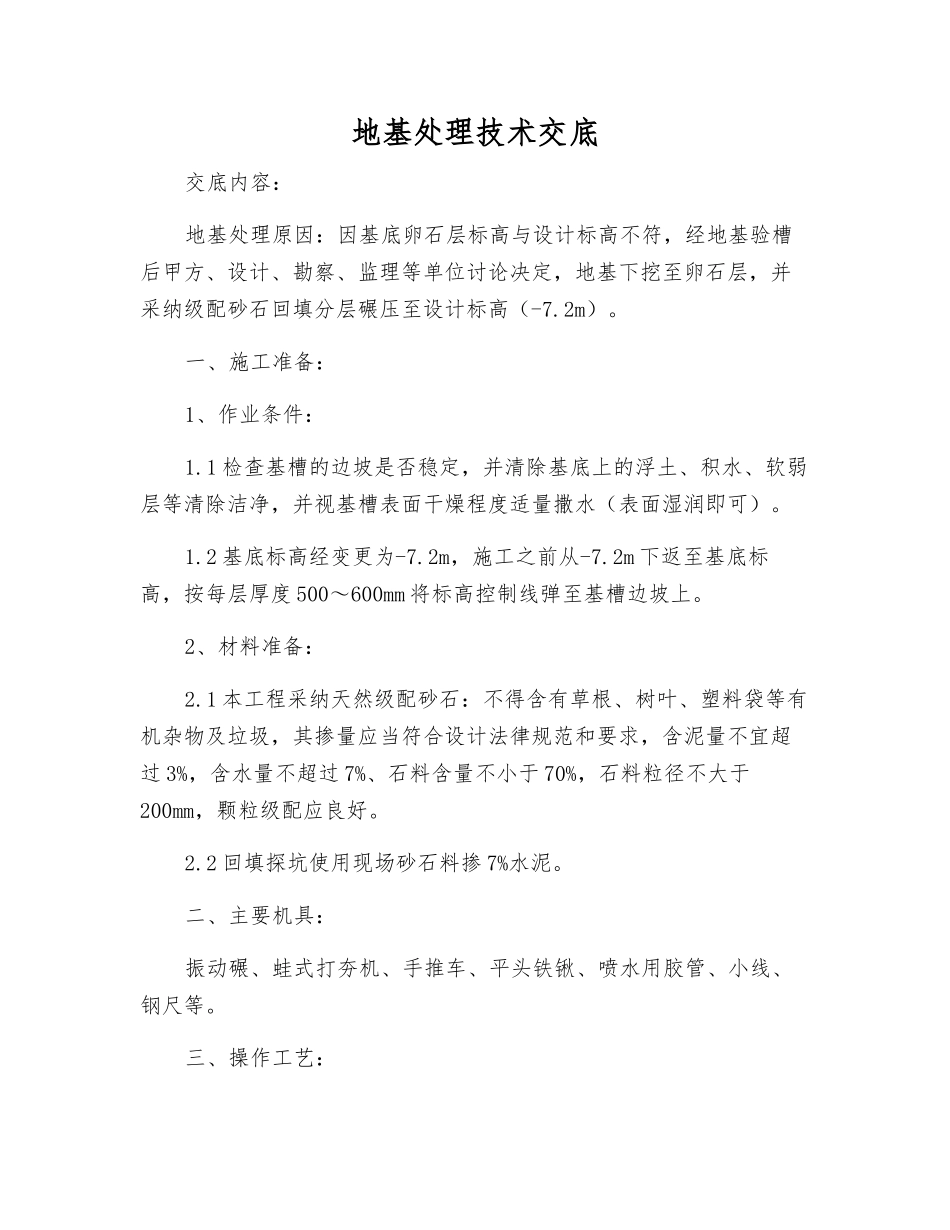

地基处理技术交底交底内容:地基处理原因:因基底卵石层标高与设计标高不符,经地基验槽后甲方、设计、勘察、监理等单位讨论决定,地基下挖至卵石层,并采纳级配砂石回填分层碾压至设计标高(-7
一、施工准备:1、作业条件:1
1 检查基槽的边坡是否稳定,并清除基底上的浮土、积水、软弱层等清除洁净,并视基槽表面干燥程度适量撒水(表面湿润即可)
2 基底标高经变更为-7
2m,施工之前从-7
2m 下返至基底标高,按每层厚度 500~600mm 将标高控制线弹至基槽边坡上
2、材料准备:2
1 本工程采纳天然级配砂石:不得含有草根、树叶、塑料袋等有机杂物及垃圾,其掺量应当符合设计法律规范和要求,含泥量不宜超过 3%,含水量不超过 7%、石料含量不小于 70%,石料粒径不大于200mm,颗粒级配应良好
2 回填探坑使用现场砂石料掺 7%水泥
二、主要机具:振动碾、蛙式打夯机、手推车、平头铁锹、喷水用胶管、小线、钢尺等
三、操作工艺:3
1 基槽内浮土、软弱层等清除完毕,适量撒水后,复测基底标高控制线,以及每层回填厚度控制线是否准确到位
2 对级配砂石进行材料检验,其中砂石配比以及含水量、含泥量等均应达到设计及法律规范的有关规定
3 洒水:铺设级配砂石在碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,表面湿润即可
4 施工应按先深后浅的顺序进行,按边坡上已钉好的控制线,以50~60cm 为一层采纳振动碾往复碾压,碾压不少于 4 遍,四周保证 1:1 放坡,保证碾压密实、到位,其轮距搭接不小于 50cm,边缘和转角碾压不到处采纳蛙式打夯机补夯密实,并保持落距为 400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于 3 遍
5 碾压后各层表面均应压实平整,回填压实至-7
2m 基底标高后,采纳水准仪抄平,3

6 每层压实完毕后,使
