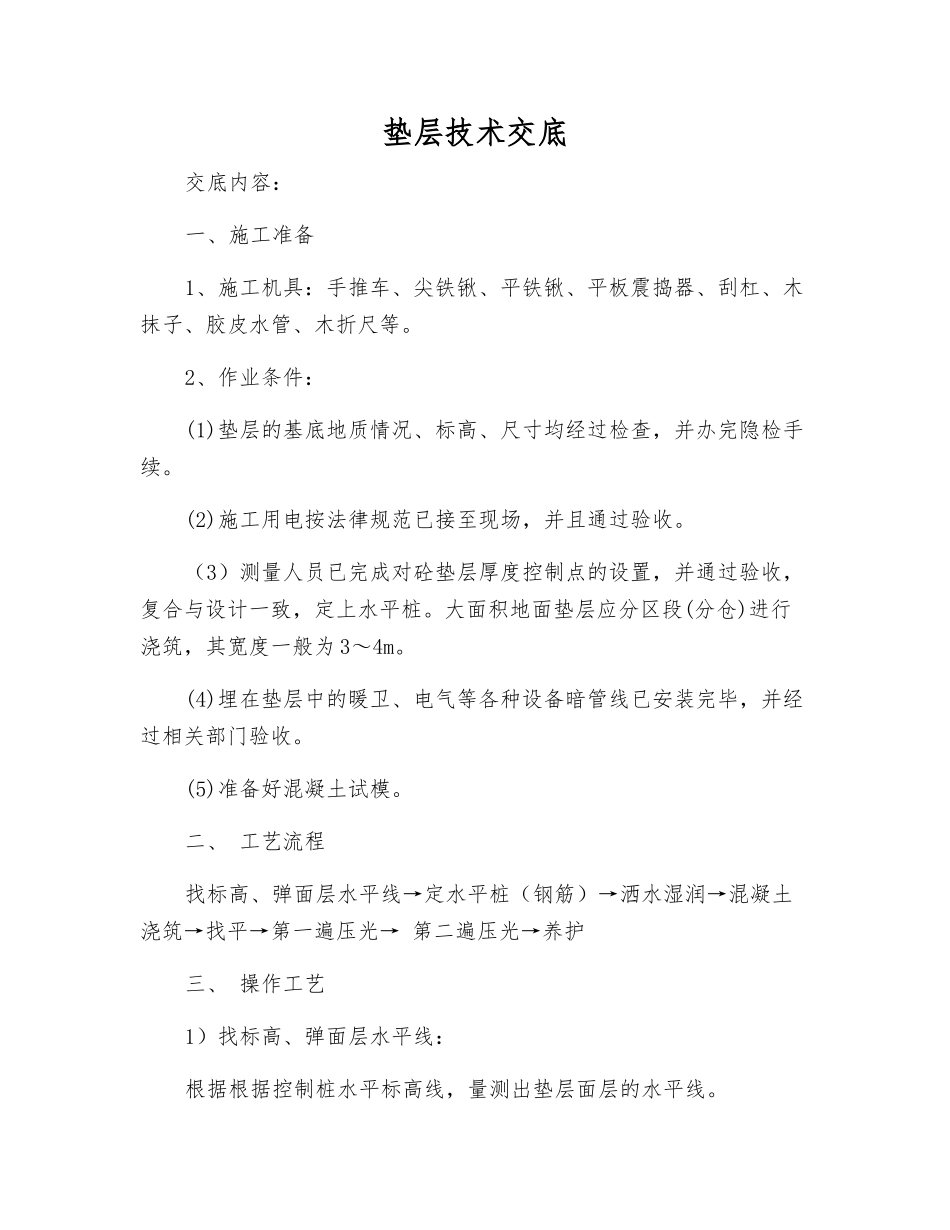

垫层技术交底交底内容:一、施工准备1、施工机具:手推车、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等。2、作业条件:(1)垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。(2)施工用电按法律规范已接至现场,并且通过验收。(3)测量人员已完成对砼垫层厚度控制点的设置,并通过验收,复合与设计一致,定上水平桩。大面积地面垫层应分区段(分仓)进行浇筑,其宽度一般为 3~4m。(4)埋在垫层中的暖卫、电气等各种设备暗管线已安装完毕,并经过相关部门验收。(5)准备好混凝土试模。二、 工艺流程找标高、弹面层水平线→定水平桩(钢筋)→洒水湿润→混凝土浇筑→找平→第一遍压光→ 第二遍压光→养护三、 操作工艺1)找标高、弹面层水平线:根据根据控制桩水平标高线,量测出垫层面层的水平线。2)定水平桩(钢筋):为了进一步保证垫层的平整度,还要做水平桩,以做好的面层水平线为标准每隔 2 米定一个钢筋水平桩,作为浇筑细石混凝土面层厚度的标准。3)洒水湿润:在抹面层之前一天对基层表面进行洒水湿润。4)混凝土浇筑、找平:将混凝土铺浇筑到地面基层上,紧接着用2m 长刮杠顺着钢筋水平桩刮平,然后用滚筒(常用的为直径 20cm,长度 60cm 的混凝土或铁制滚筒,厚度较厚时应用平板振动器)往返、纵横滚压,如有凹处用混凝土填平,直到面层出现泌水现象,再用 2m 长刮杠刮平(操作时均要从前往后倒退着走)。5)第一遍压光:用铁抹子轻轻抹压一遍直到出浆为止。6)第二遍抹压:当面层砂浆初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压。8)养护:面层抹压完 24h 后(有条件时可覆盖塑料薄膜养护)进行浇水养护,每天不得少于 2 次,养护时间一般至少不少于 7d(垫层周围应封闭养护期间禁止进入)。
