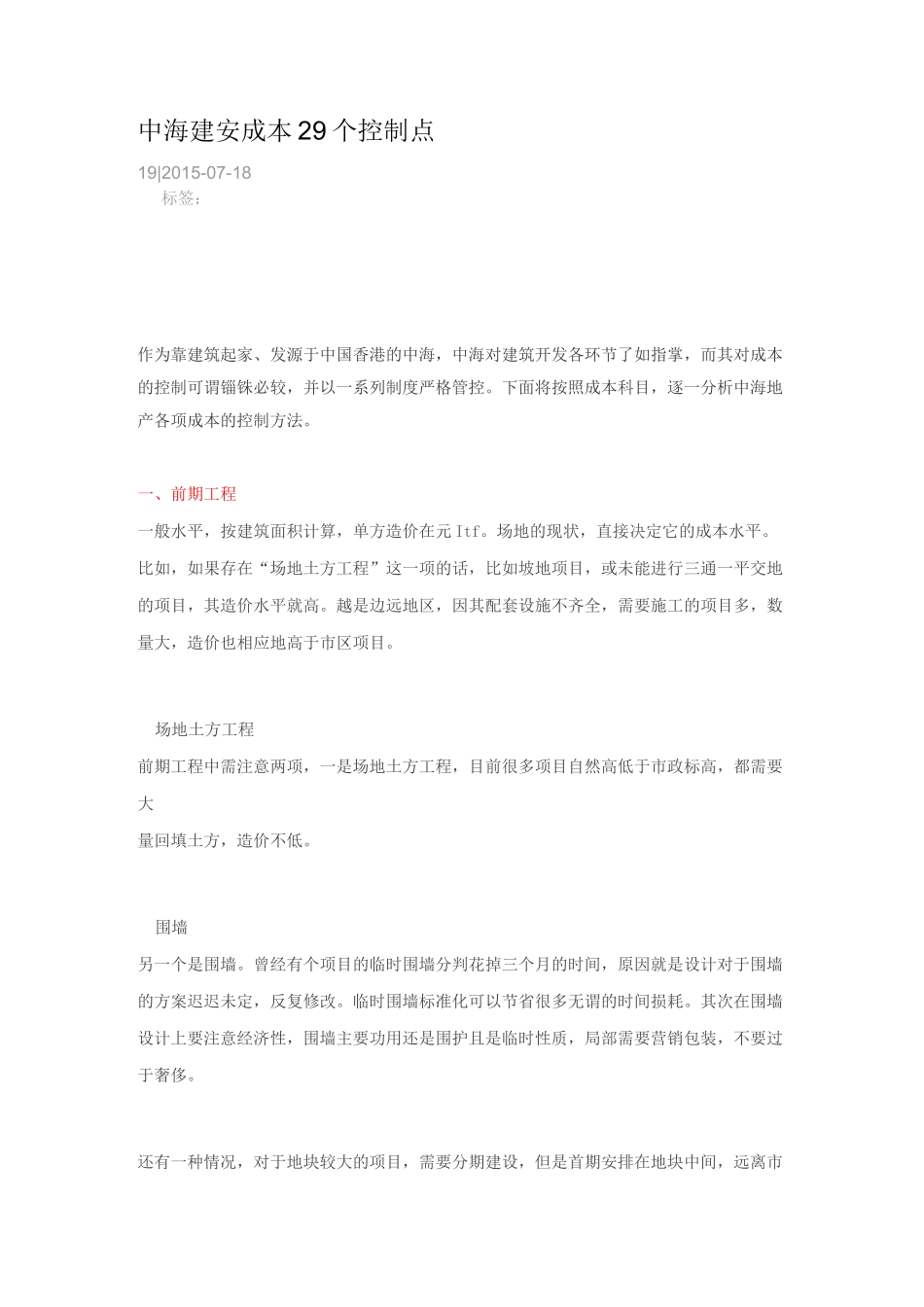

中海建安成本 29 个控制点19|2015-07-18标签:作为靠建筑起家、发源于中国香港的中海,中海对建筑开发各环节了如指掌,而其对成本的控制可谓锱铢必较,并以一系列制度严格管控
下面将按照成本科目,逐一分析中海地产各项成本的控制方法
一、前期工程一般水平,按建筑面积计算,单方造价在元 Itf
场地的现状,直接决定它的成本水平
比如,如果存在“场地土方工程”这一项的话,比如坡地项目,或未能进行三通一平交地的项目,其造价水平就高
越是边远地区,因其配套设施不齐全,需要施工的项目多,数量大,造价也相应地高于市区项目
场地土方工程前期工程中需注意两项,一是场地土方工程,目前很多项目自然高低于市政标高,都需要大量回填土方,造价不低
围墙另一个是围墙
曾经有个项目的临时围墙分判花掉三个月的时间,原因就是设计对于围墙的方案迟迟未定,反复修改
临时围墙标准化可以节省很多无谓的时间损耗
其次在围墙设计上要注意经济性,围墙主要功用还是围护且是临时性质,局部需要营销包装,不要过于奢侈
还有一种情况,对于地块较大的项目,需要分期建设,但是首期安排在地块中间,远离市政交通道路,为了展示和销售需要,在没有整个地块的道路交通系统设计的情况下,必然要兴建一定数量的临时道路、临时围墙、临时绿化等等设施,花费相当大
这是不可取的

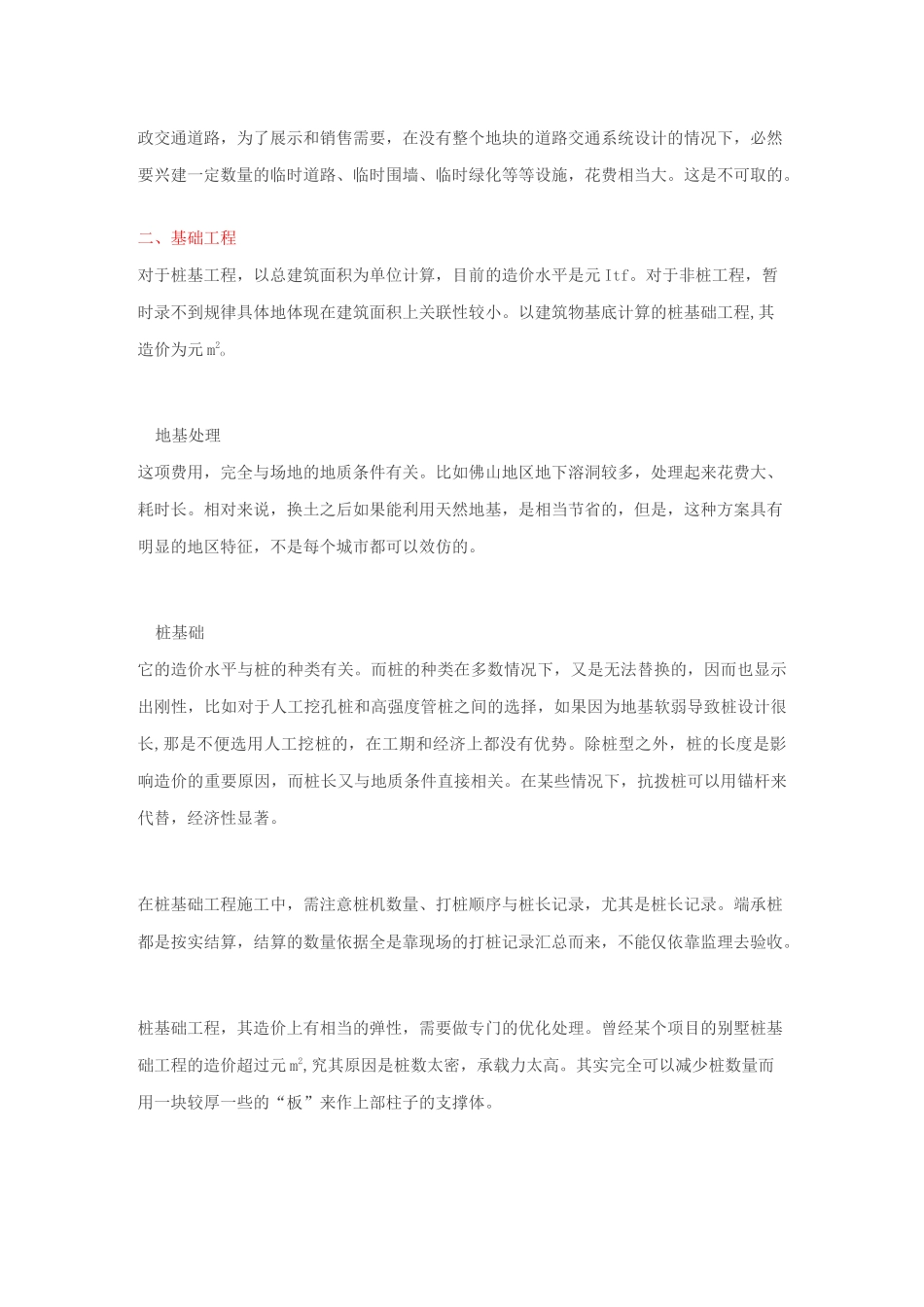

二、基础工程对于桩基工程,以总建筑面积为单位计算,目前的造价水平是元 Itf
对于非桩工程,暂时录不到规律具体地体现在建筑面积上关联性较小
以建筑物基底计算的桩基础工程,其造价为元 m2o地基处理这项费用,完全与场地的地质条件有关
比如佛山地区地下溶洞较多,处理起来花费大、耗时长
相对来说,换土之后如果能利用天然地基,是相当节省的,但是,这种方案具有明显的地区特征,不是每个城市都可以效仿的
桩基础它的造价水平与桩的种类有关

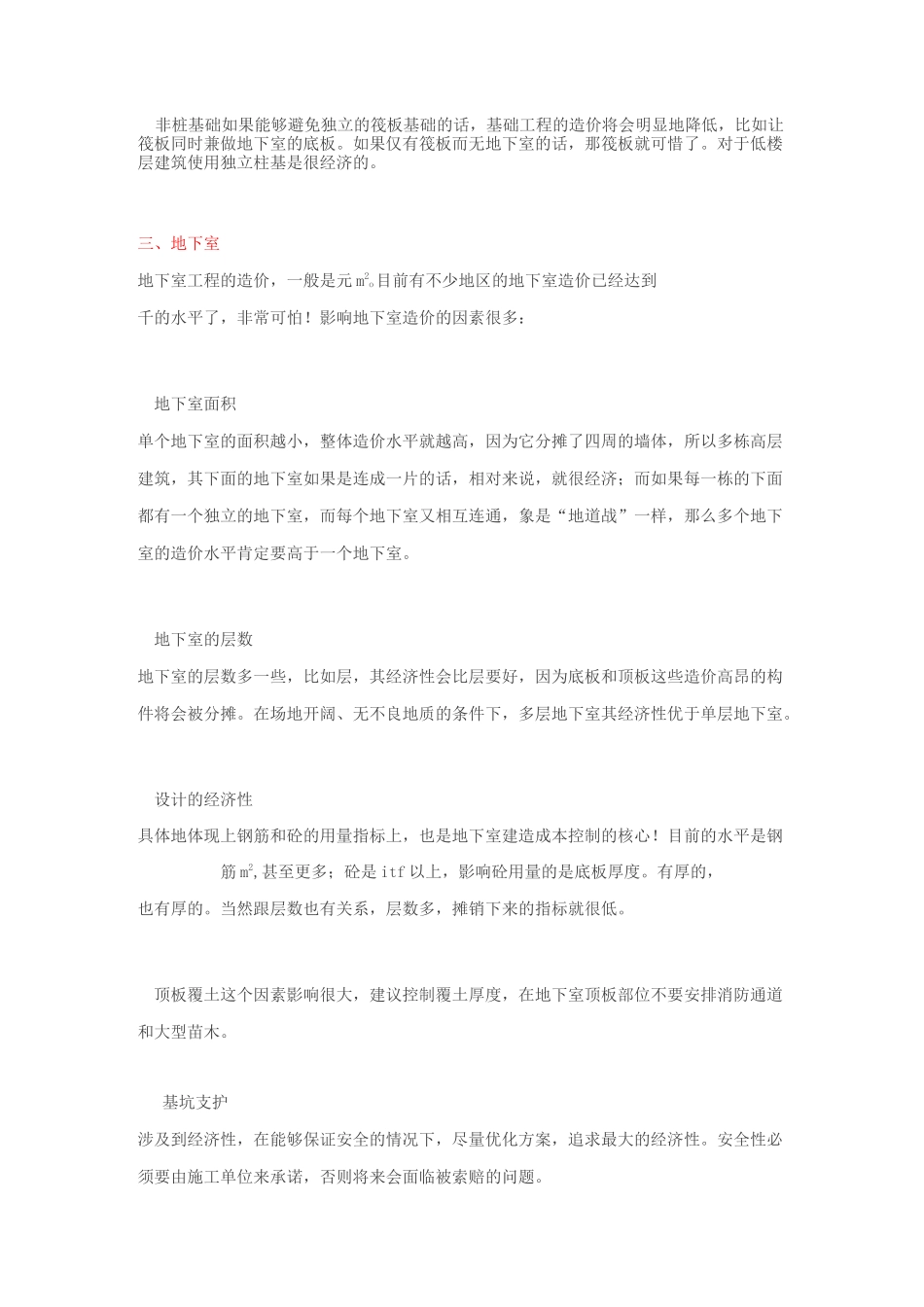

而桩的种类在多数情况下,又是无法替换的,因而也显示出刚性
