0渠道小型渠系建筑物工程施工方法一、工程概况:小型渠系建筑物工程包括机耕桥、人行桥、排洪渡槽、渠下涵、溢流侧堰、客水入渠、分水闸、节制闸、退水闸及取水码头等
本工程共有机耕桥/人行桥 7 座,渠下涵 3 座、排洪渡槽 3 座,客水入渠有共有 11 个座,水闸 6 座
二、水电及道路布置1、水电布置施工供水:在渠系建筑物拌和机附近备容积为 6m3 的移动式铁皮水箱,采用水车随时供水或抽取附近地面水,用水管引至渠系建筑物各施工部位,以满足施~pfFFf工需要
施工供电:施工区无电网电源,在渠系建筑物附近设置移动式柴油发电机组供施工用电
2、道路布置施工道路利用附近的乡镇公路,在渠道内靠征地边线修筑临时施工便道至渠系建筑物位置,路面进行简单压实处理
3、测量控制点加密测量组对设计单位提供的 GPS 控制点复测,经业主和监理审批同意使用该控制点后对渠段增设加密控制点,所有控制点平面坐标和高程精度均满足施工要求,并报经业主和监理审批同意使用

14、试验试验室对工地所有的砂石骨料、水泥、钢筋等原材料进行了检测,原材料各项试验结果均满足要求,并按相关试验规范制定混凝土配合比
三、施工方法1、土方开挖1
1土方开挖施工程序:测量放样一机械设备开挖一人工铺助清理及基础面处理一承载力试验一质检验收
2 主要施工方法⑴ 开挖前,测量人员根据设计院提供的并经监理复核的控制坐标点及高程基准点建立自己的施工控制网,控制点作埋石标记
测量原始地形,确定开挖边线,整理成图后报监理工程师批准
⑵ 开挖过程中测量人员随时检查开挖各参数,确保基础开挖的高程及边坡坡比,严禁超欠挖
⑶ 土方开挖采用 1
0m3反铲,开挖临近设计高程时,预留 20〜30cm 厚保护层,用人工清挖,修整到设计底板基础高程
易风化崩解的土层,开挖后应保留保护层至下道工序施工前再修整挖除

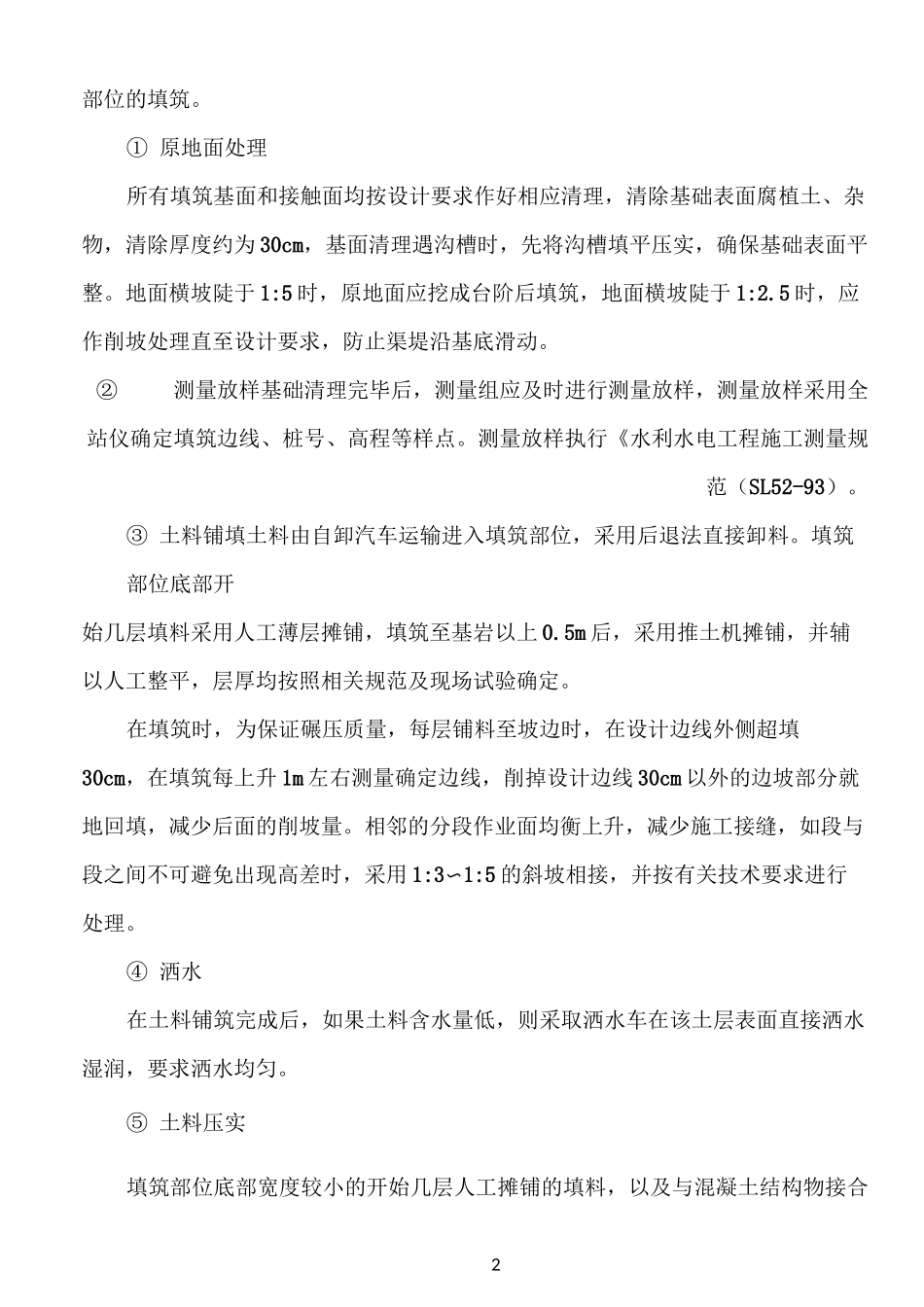

如开挖至设计基础面后,基础与设计图纸不符的,及
