胶新铁路电气化改造工程(电力专业)电力迁改施工方案编制:审核:批准:中国铁建电气化局集团有限公司胶新铁路电气化改造工程施工指挥部二 O—三年三月二十日专项施工方案报审表工程项目名称:胶新铁路电气化改造工程施工合同段:胶新铁路电气化改造站后标段编号:我单位根据施工合同和《济南铁路局营业线施工安全管理实施细则》济铁总发2013(66)文规定,现已编制完成胶新铁路电气化改造“电力迁改施工方案”工程的施工方案,并经我单位技术负责人审查批准,请予以审查
承包单位(章):负责人:日期:电力迁改施工方案1、施工项目简介电力迁改工程是对影响电气化改造的 10kV 及以下电力线路采用架空线路或电缆向铁路外侧平移迁改和对影响站场 1050 改造的既有升降式投光灯塔进行拆除的作业
属于邻近营业线 C 类施工项目
停电作业时,需要供电段配合
2、编制依据1)铁道部颁发的《铁路营业线施工安全管理办法》(铁运【2012】280 号)2)济南铁路局颁发的《济南铁路局营业线施工安全管理实施细则》(济铁总发【2013】66号);3)胶新铁路电气化改造工程电力专业相关设计图纸;4)铁路电力工程施工质量验收标准;5)铁路电力工程技术指南

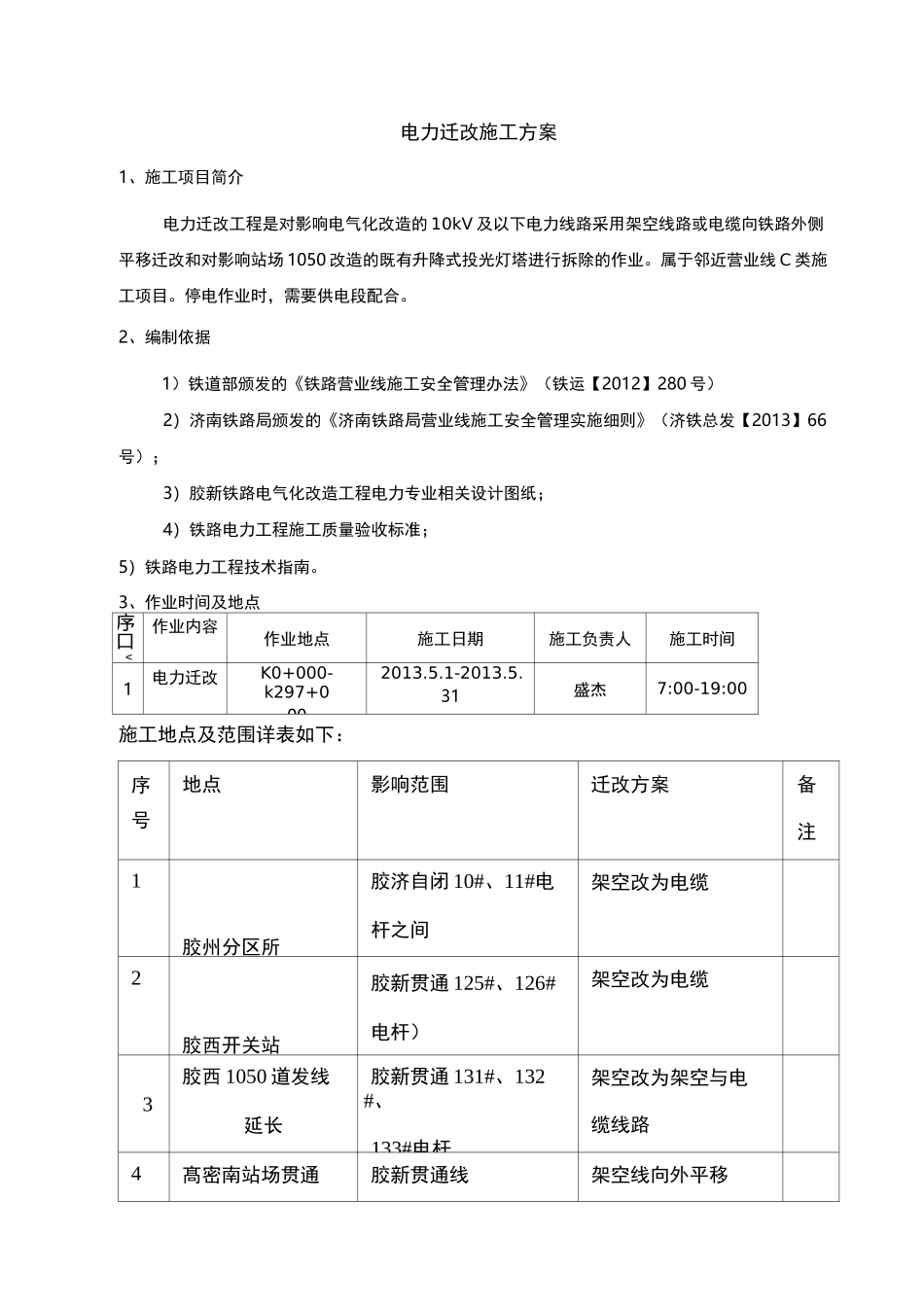

3、作业时间及地点序口v作业内容作业地点施工日期施工负责人施工时间1电力迁改K0+000-k297+0002013
1-2013
31盛杰7:00-19:00施工地点及范围详表如下:序号地点影响范围迁改方案备注1胶州分区所胶济自闭 10#、11#电杆之间架空改为电缆2胶西开关站胶新贯通 125#、126#电杆)架空改为电缆3胶西 1050 道发线延长胶新贯通 131#、132#、133#电杆架空改为架空与电缆线路4髙密南站场贯通胶新贯通线架空线向外平移线269#-283#LGJ-705诸城站场站场站馈线架空改为电缆6箭口站 1050 道发线延长胶新贯通线 142#、14
