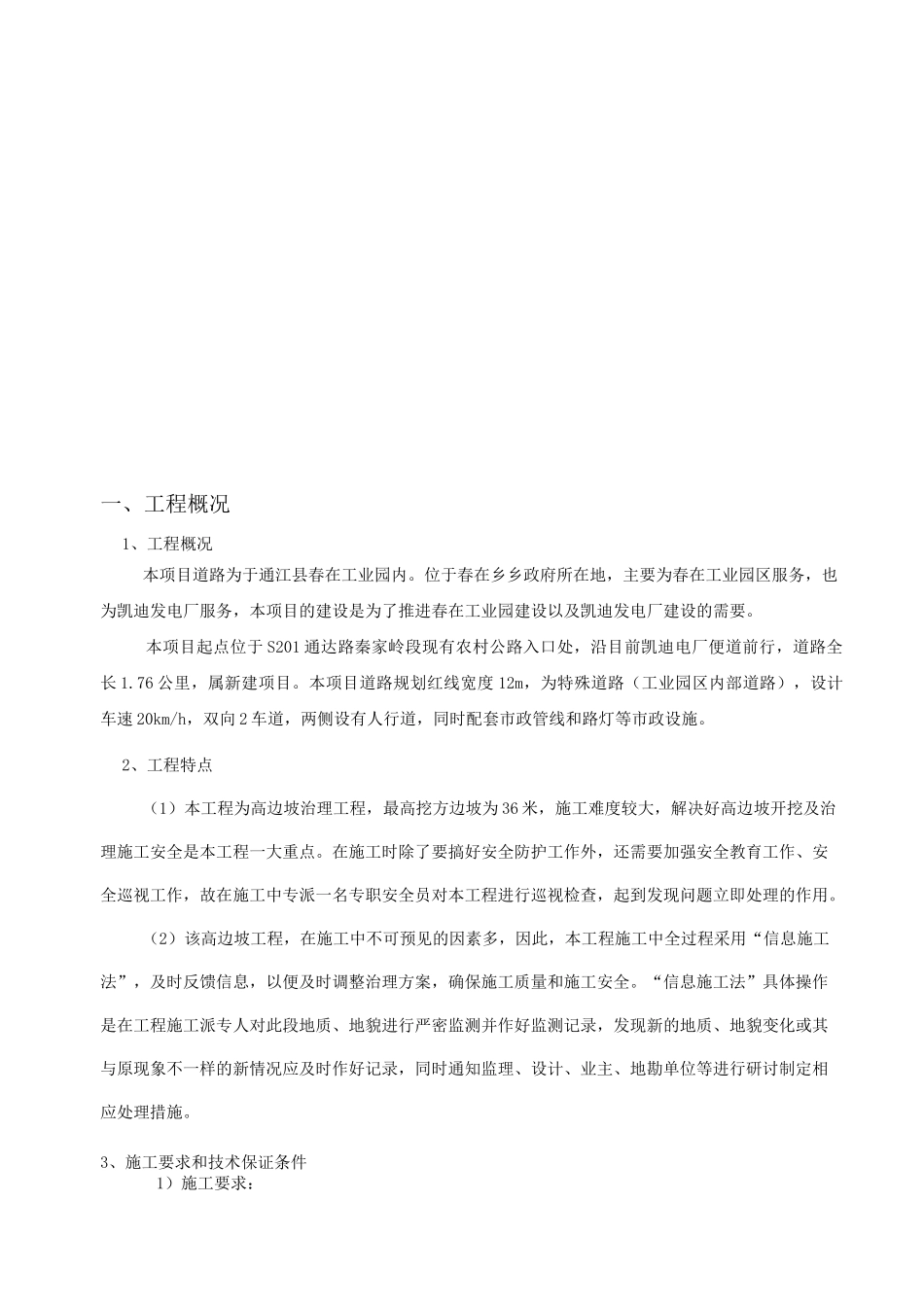

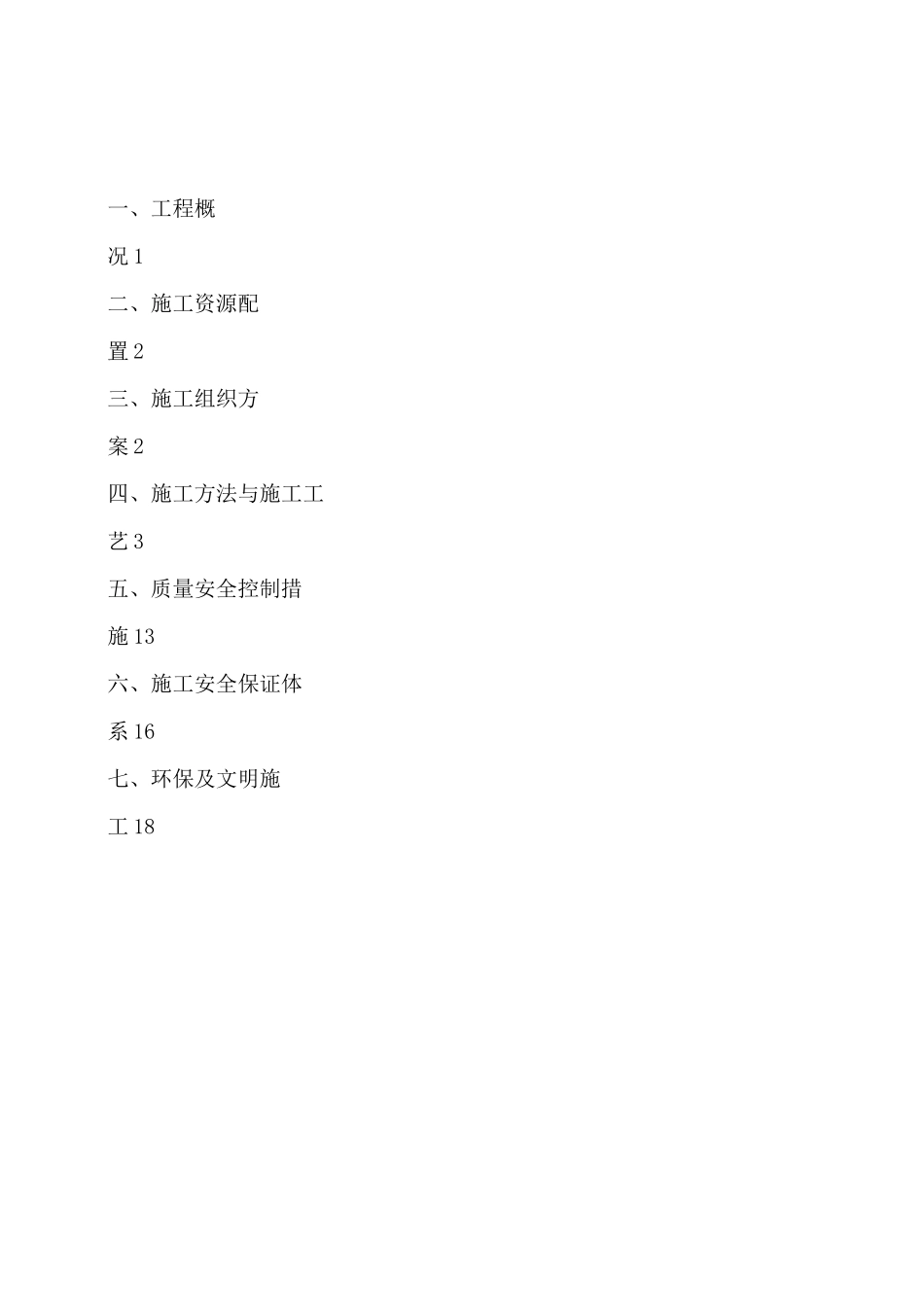

一、工程概况 1二、施工资源配置 2三、施工组织方案 2四、施工方法与施工工艺 3五、质量安全控制措施 13六、施工安全保证体系 16七、环保及文明施工 18一、工程概况1、工程概况本项目道路为于通江县春在工业园内
位于春在乡乡政府所在地,主要为春在工业园区服务,也为凯迪发电厂服务,本项目的建设是为了推进春在工业园建设以及凯迪发电厂建设的需要
本项目起点位于 S201 通达路秦家岭段现有农村公路入口处,沿目前凯迪电厂便道前行,道路全长 1
76 公里,属新建项目
本项目道路规划红线宽度 12m,为特殊道路(工业园区内部道路),设计车速 20km/h,双向 2 车道,两侧设有人行道,同时配套市政管线和路灯等市政设施
2、工程特点(1)本工程为高边坡治理工程,最高挖方边坡为 36 米,施工难度较大,解决好高边坡开挖及治理施工安全是本工程一大重点
在施工时除了要搞好安全防护工作外,还需要加强安全教育工作、安全巡视工作,故在施工中专派一名专职安全员对本工程进行巡视检查,起到发现问题立即处理的作用
(2)该高边坡工程,在施工中不可预见的因素多,因此,本工程施工中全过程采用“信息施工法”,及时反馈信息,以便及时调整治理方案,确保施工质量和施工安全
“信息施工法”具体操作是在工程施工派专人对此段地质、地貌进行严密监测并作好监测记录,发现新的地质、地貌变化或其与原现象不一样的新情况应及时作好记录,同时通知监理、设计、业主、地勘单位等进行研讨制定相应处理措施
3、施工要求和技术保证条件1)施工要求:① 工程责任明确,高度重视,落实到位,不能把防护当做附件工程
② 施工技术交底到位
(2)技术保证条件:① 对高边坡地下水足够重视,完善综合排水设施
② 施工开挖过程中随时进行地质核查,对边坡稳(滑坡)定性进行施工监测

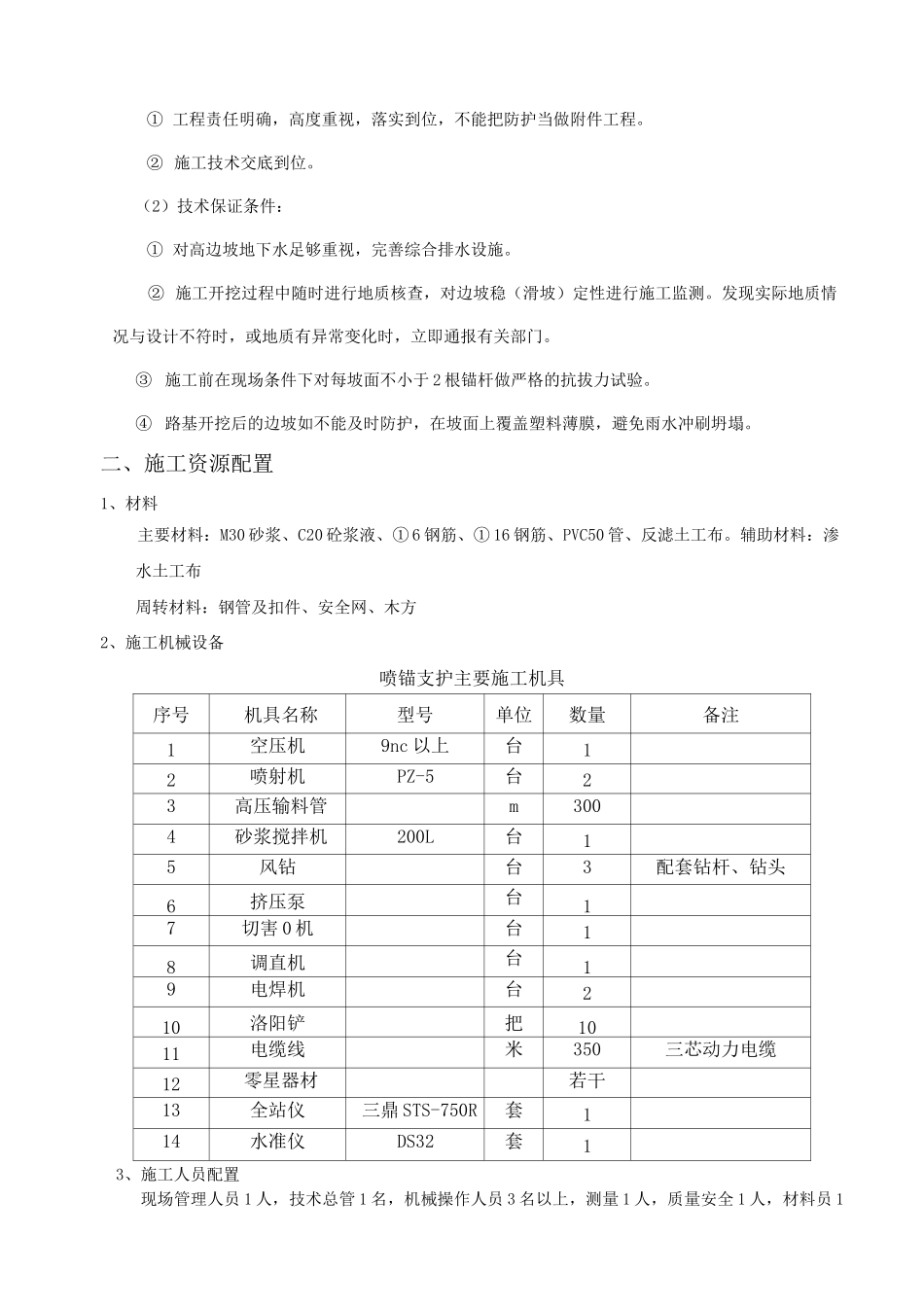

发现实际地质情况与设计不符时,或地质有异常变化时,立即通报有关部门
