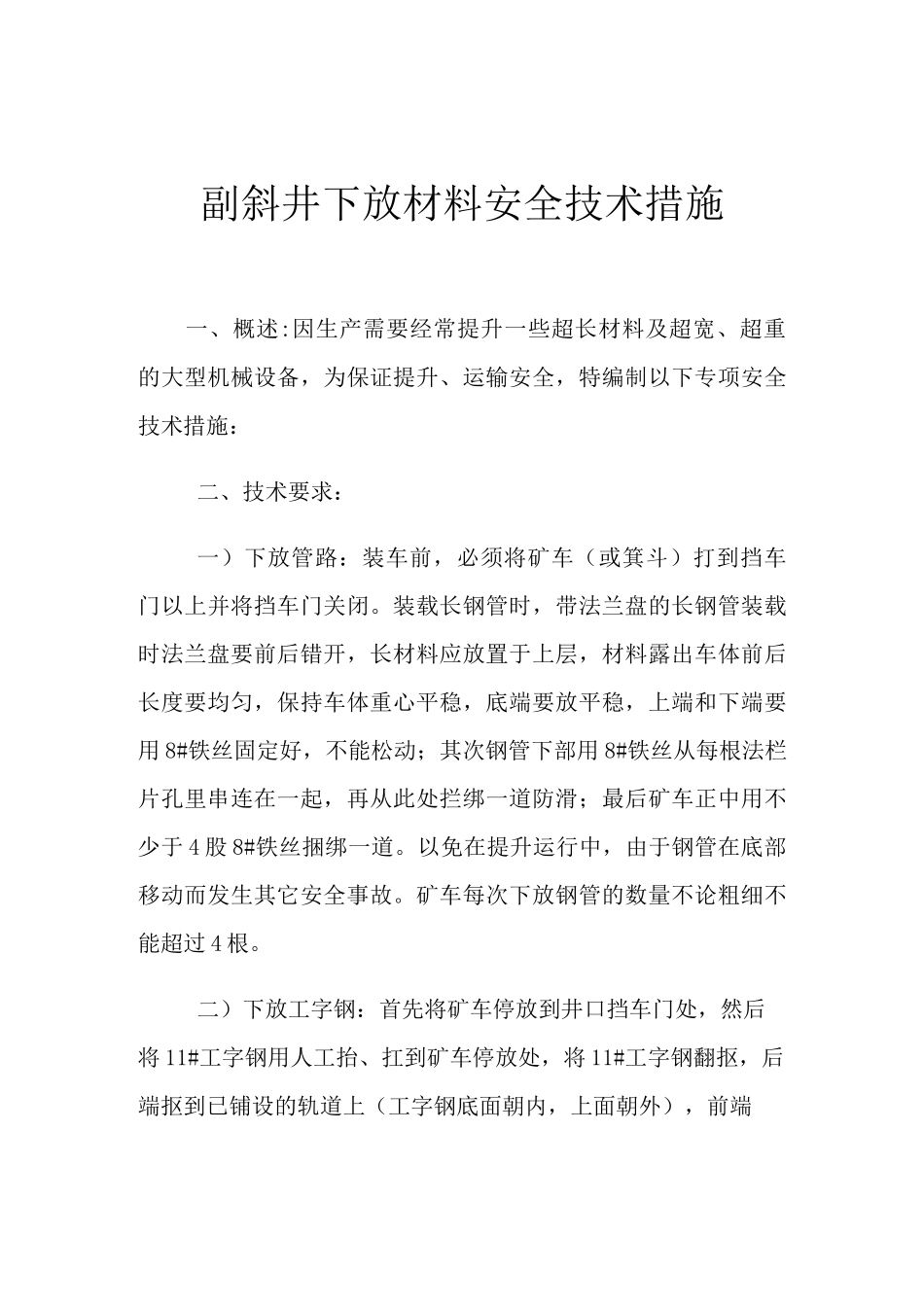

副斜井下放材料安全技术措施一、概述:因生产需要经常提升一些超长材料及超宽、超重的大型机械设备,为保证提升、运输安全,特编制以下专项安全技术措施:二、技术要求:一)下放管路:装车前,必须将矿车(或箕斗)打到挡车门以上并将挡车门关闭
装载长钢管时,带法兰盘的长钢管装载时法兰盘要前后错开,长材料应放置于上层,材料露出车体前后长度要均匀,保持车体重心平稳,底端要放平稳,上端和下端要用 8#铁丝固定好,不能松动;其次钢管下部用 8#铁丝从每根法栏片孔里串连在一起,再从此处拦绑一道防滑;最后矿车正中用不少于 4 股 8#铁丝捆绑一道
以免在提升运行中,由于钢管在底部移动而发生其它安全事故
矿车每次下放钢管的数量不论粗细不能超过 4 根
二)下放工字钢:首先将矿车停放到井口挡车门处,然后将 11#工字钢用人工抬、扛到矿车停放处,将 11#工字钢翻抠,后端抠到已铺设的轨道上(工字钢底面朝内,上面朝外),前端用 4 股 8#铁丝捆绑到箕斗钢梁上,最后向下下放

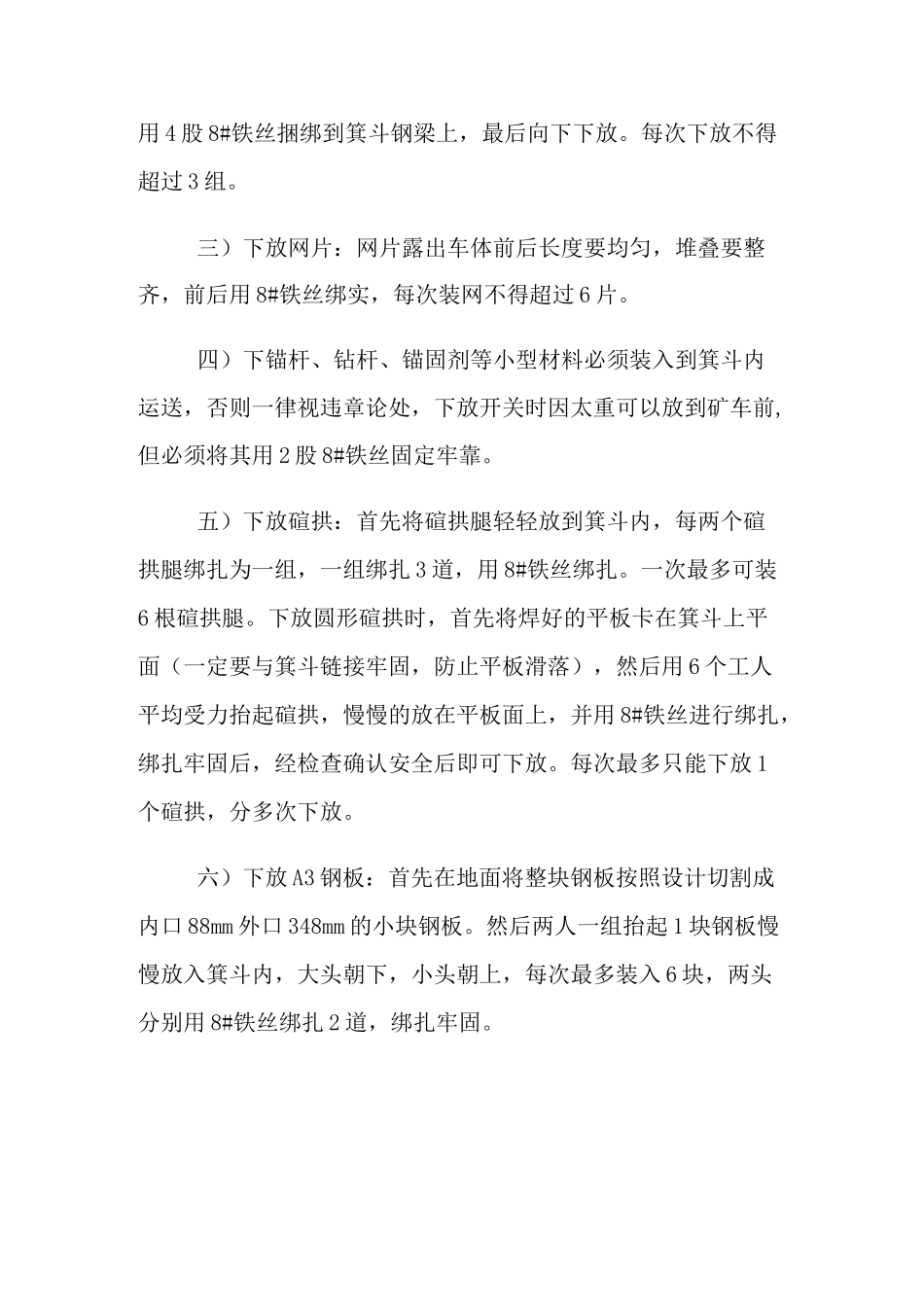

每次下放不得超过 3 组
三)下放网片:网片露出车体前后长度要均匀,堆叠要整齐,前后用 8#铁丝绑实,每次装网不得超过 6 片
四)下锚杆、钻杆、锚固剂等小型材料必须装入到箕斗内运送,否则一律视违章论处,下放开关时因太重可以放到矿车前,但必须将其用 2 股 8#铁丝固定牢靠
五)下放碹拱:首先将碹拱腿轻轻放到箕斗内,每两个碹拱腿绑扎为一组,一组绑扎 3 道,用 8#铁丝绑扎
一次最多可装6 根碹拱腿
下放圆形碹拱时,首先将焊好的平板卡在箕斗上平面(一定要与箕斗链接牢固,防止平板滑落),然后用 6 个工人平均受力抬起碹拱,慢慢的放在平板面上,并用 8#铁丝进行绑扎,绑扎牢固后,经检查确认安全后即可下放
每次最多只能下放 1个碹拱,分多次下放
六)下放 A3 钢板:首先在地面将整块钢板按照设计切割成内口 88mm 外口 348mm 的小块钢
