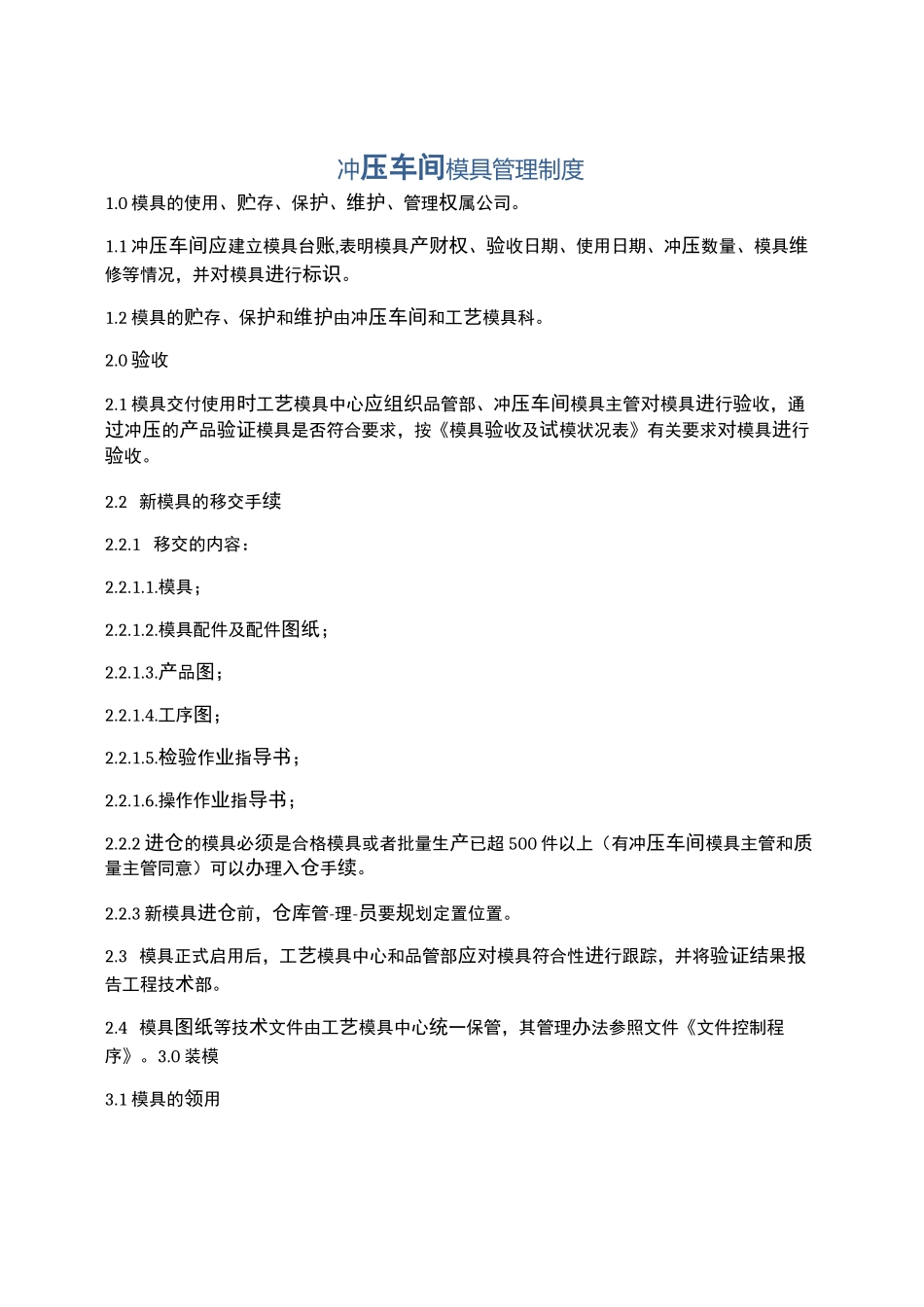

冲压车间模具管理制度1
0 模具的使用、贮存、保护、维护、管理权属公司
1 冲压车间应建立模具台账,表明模具产财权、验收日期、使用日期、冲压数量、模具维修等情况,并对模具进行标识
2 模具的贮存、保护和维护由冲压车间和工艺模具科
1 模具交付使用时工艺模具中心应组织品管部、冲压车间模具主管对模具进行验收,通过冲压的产品验证模具是否符合要求,按《模具验收及试模状况表》有关要求对模具进行验收
2 新模具的移交手续2
1 移交的内容:2
模具配件及配件图纸;2
检验作业指导书;2
操作作业指导书;2
2 进仓的模具必须是合格模具或者批量生产已超 500 件以上(有冲压车间模具主管和质量主管同意)可以办理入仓手续
3 新模具进仓前,仓库管-理-员要规划定置位置
3 模具正式启用后,工艺模具中心和品管部应对模具符合性进行跟踪,并将验证结果报告工程技术部
4 模具图纸等技术文件由工艺模具中心统一保管,其管理办法参照文件《文件控制程序》

1 模具的领用3
1 生产时需领用模具,必须由装模工到仓库办出仓手续,模具管-理-员负责跟踪模具状况,生产完后,合格模具必须马上办理回仓手续,装模工和模具管-理-员安排、整理模具归位,并做好模具使用状况记录
2 出仓、进仓的模具必须保证是合格的,符合图纸或生产要求,模具必须清理干净且没有油污、废料
3 生产中的模具出现维修,模具的维修进度由当班班长负责跟踪,直到生产完成后末检合格办理进仓手续
4 改模具或更改工艺的模具,由工艺模具中心跟踪进度,直到模具试模合格后才进仓管-理-员做好更改记录
5 领用模具生产时,冲压装模员必须操作作业指导书、一并领出
