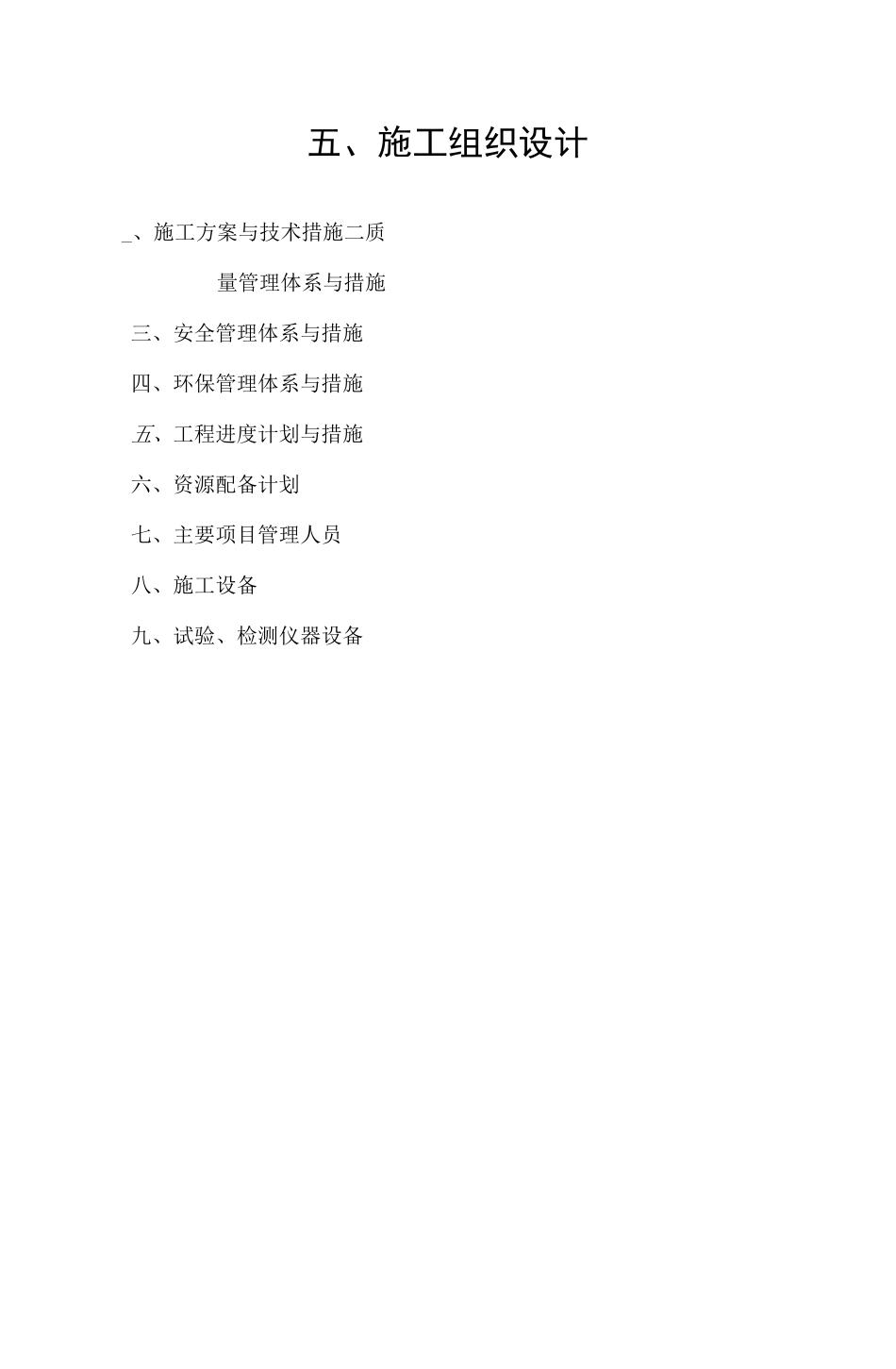

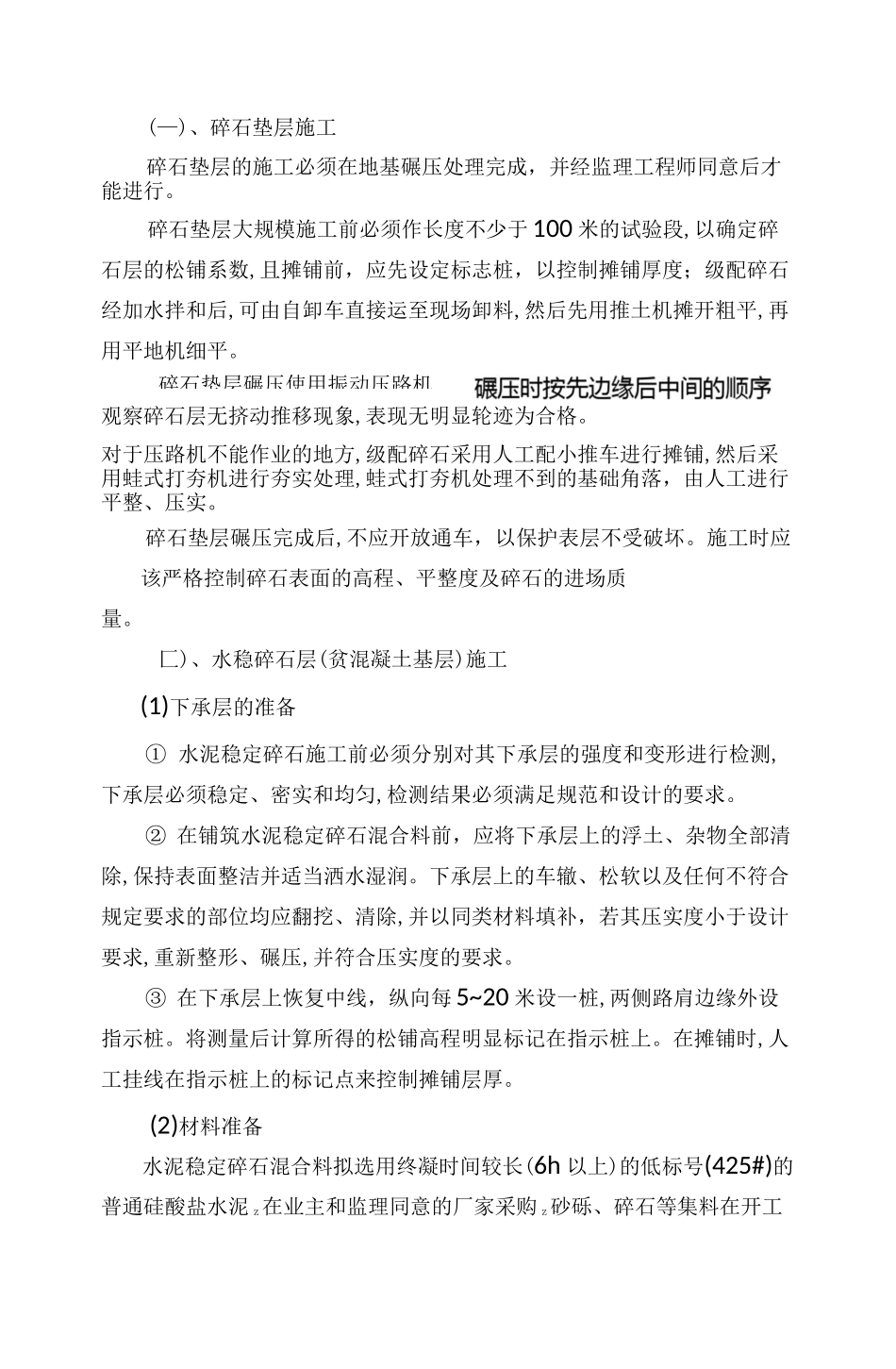

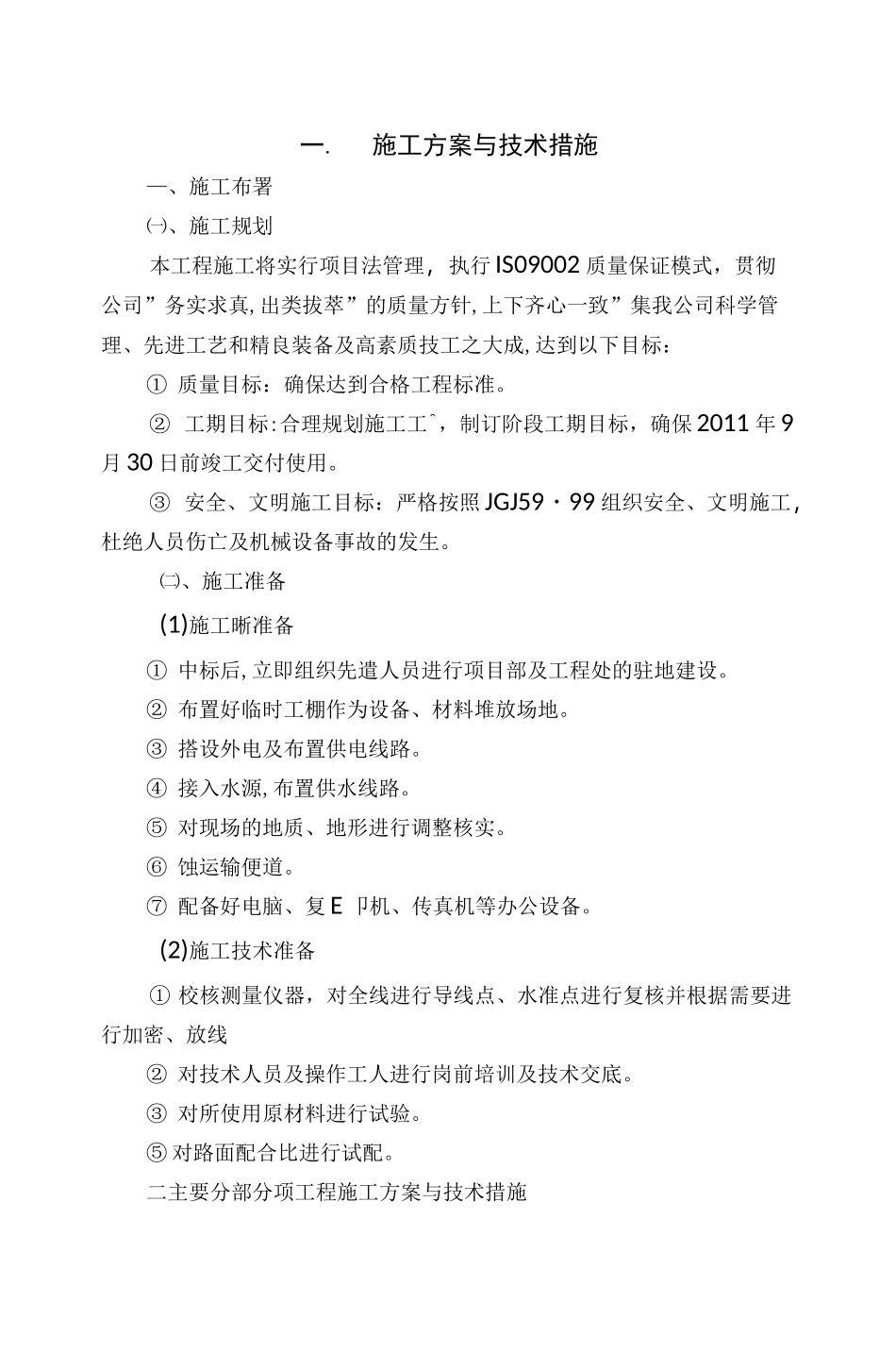

五、施工组织设计_、施工方案与技术措施二质量管理体系与措施三、安全管理体系与措施四、环保管理体系与措施五、工程进度计划与措施六、资源配备计划七、主要项目管理人员八、施工设备九、试验、检测仪器设备一.施工方案与技术措施—、施工布署㈠、施工规划本工程施工将实行项目法管理,执行 IS09002 质量保证模式,贯彻公司”务实求真,出类拔萃”的质量方针,上下齐心一致”集我公司科学管理、先进工艺和精良装备及高素质技工之大成,达到以下目标:① 质量目标:确保达到合格工程标准。② 工期目标:合理规划施工工^,制订阶段工期目标,确保 2011 年 9月 30 日前竣工交付使用。③ 安全、文明施工目标:严格按照 JGJ59・99 组织安全、文明施工,杜绝人员伤亡及机械设备事故的发生。㈡、施工准备(1)施工晰准备① 中标后,立即组织先遣人员进行项目部及工程处的驻地建设。② 布置好临时工棚作为设备、材料堆放场地。③ 搭设外电及布置供电线路。④ 接入水源,布置供水线路。⑤ 对现场的地质、地形进行调整核实。⑥ 蚀运输便道。⑦ 配备好电脑、复 E 卩机、传真机等办公设备。(2)施工技术准备① 校核测量仪器,对全线进行导线点、水准点进行复核并根据需要进行加密、放线② 对技术人员及操作工人进行岗前培训及技术交底。③ 对所使用原材料进行试验。⑤ 对路面配合比进行试配。二主要分部分项工程施工方案与技术措施碎石垫层碾压使用振动压路机,(—)、碎石垫层施工碎石垫层的施工必须在地基碾压处理完成,并经监理工程师同意后才能进行。碎石垫层大规模施工前必须作长度不少于 100 米的试验段,以确定碎石层的松铺系数,且摊铺前,应先设定标志桩,以控制摊铺厚度;级配碎石经加水拌和后,可由自卸车直接运至现场卸料,然后先用推土机摊开粗平,再用平地机细平。观察碎石层无挤动推移现象,表现无明显轮迹为合格。对于压路机不能作业的地方,级配碎石采用人工配小推车进行摊铺,然后采用蛙式打夯机进行夯实处理,蛙式打夯机处理不到的基础角落,由人工进行平整、压实。碎石垫层碾压完成后,不应开放通车,以保护表层不受破坏。施工时应该严格控制碎石表面的高程、平整度及碎石的进场质量。匚)、水稳碎石层(贫混凝土基层)施工(1)下承层的准备① 水泥稳定碎石施工前必须分别对其下承层的强度和变形进行检测,下承层必须稳定、密实和均匀,检测结果必须满足规范和设计的要求。② 在铺筑水泥稳定碎石混合料前,应将下承层上的浮土、杂物全部...
