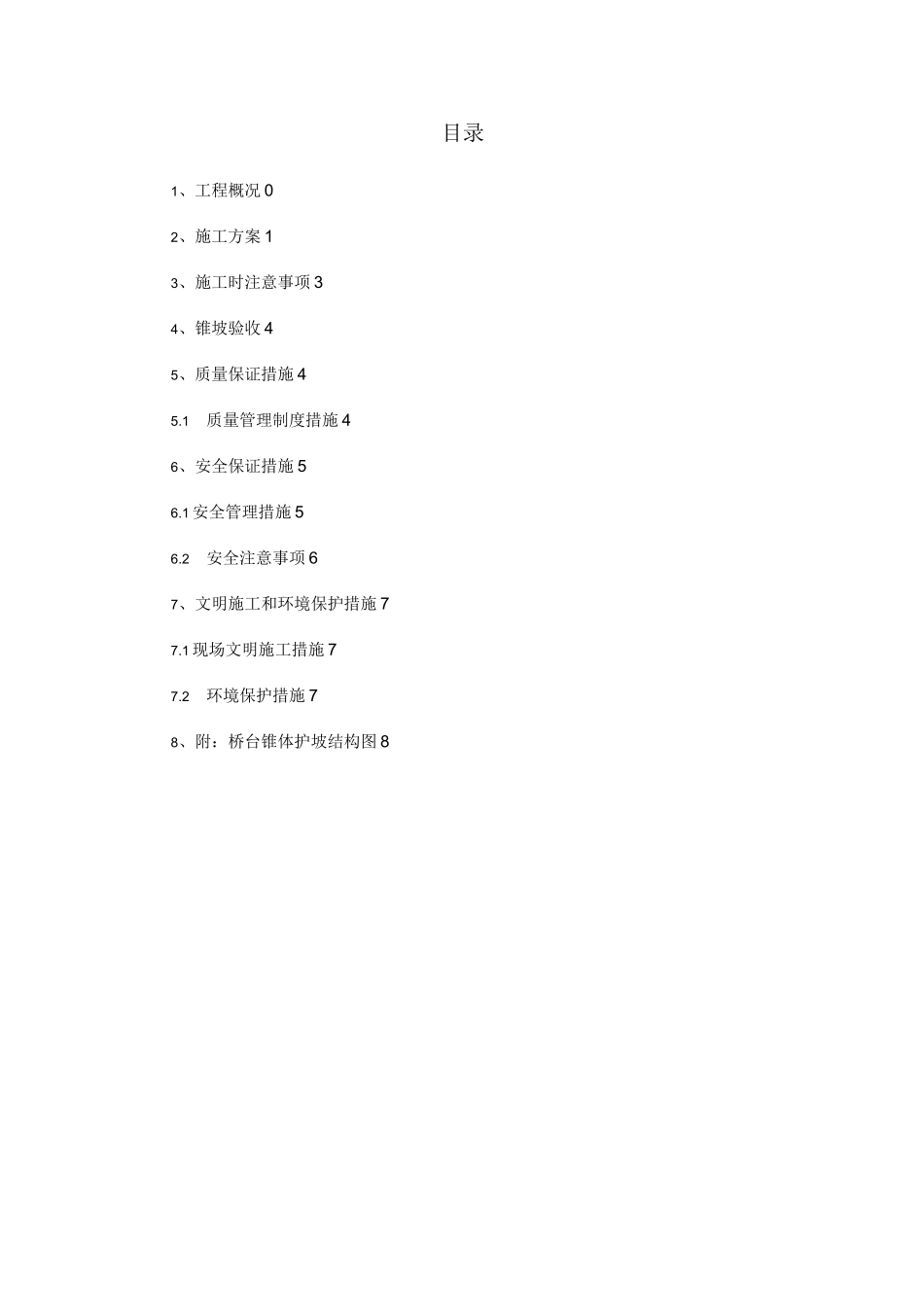

目录1、工程概况 02、施工方案 13、施工时注意事项 34、锥坡验收 45、质量保证措施 45
1质量管理制度措施 46、安全保证措施 56
1 安全管理措施 56
2安全注意事项 67、文明施工和环境保护措施 77
1 现场文明施工措施 77

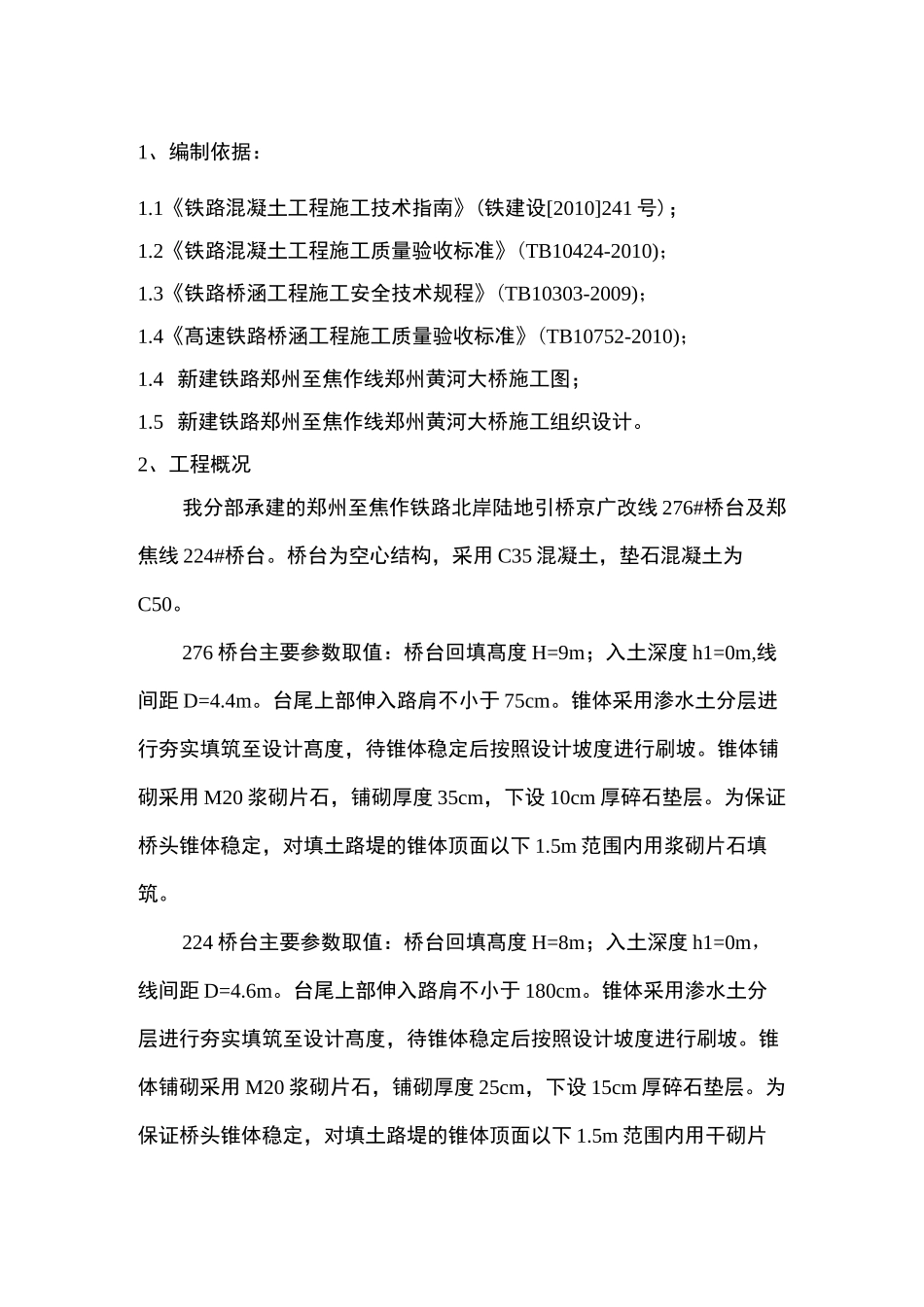

2环境保护措施 78、附:桥台锥体护坡结构图 81、编制依据:1
1《铁路混凝土工程施工技术指南》(铁建设[2010]241 号);1
2《铁路混凝土工程施工质量验收标准》(TB10424-2010);1
3《铁路桥涵工程施工安全技术规程》(TB10303-2009);1
4《髙速铁路桥涵工程施工质量验收标准》(TB10752-2010);1
4 新建铁路郑州至焦作线郑州黄河大桥施工图;1
5 新建铁路郑州至焦作线郑州黄河大桥施工组织设计

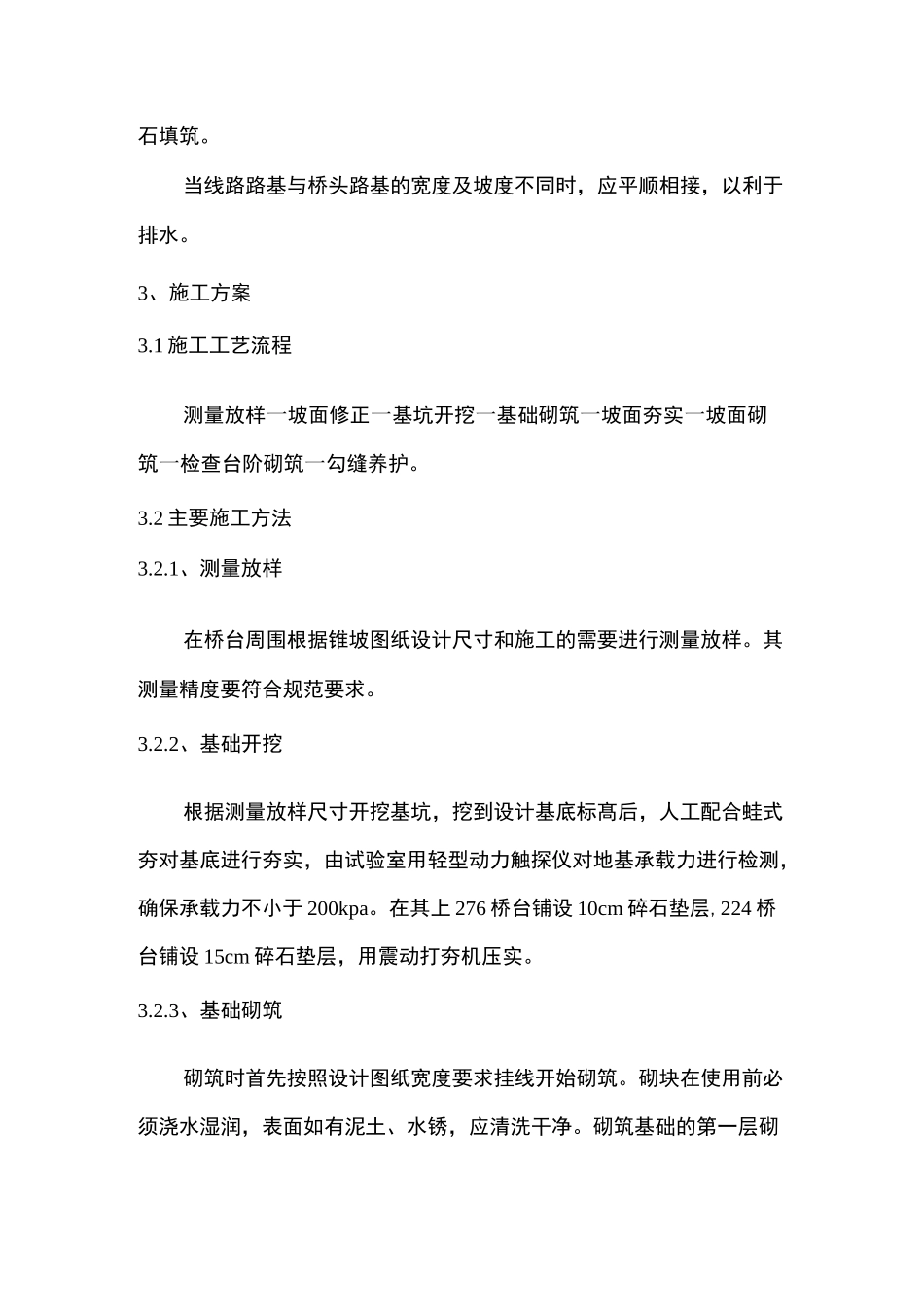

2、工程概况我分部承建的郑州至焦作铁路北岸陆地引桥京广改线 276#桥台及郑焦线 224#桥台
桥台为空心结构,采用 C35 混凝土,垫石混凝土为C50
276 桥台主要参数取值:桥台回填髙度 H=9m;入土深度 h1=0m,线间距 D=4
台尾上部伸入路肩不小于 75cm
锥体采用渗水土分层进行夯实填筑至设计髙度,待锥体稳定后按照设计坡度进行刷坡
锥体铺砌采用 M20 浆砌片石,铺砌厚度 35cm,下设 10cm 厚碎石垫层
为保证桥头锥体稳定,对填土路堤的锥体顶面以下 1
5m 范围内用浆砌片石填筑
224 桥台主要参数取值:桥台回填髙度 H=8m;入土深度 h1=0m,线间距 D=4
台尾上部伸入路肩不小于 180cm
锥体采用渗水土分层进行夯实填筑至设计髙度,待锥体稳定后按照设计坡度进行刷坡
锥体铺砌采用 M20 浆砌片石,铺砌厚度 25cm,下设 15cm 厚碎石垫层
为保证桥头锥体稳定,对填土路堤的锥体顶面以下 1
5m 范围内用干砌片石填筑
当线路路基与桥头路基的宽度及
